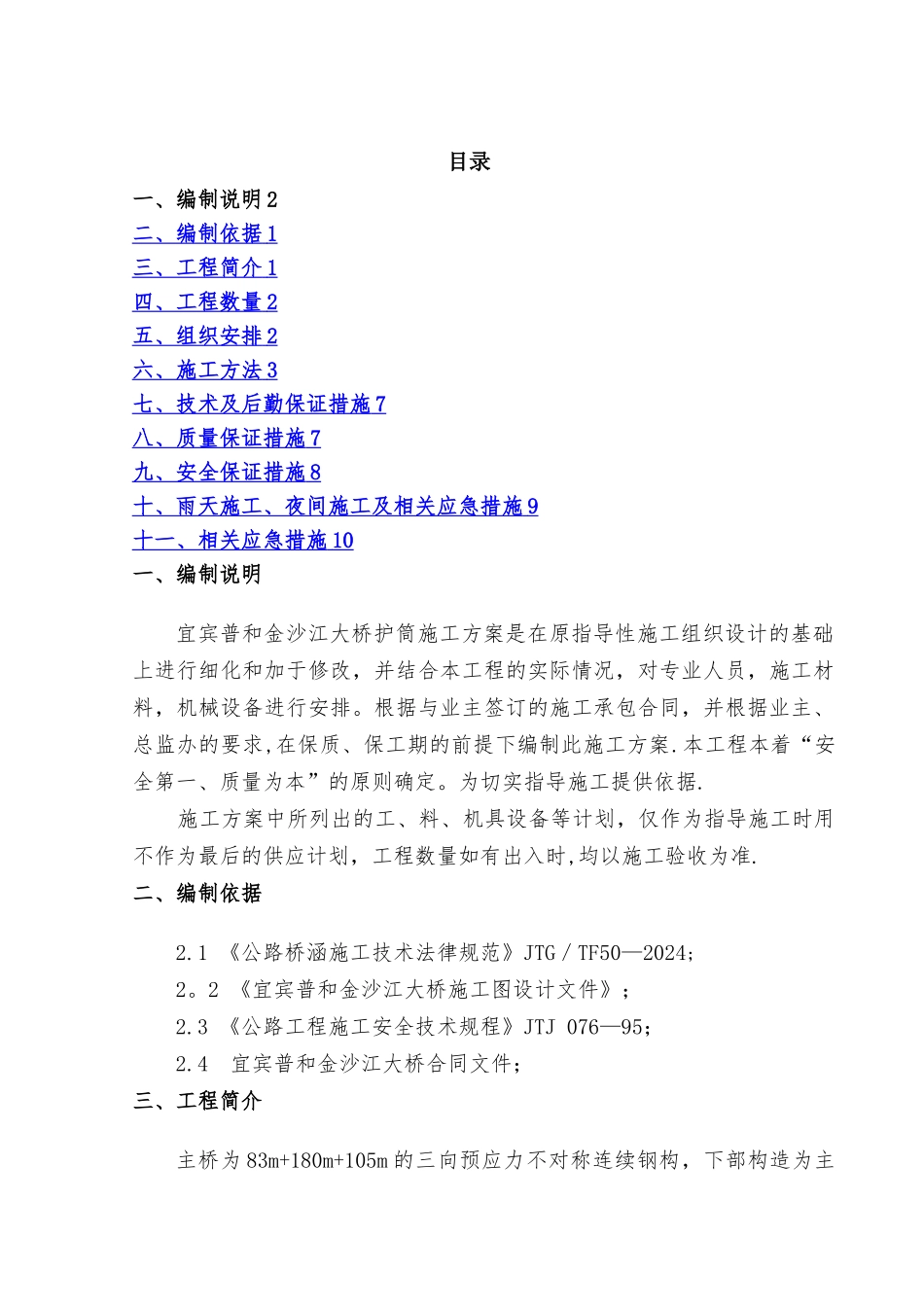

目录一、编制说明 2二、编制依据 1 三、工程简介 1 四、工程数量 2 五、组织安排 2 六、施工方法 3 七、技术及后勤保证措施 7 八、质量保证措施 7 九、安全保证措施 8 十、雨天施工、夜间施工及相关应急措施 9 十一、相关应急措施 10 一、编制说明宜宾普和金沙江大桥护筒施工方案是在原指导性施工组织设计的基础上进行细化和加于修改,并结合本工程的实际情况,对专业人员,施工材料,机械设备进行安排
根据与业主签订的施工承包合同,并根据业主、总监办的要求,在保质、保工期的前提下编制此施工方案
本工程本着“安全第一、质量为本”的原则确定
为切实指导施工提供依据
施工方案中所列出的工、料、机具设备等计划,仅作为指导施工时用不作为最后的供应计划,工程数量如有出入时,均以施工验收为准
二、编制依据2
1 《公路桥涵施工技术法律规范》JTG/TF50—2024;2
2 《宜宾普和金沙江大桥施工图设计文件》;2
3 《公路工程施工安全技术规程》JTJ 076—95;2
4 宜宾普和金沙江大桥合同文件;三、工程简介主桥为 83m+180m+105m 的三向预应力不对称连续钢构,下部构造为主墩 1 号直径 2
3 米桩共 18 根→15
5 矩形承台→双肢圆端实心墩柱,主墩 2 号为采直径 2
5 米桩共 18 根→16
5×5 矩形承台→双肢圆端实心墩柱,大桥普安岸、柏溪岸为路基
1 号墩承台顶面标高 257
699 米,承台高 4
5 米,封底砼厚度 2米,2 号墩承台顶面标高 255
371 米,承台高 5 米,封底砼厚度 2
5 米,河水高程 261
四、工程数量全桥封底砼程数量:2967m3
五、组织安排根据本工程实际情况先浇筑 1 号围堰封底混凝土,后浇筑 2 号墩围堰封底混凝土
1、人员配置根据项目法组织施工,实行项目经理责任
