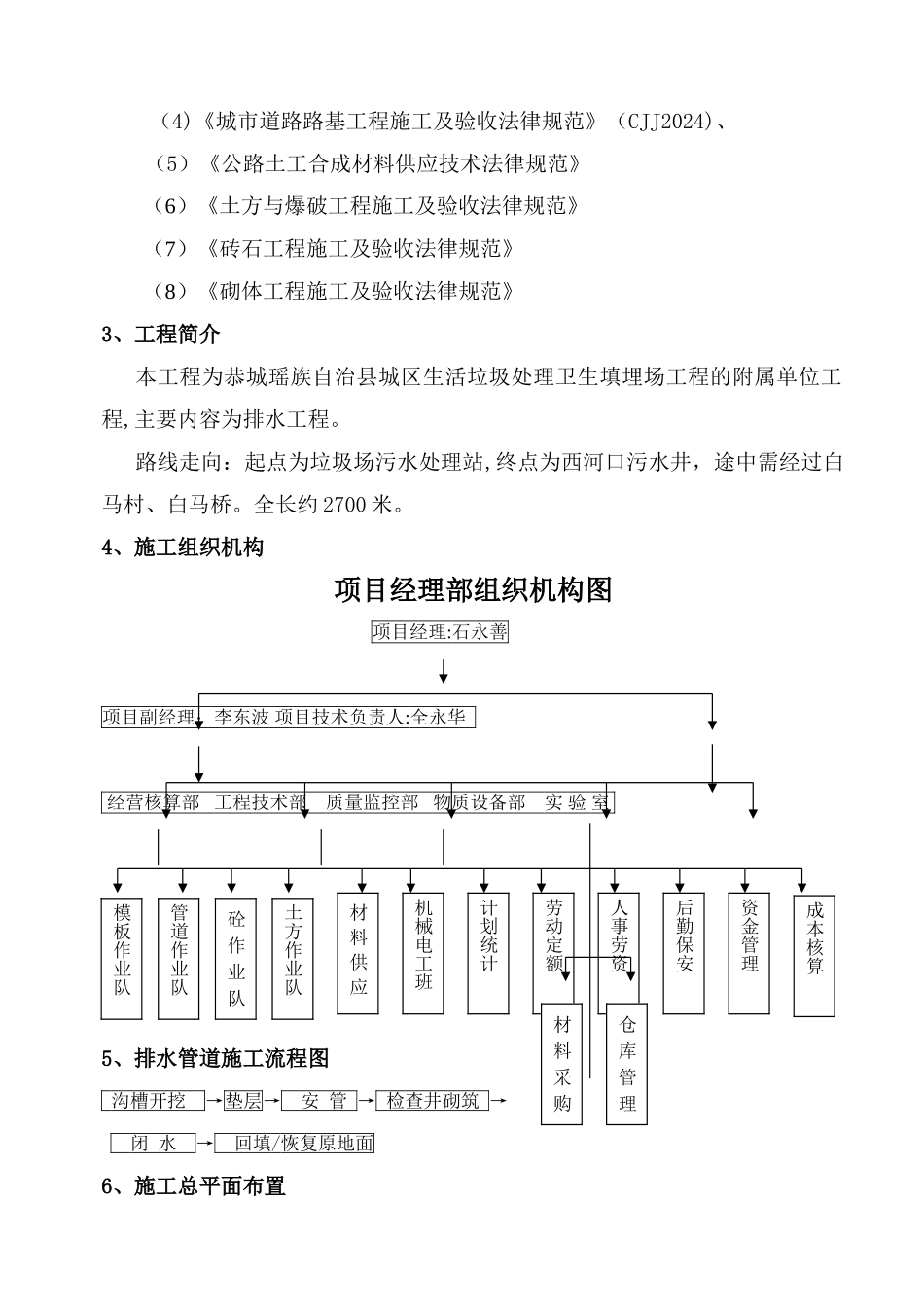

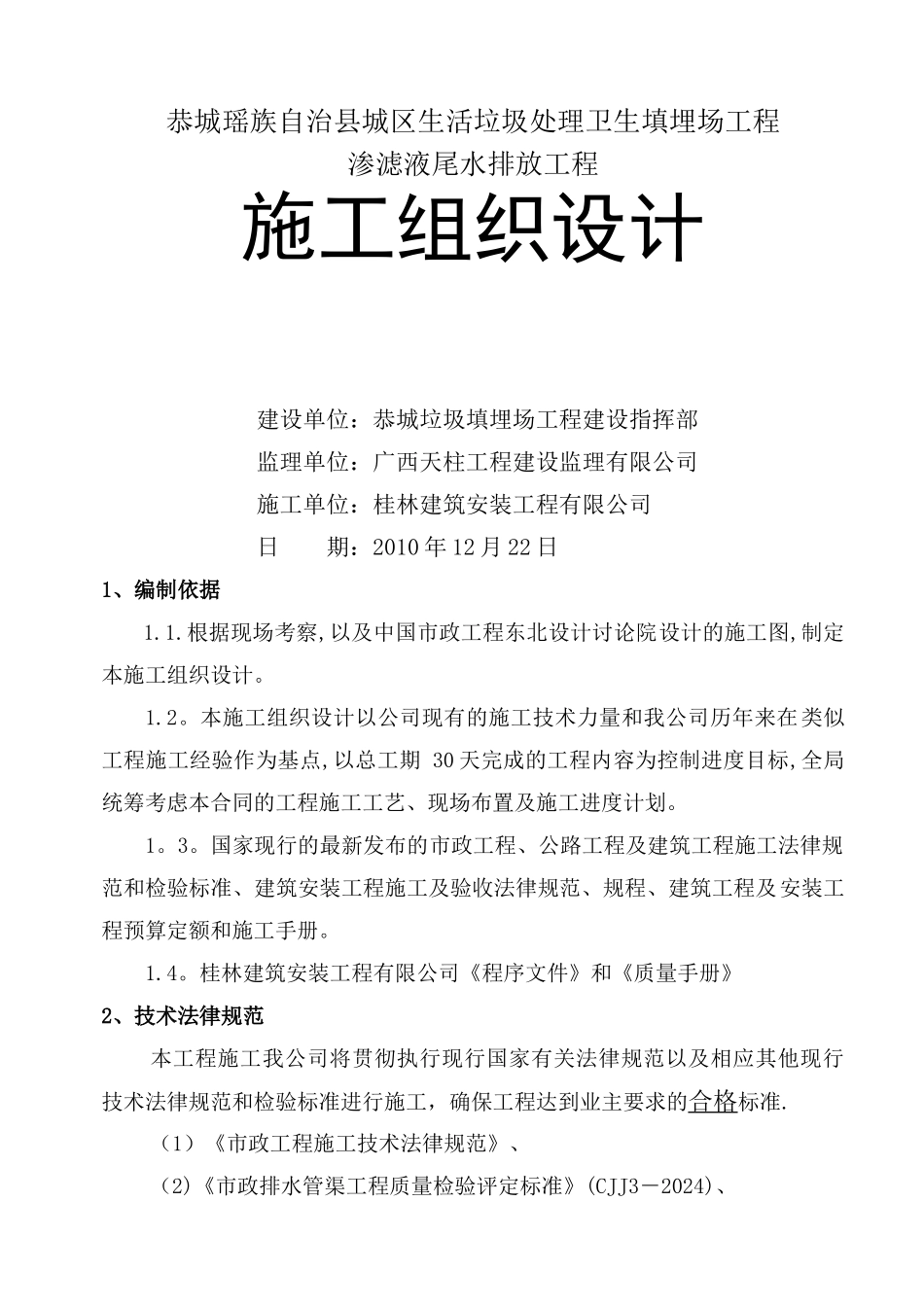

恭城瑶族自治县城区生活垃圾处理卫生填埋场工程渗滤液尾水排放工程施工组织设计建设单位:恭城垃圾填埋场工程建设指挥部监理单位:广西天柱工程建设监理有限公司施工单位:桂林建筑安装工程有限公司日 期:2010 年 12 月 22 日1、编制依据1.1.根据现场考察,以及中国市政工程东北设计讨论院设计的施工图,制定本施工组织设计。1.2。本施工组织设计以公司现有的施工技术力量和我公司历年来在类似工程施工经验作为基点,以总工期 30 天完成的工程内容为控制进度目标,全局统筹考虑本合同的工程施工工艺、现场布置及施工进度计划。1。3。国家现行的最新发布的市政工程、公路工程及建筑工程施工法律规范和检验标准、建筑安装工程施工及验收法律规范、规程、建筑工程及安装工程预算定额和施工手册。1.4。桂林建筑安装工程有限公司《程序文件》和《质量手册》2、技术法律规范本工程施工我公司将贯彻执行现行国家有关法律规范以及相应其他现行技术法律规范和检验标准进行施工,确保工程达到业主要求的合格标准.(1)《市政工程施工技术法律规范》、(2)《市政排水管渠工程质量检验评定标准》(CJJ3-2024)、(4)《城市道路路基工程施工及验收法律规范》(CJJ2024)、(5)《公路土工合成材料供应技术法律规范》(6)《土方与爆破工程施工及验收法律规范》(7)《砖石工程施工及验收法律规范》(8)《砌体工程施工及验收法律规范》3、工程简介本工程为恭城瑶族自治县城区生活垃圾处理卫生填埋场工程的附属单位工程,主要内容为排水工程。路线走向:起点为垃圾场污水处理站,终点为西河口污水井,途中需经过白马村、白马桥。全长约 2700 米。4、施工组织机构项目经理部组织机构图项目经理:石永善项目副经理:李东波 项目技术负责人:全永华 经营核算部 工程技术部 质量监控部 物质设备部 实 验 室 5、排水管道施工流程图 沟槽开挖 →垫层→ 安 管 → 检查井砌筑 → 闭 水 → 回填/恢复原地面6、施工总平面布置模板作业队土方作业队材料供应机械电工班计划统计劳动定额人事劳资后勤保安资金管理管道作业队成本核算砼作业队材料采购仓库管理按业主要求结合现场实际情况,原设计图中垃圾场路口~白马大桥段平面布置作调整:管道到垃圾场路口处不横穿公路,改为沿着公路的北侧绿化带,一直到白马大桥的西桥头附近,走桥下河道,管道从河底穿过后到白马桥东桥头的南侧,再沿着设计图到西河口污水井。(附施工图)施工临时用地根据实际情况合理...
