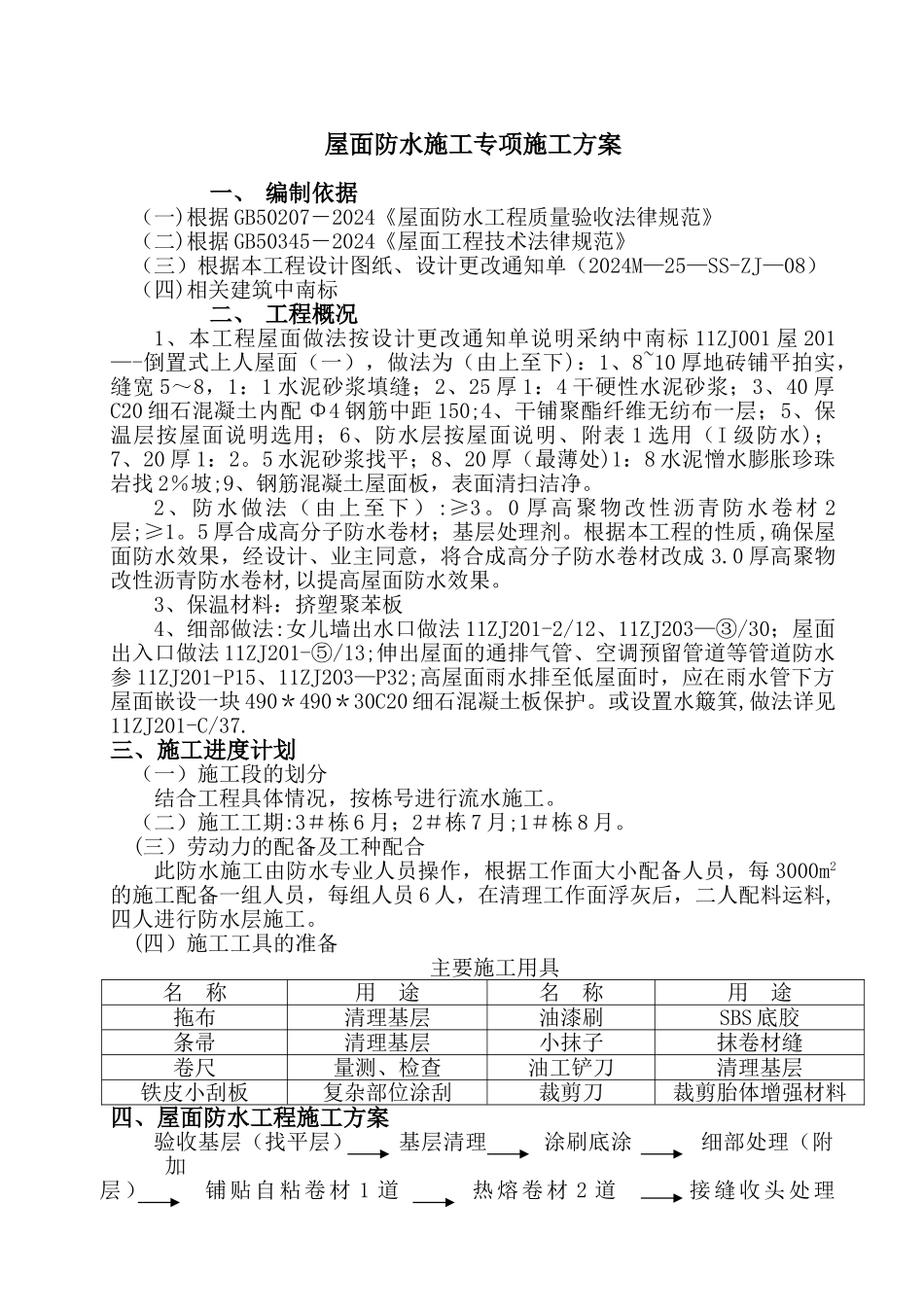

屋面防水施工专项施工方案一、 编制依据(一)根据 GB50207-2024《屋面防水工程质量验收法律规范》(二)根据 GB50345-2024《屋面工程技术法律规范》(三)根据本工程设计图纸、设计更改通知单(2024M—25—SS-ZJ—08)(四)相关建筑中南标二、 工程概况1、本工程屋面做法按设计更改通知单说明采纳中南标 11ZJ001 屋 201—-倒置式上人屋面(一),做法为(由上至下):1、8~10 厚地砖铺平拍实,缝宽 5~8,1:1 水泥砂浆填缝;2、25 厚 1:4 干硬性水泥砂浆;3、40 厚C20 细石混凝土内配 Φ4 钢筋中距 150;4、干铺聚酯纤维无纺布一层;5、保温层按屋面说明选用;6、防水层按屋面说明、附表 1 选用(I 级防水);7、20 厚 1:2

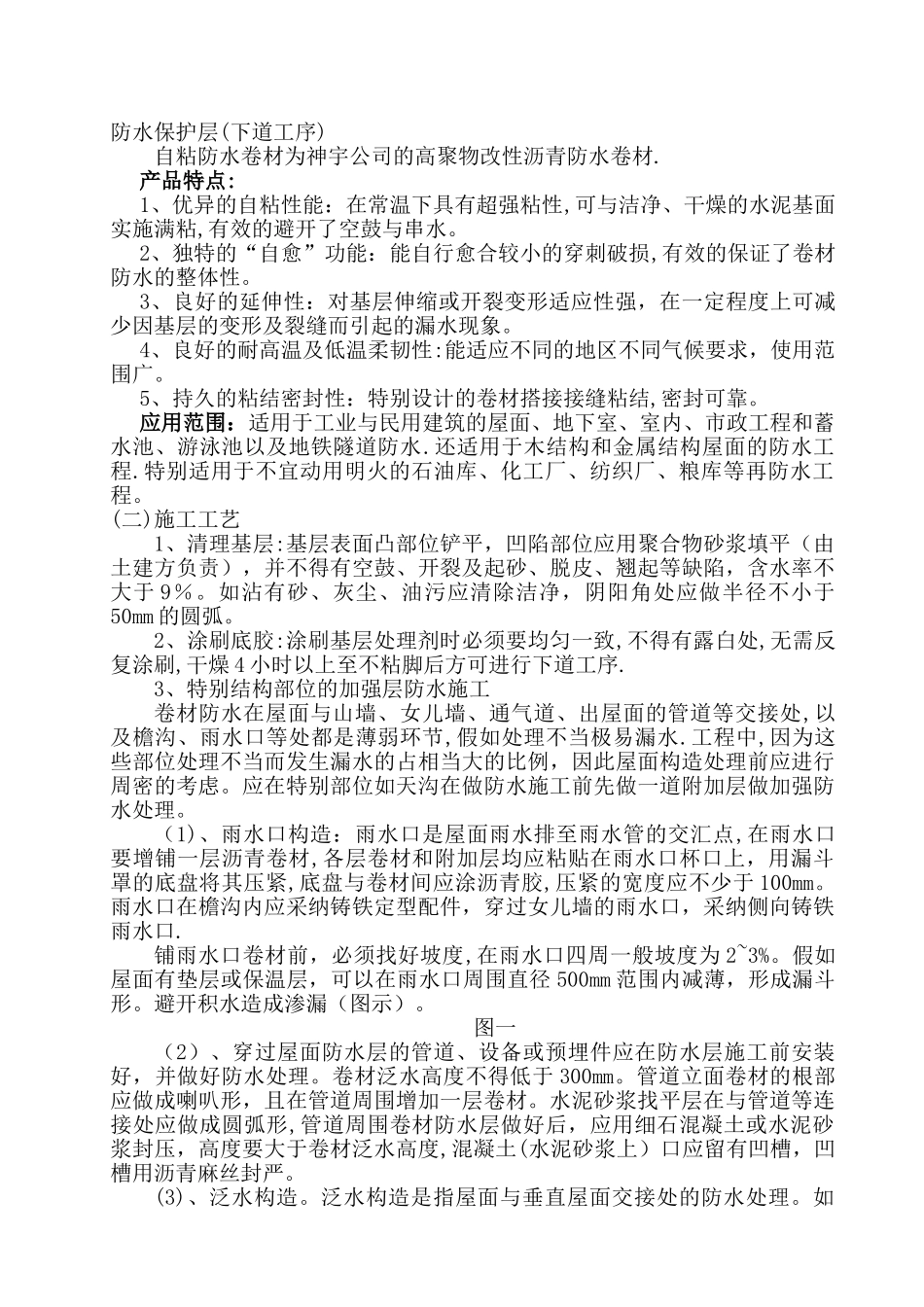

5 水泥砂浆找平;8、20 厚(最薄处)1:8 水泥憎水膨胀珍珠岩找 2%坡;9、钢筋混凝土屋面板,表面清扫洁净

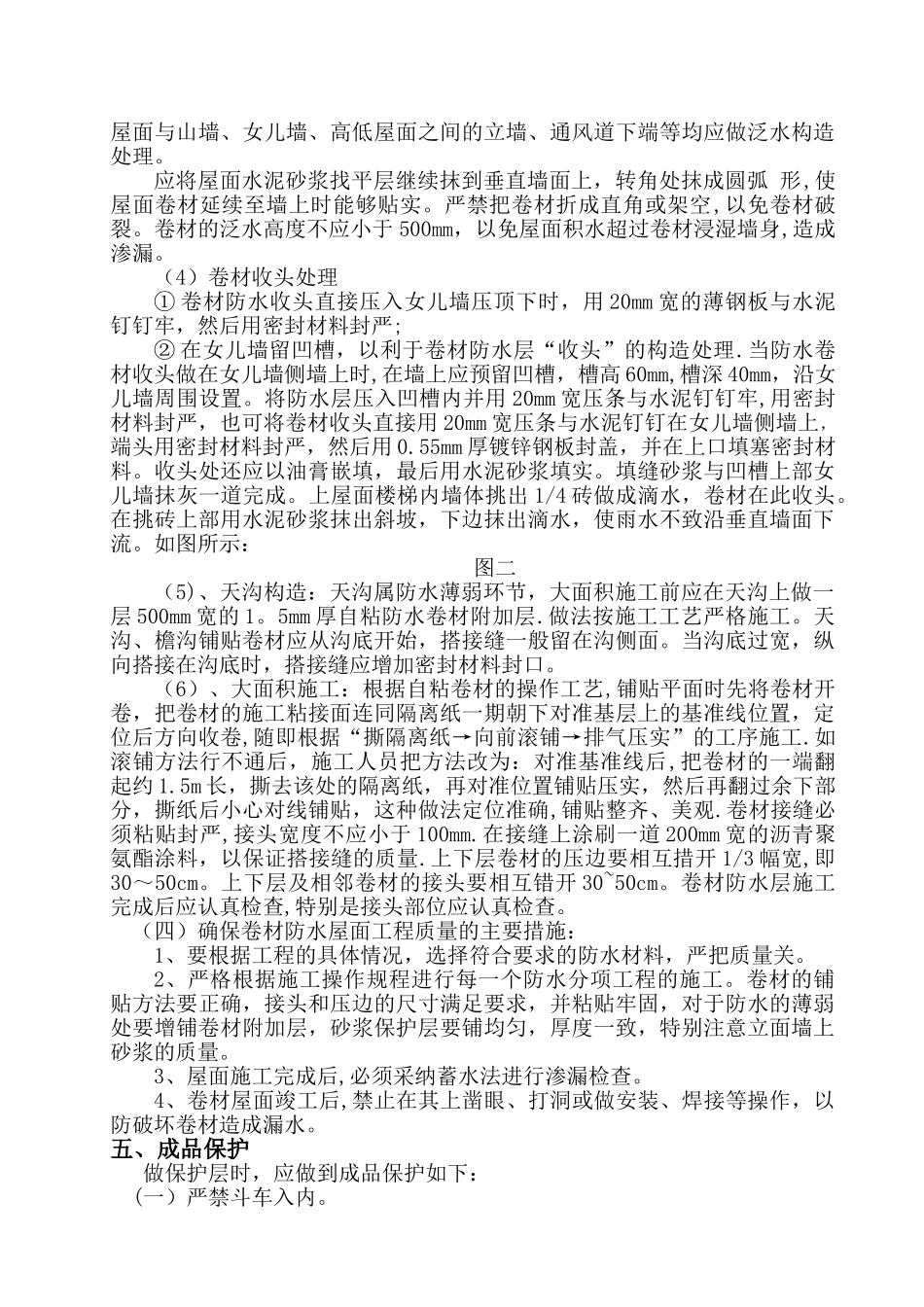

2、防水做法(由上至下):≥3
0 厚高聚物改性沥青防水卷材 2层;≥1
5 厚合成高分子防水卷材;基层处理剂
根据本工程的性质,确保屋面防水效果,经设计、业主同意,将合成高分子防水卷材改成 3
0 厚高聚物改性沥青防水卷材,以提高屋面防水效果
3、保温材料:挤塑聚苯板4、细部做法:女儿墙出水口做法 11ZJ201-2/12、11ZJ203—③/30;屋面出入口做法 11ZJ201-⑤/13;伸出屋面的通排气管、空调预留管道等管道防水参 11ZJ201-P15、11ZJ203—P32;高屋面雨水排至低屋面时,应在雨水管下方屋面嵌设一块 490*490*30C20 细石混凝土板保护
或设置水簸箕,做法详见11ZJ201-C/37
三、施工进度计划(一)施工段的划分结合工程具体情况,按栋号进行流水施工
(二)施工工期:3#栋 6 月;2#栋 7 月;1#栋 8 月
(三)劳动力的配备及工
