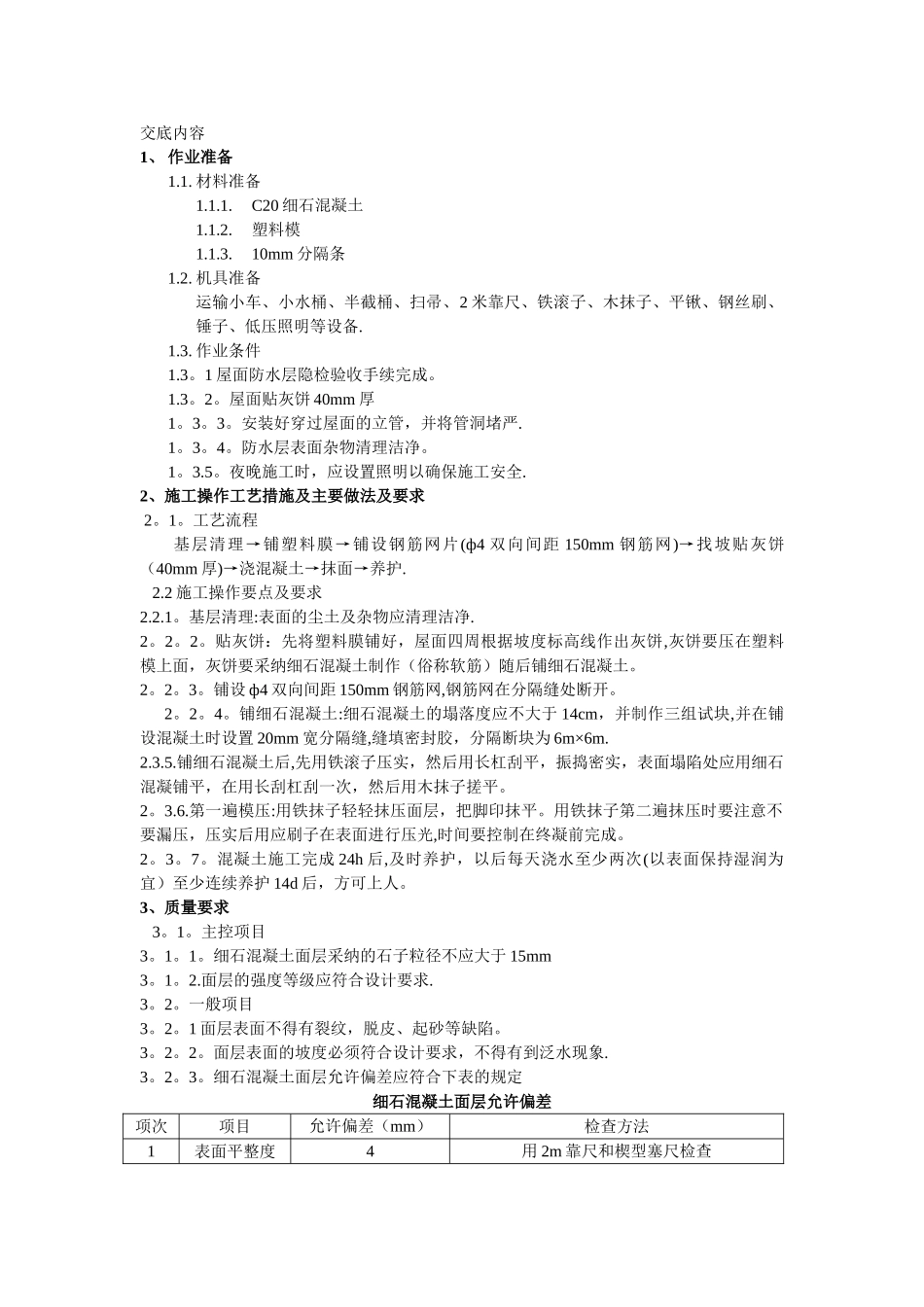

交底内容1、 作业准备1
C20 细石混凝土1
10mm 分隔条1
机具准备运输小车、小水桶、半截桶、扫帚、2 米靠尺、铁滚子、木抹子、平锹、钢丝刷、锤子、低压照明等设备
1 屋面防水层隐检验收手续完成
屋面贴灰饼 40mm 厚1
安装好穿过屋面的立管,并将管洞堵严
防水层表面杂物清理洁净
夜晚施工时,应设置照明以确保施工安全
2、施工操作工艺措施及主要做法及要求 2
工艺流程基层清理→铺塑料膜→铺设钢筋网片(ф4 双向间距 150mm 钢筋网)→找坡贴灰饼(40mm 厚)→浇混凝土→抹面→养护
2 施工操作要点及要求2
基层清理:表面的尘土及杂物应清理洁净
贴灰饼:先将塑料膜铺好,屋面四周根据坡度标高线作出灰饼,灰饼要压在塑料模上面,灰饼要采纳细石混凝土制作(俗称软筋)随后铺细石混凝土
铺设 ф4 双向间距 150mm 钢筋网,钢筋网在分隔缝处断开
铺细石混凝土:细石混凝土的塌落度应不大于 14cm,并制作三组试块,并在铺设混凝土时设置 20mm 宽分隔缝,缝填密封胶,分隔断块为 6m×6m
铺细石混凝土后,先用铁滚子压实,然后用长杠刮平,振捣密实,表面塌陷处应用细石混凝铺平,在用长刮杠刮一次,然后用木抹子搓平
第一遍模压:用铁抹子轻轻抹压面层,把脚印抹平
用铁抹子第二遍抹压时要注意不要漏压,压实后用应刷子在表面进行压光,时间要控制在终凝前完成
混凝土施工完成 24h 后,及时养护,以后每天浇水至少两次(以表面保持湿润为宜)至少连续养护 14d 后,方可上人
3、质量要求 3
细石混凝土面层采纳的石子粒径不应大于 15mm3
