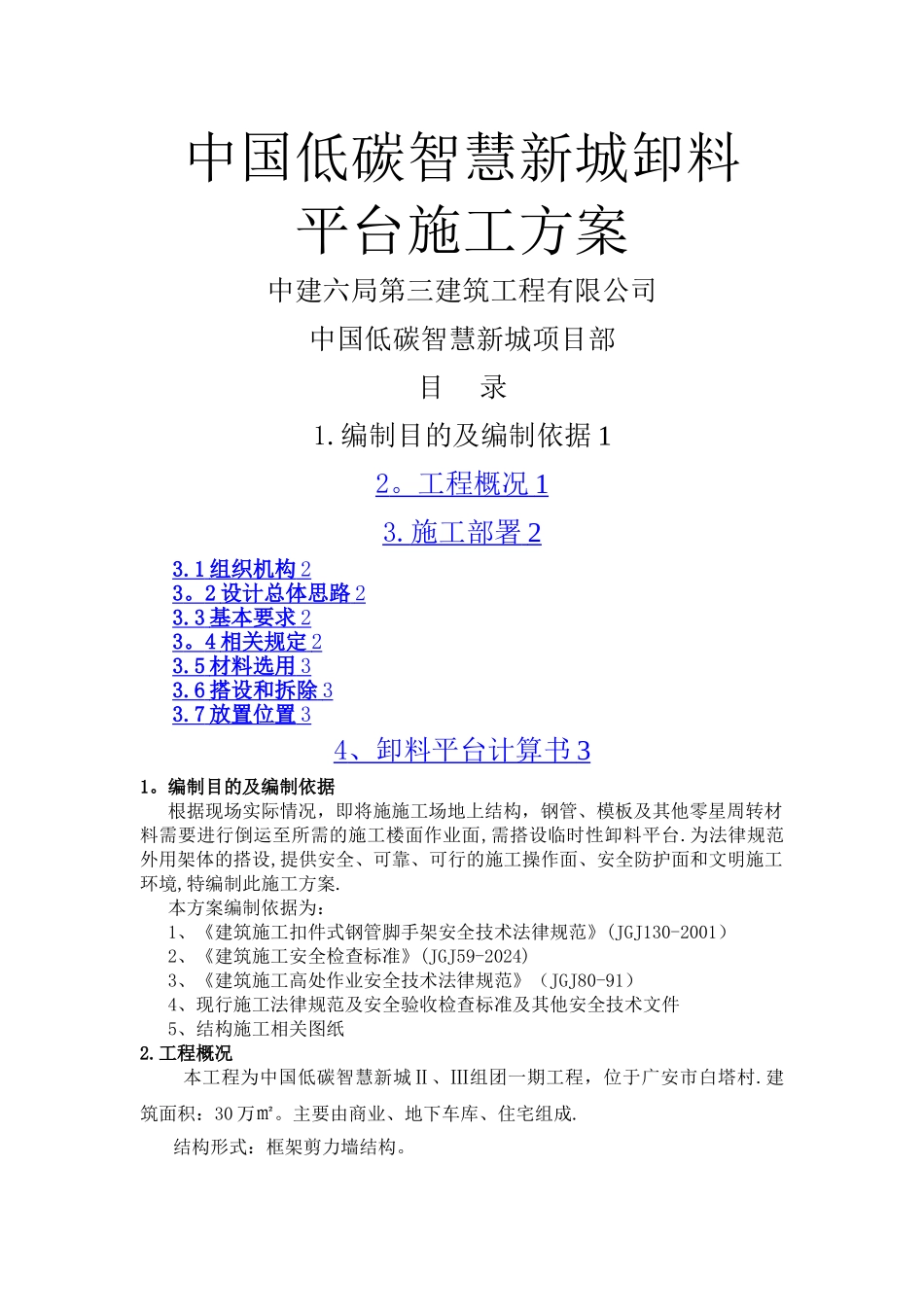

中国低碳智慧新城卸料平台施工方案中建六局第三建筑工程有限公司中国低碳智慧新城项目部目 录1
编制目的及编制依据 12
工程概况 1 3
施工部署 2 3
1 组织机构 2 3
2 设计总体思路 2 3
3 基本要求 2 3
4 相关规定 2 3

5 材料选用 3 3
6 搭设和拆除 3 3
7 放置位置 3 4 、卸料平台计算书 3 1
编制目的及编制依据根据现场实际情况,即将施施工场地上结构,钢管、模板及其他零星周转材料需要进行倒运至所需的施工楼面作业面,需搭设临时性卸料平台
为法律规范外用架体的搭设,提供安全、可靠、可行的施工操作面、安全防护面和文明施工环境,特编制此施工方案
本方案编制依据为:1、《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130-2001)2、《建筑施工安全检查标准》(JGJ59-2024)3、《建筑施工高处作业安全技术法律规范》(JGJ80-91)4、现行施工法律规范及安全验收检查标准及其他安全技术文件5、结构施工相关图纸2
工程概况 本工程为中国低碳智慧新城Ⅱ、Ⅲ组团一期工程,位于广安市白塔村
建筑面积:30 万㎡
主要由商业、地下车库、住宅组成
结构形式:框架剪力墙结构
层数:地下 1—3 层,地上 24—30 层
1 组织机构卸料平台由项目技术部负责设计绘图,经项目总工审核、公司总工审批后项目自行加工
安装项目经理负责组织实施,其他人员配合
卸料平台所需材料计划均由施工负责人负责编制,物质部负责组织进场
卸料平台施工人员必须进行班前交底,交底工作由施工负责人负责
2 设计总体思路本工程设计卸料平台主梁长 6
0 米,次梁长 1
8 米,主梁采纳 16#槽钢焊接,次梁为 10#槽钢,卸料平台长 4
2 米,宽 1
8 米,次梁间距 0
平台上垂直次梁方向铺设木方,间距为 200mm,木方上部满铺
