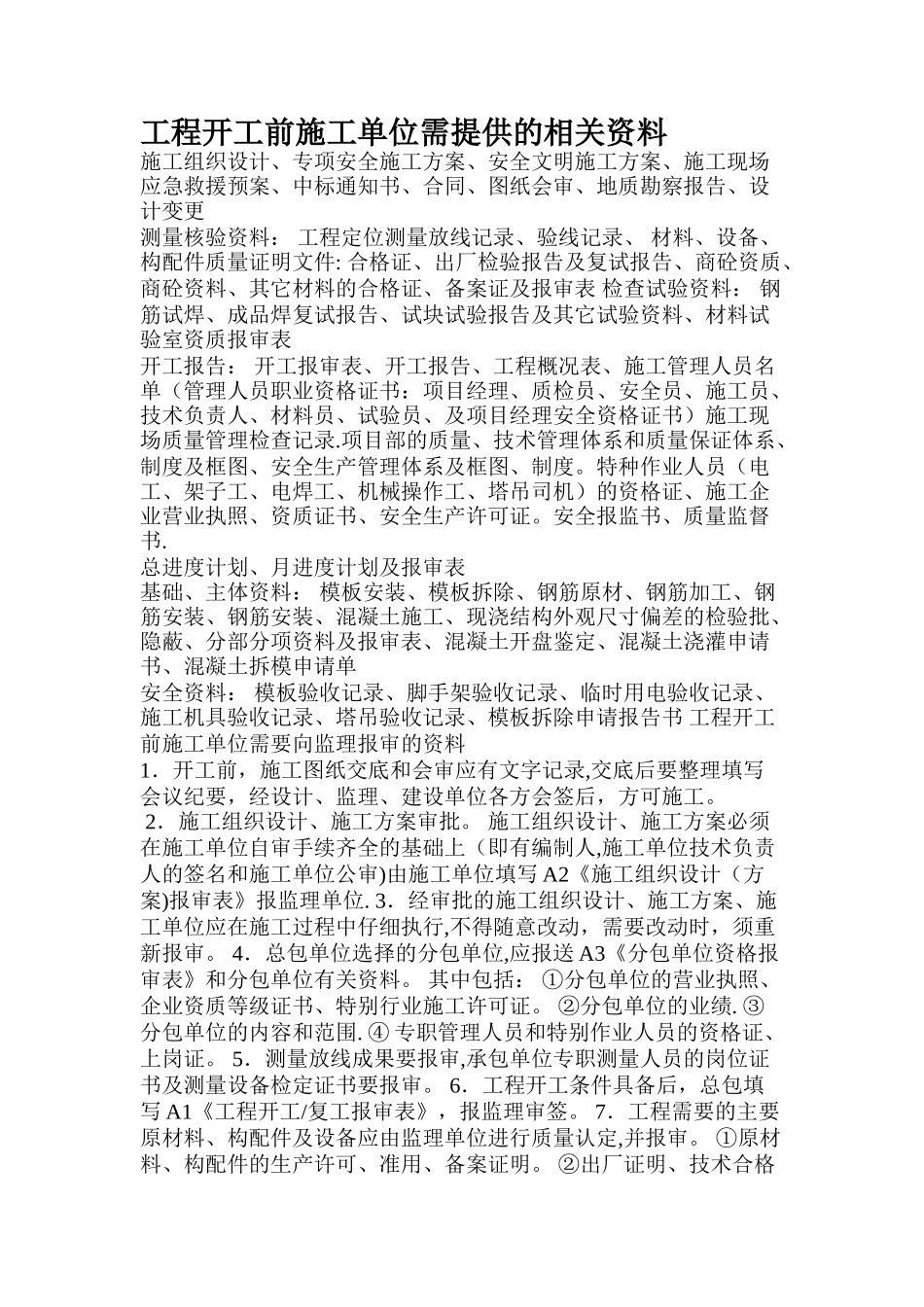

工程开工前施工单位需提供的相关资料施工组织设计、专项安全施工方案、安全文明施工方案、施工现场应急救援预案、中标通知书、合同、图纸会审、地质勘察报告、设计变更 测量核验资料: 工程定位测量放线记录、验线记录、 材料、设备、构配件质量证明文件: 合格证、出厂检验报告及复试报告、商砼资质、商砼资料、其它材料的合格证、备案证及报审表 检查试验资料: 钢筋试焊、成品焊复试报告、试块试验报告及其它试验资料、材料试验室资质报审表 开工报告: 开工报审表、开工报告、工程概况表、施工管理人员名单(管理人员职业资格证书:项目经理、质检员、安全员、施工员、技术负责人、材料员、试验员、及项目经理安全资格证书)施工现场质量管理检查记录.项目部的质量、技术管理体系和质量保证体系、制度及框图、安全生产管理体系及框图、制度。特种作业人员(电工、架子工、电焊工、机械操作工、塔吊司机)的资格证、施工企业营业执照、资质证书、安全生产许可证。安全报监书、质量监督书. 总进度计划、月进度计划及报审表 基础、主体资料: 模板安装、模板拆除、钢筋原材、钢筋加工、钢筋安装、钢筋安装、混凝土施工、现浇结构外观尺寸偏差的检验批、隐蔽、分部分项资料及报审表、混凝土开盘鉴定、混凝土浇灌申请书、混凝土拆模申请单 安全资料: 模板验收记录、脚手架验收记录、临时用电验收记录、施工机具验收记录、塔吊验收记录、模板拆除申请报告书 工程开工前施工单位需要向监理报审的资料 1.开工前,施工图纸交底和会审应有文字记录,交底后要整理填写会议纪要,经设计、监理、建设单位各方会签后,方可施工。 2.施工组织设计、施工方案审批。 施工组织设计、施工方案必须在施工单位自审手续齐全的基础上(即有编制人,施工单位技术负责人的签名和施工单位公审)由施工单位填写 A2《施工组织设计(方案)报审表》报监理单位. 3.经审批的施工组织设计、施工方案、施工单位应在施工过程中仔细执行,不得随意改动,需要改动时,须重新报审。 4.总包单位选择的分包单位,应报送 A3《分包单位资格报审表》和分包单位有关资料。 其中包括: ①分包单位的营业执照、企业资质等级证书、特别行业施工许可证。 ②分包单位的业绩. ③分包单位的内容和范围. ④ 专职管理人员和特别作业人员的资格证、上岗证。 5.测量放线成果要报审,承包单位专职测量人员的岗位证书及测量设备检定证书要报审。 6.工程开工条件具备后,总包...
