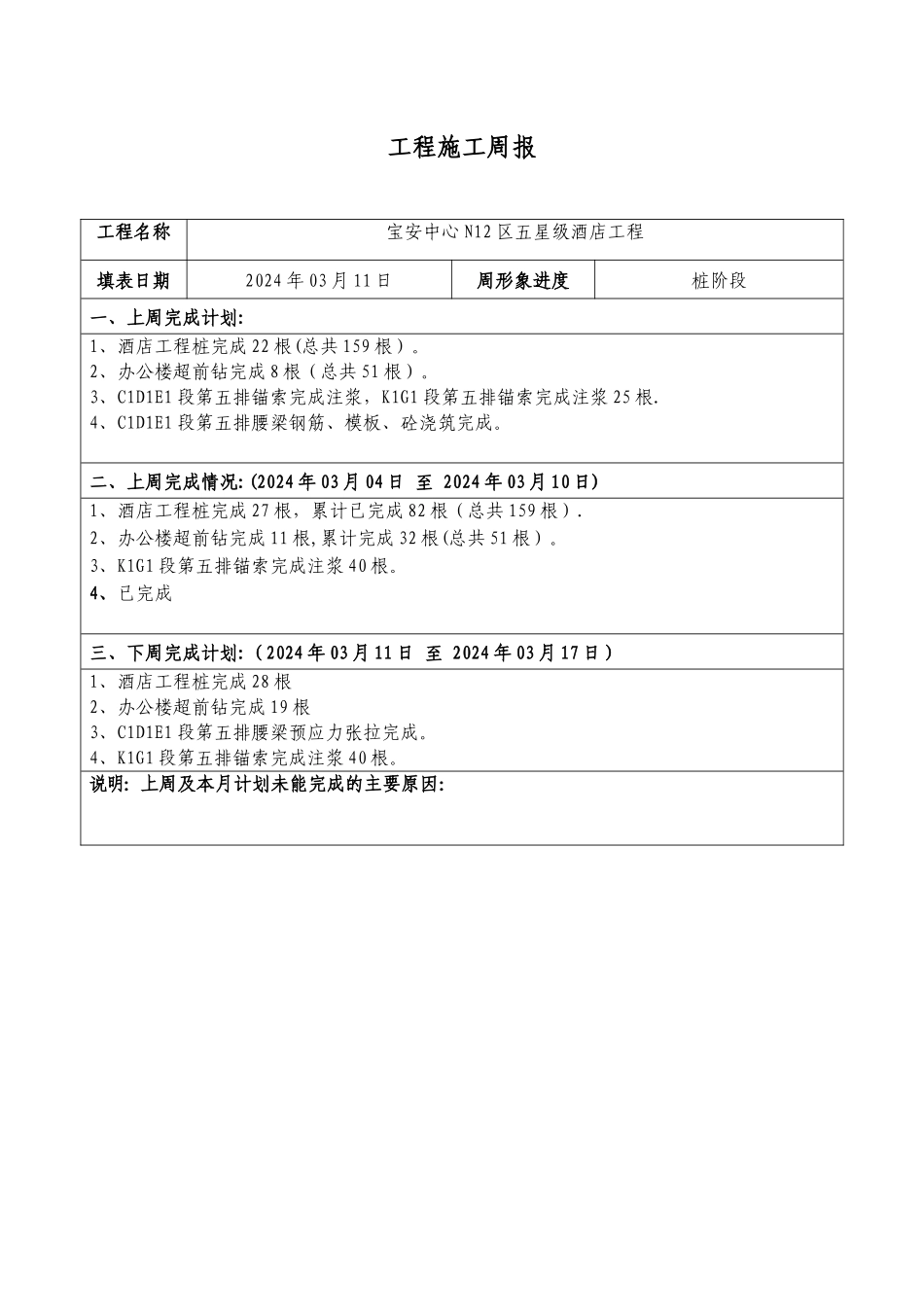

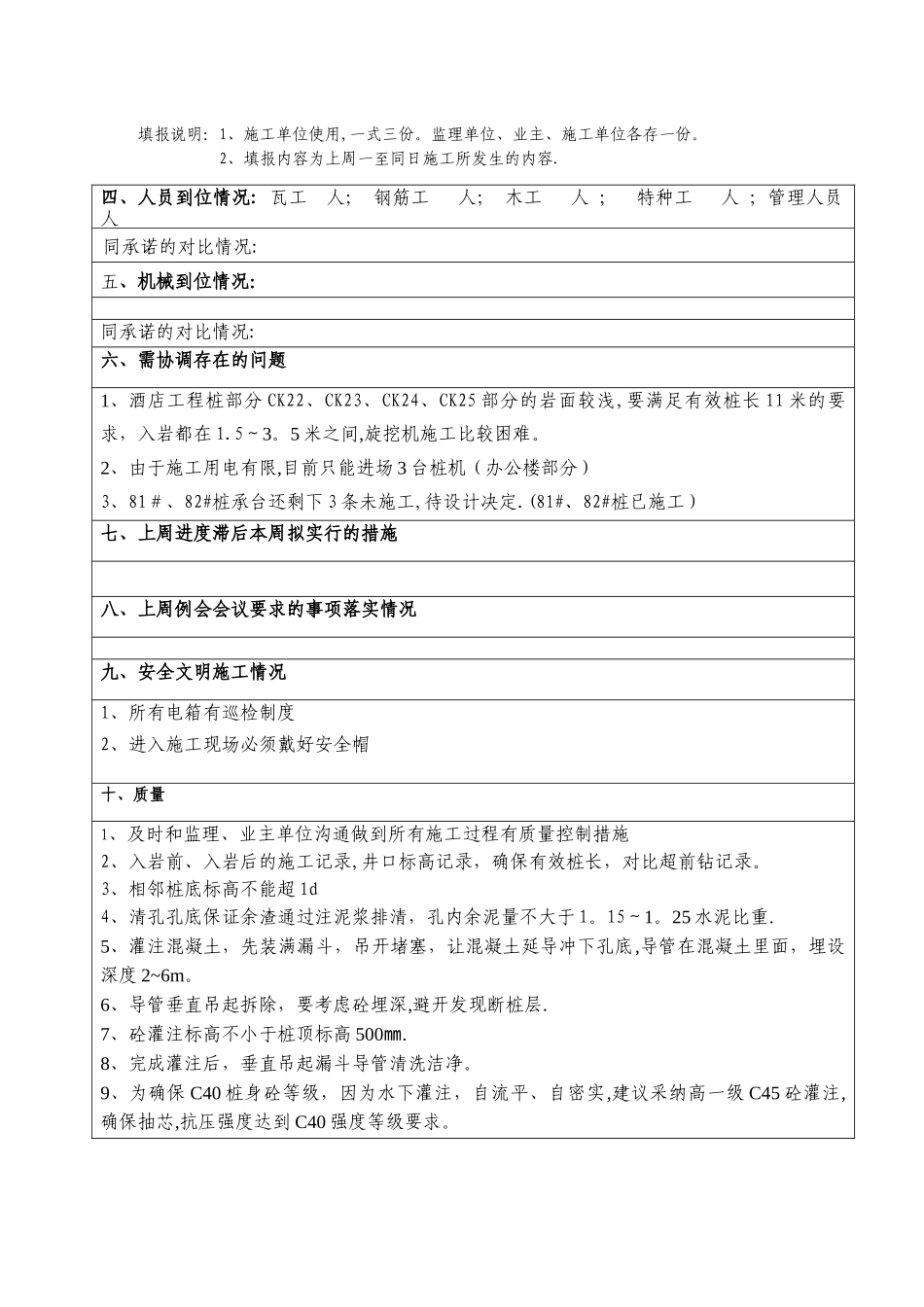

工程施工周报工程名称宝安中心 N12 区五星级酒店工程填表日期2024 年 03 月 11 日周形象进度桩阶段一、上周完成计划:1、酒店工程桩完成 22 根(总共 159 根)。2、办公楼超前钻完成 8 根(总共 51 根)。3、C1D1E1 段第五排锚索完成注浆,K1G1 段第五排锚索完成注浆 25 根.4、C1D1E1 段第五排腰梁钢筋、模板、砼浇筑完成。二、上周完成情况:(2024 年 03 月 04 日 至 2024 年 03 月 10 日)1、酒店工程桩完成 27 根,累计已完成 82 根(总共 159 根).2、办公楼超前钻完成 11 根,累计完成 32 根(总共 51 根)。3、K1G1 段第五排锚索完成注浆 40 根。4、已完成三、下周完成计划:(2024 年 03 月 11 日 至 2024 年 03 月 17 日)1、酒店工程桩完成 28 根2、办公楼超前钻完成 19 根3、C1D1E1 段第五排腰梁预应力张拉完成。4、K1G1 段第五排锚索完成注浆 40 根。说明:上周及本月计划未能完成的主要原因:填报说明:1、施工单位使用,一式三份。监理单位、业主、施工单位各存一份。 2、填报内容为上周一至同日施工所发生的内容. 四、人员到位情况: 瓦工 人; 钢筋工 人; 木工 人 ; 特种工 人 ;管理人员 人同承诺的对比情况:五、机械到位情况:同承诺的对比情况:六、需协调存在的问题1、酒店工程桩部分 CK22、CK23、CK24、CK25 部分的岩面较浅,要满足有效桩长 11 米的要求,入岩都在 1.5~3。5 米之间,旋挖机施工比较困难。2、由于施工用电有限,目前只能进场 3 台桩机(办公楼部分)3、81#、82#桩承台还剩下 3 条未施工,待设计决定.(81#、82#桩已施工)七、上周进度滞后本周拟实行的措施 八、上周例会会议要求的事项落实情况九、安全文明施工情况1、所有电箱有巡检制度2、进入施工现场必须戴好安全帽十、质量1、及时和监理、业主单位沟通做到所有施工过程有质量控制措施2、入岩前、入岩后的施工记录,井口标高记录,确保有效桩长,对比超前钻记录。3、相邻桩底标高不能超 1d4、清孔孔底保证余渣通过注泥浆排清,孔内余泥量不大于 1。15~1。25 水泥比重.5、灌注混凝土,先装满漏斗,吊开堵塞,让混凝土延导冲下孔底,导管在混凝土里面,埋设深度 2~6m。6、导管垂直吊起拆除,要考虑砼埋深,避开发现断桩层.7、砼灌注标高不小于桩顶标高 500㎜.8、完成灌注后,垂直吊起漏斗导管清洗洁净。9、为确保 C40 桩身砼等级,因为水下灌注,自流平、自密实,建议采纳高一级 C45 砼灌注,确保抽芯,抗压强度达到 C40 强度等级要求。 深圳市中城建设工程有限公司 宝安中心 N12 区五星级酒店工程项目部 日 期: 2024 年 03 月 11 日
