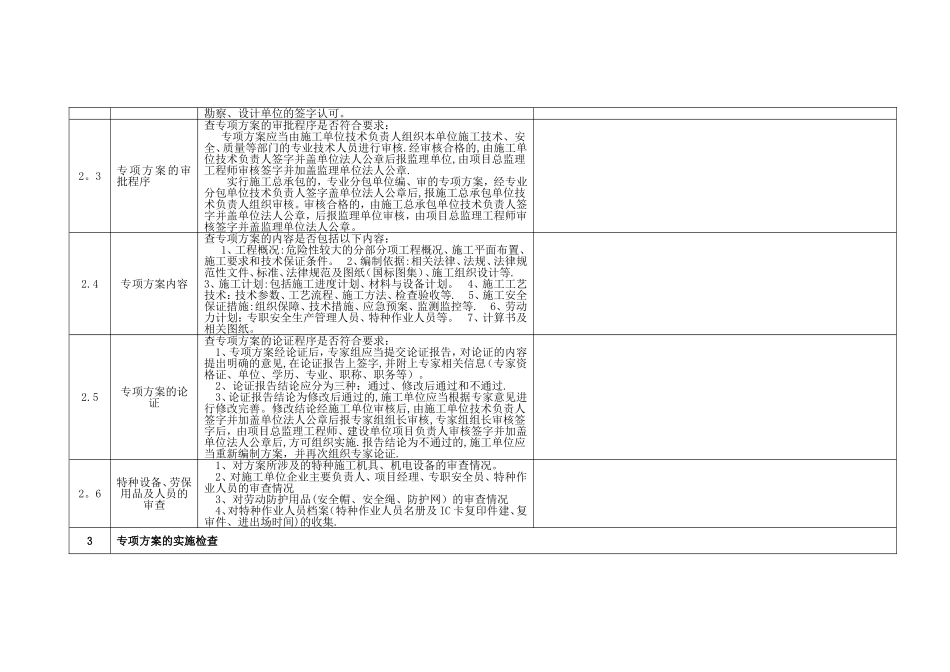

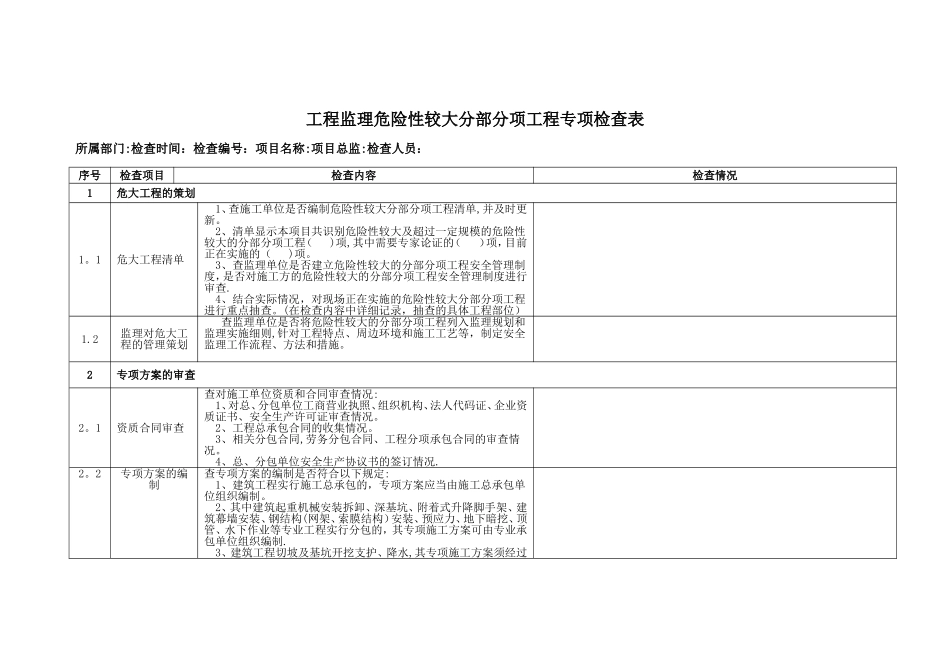

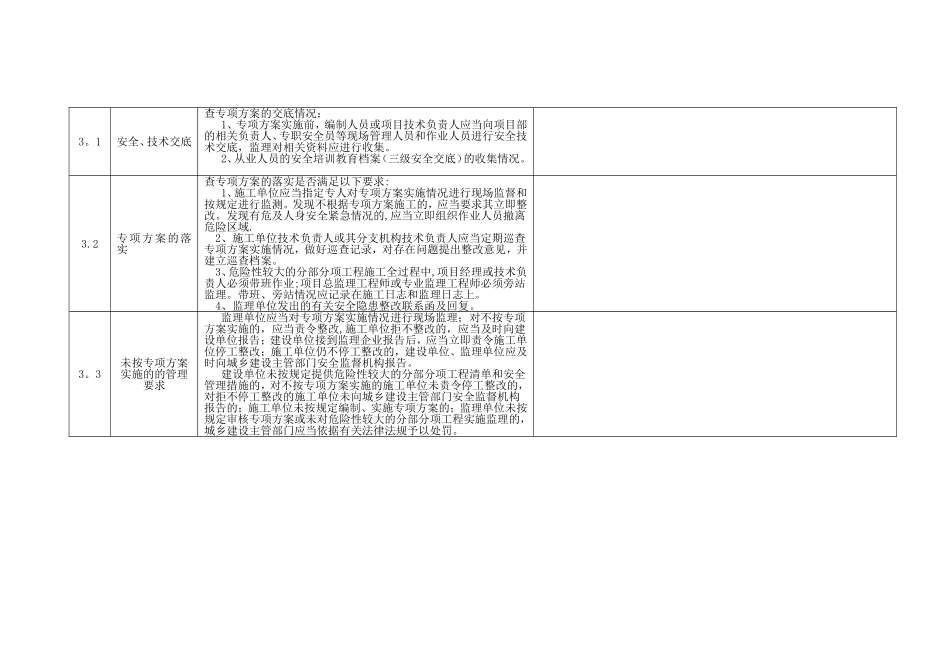

工程监理危险性较大分部分项工程专项检查表所属部门:检查时间:检查编号:项目名称:项目总监:检查人员:序号检查项目检查内容检查情况1危大工程的策划1。1危大工程清单1、查施工单位是否编制危险性较大分部分项工程清单,并及时更新。2、清单显示本项目共识别危险性较大及超过一定规模的危险性较大的分部分项工程( )项,其中需要专家论证的( )项,目前正在实施的( )项。3、查监理单位是否建立危险性较大的分部分项工程安全管理制度,是否对施工方的危险性较大的分部分项工程安全管理制度进行审查.4、结合实际情况,对现场正在实施的危险性较大分部分项工程进行重点抽查。(在检查内容中详细记录,抽查的具体工程部位)1.2监理对危大工程的管理策划查监理单位是否将危险性较大的分部分项工程列入监理规划和监理实施细则,针对工程特点、周边环境和施工工艺等,制定安全监理工作流程、方法和措施。2专项方案的审查2。1资质合同审查查对施工单位资质和合同审查情况:1、对总、分包单位工商营业执照、组织机构、法人代码证、企业资质证书、安全生产许可证审查情况。2、工程总承包合同的收集情况。3、相关分包合同,劳务分包合同、工程分项承包合同的审查情况。4、总、分包单位安全生产协议书的签订情况.2。2专项方案的编制查专项方案的编制是否符合以下规定:1、建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。2、其中建筑起重机械安装拆卸、深基坑、附着式升降脚手架、建筑幕墙安装、钢结构(网架、索膜结构)安装、预应力、地下暗挖、顶管、水下作业等专业工程实行分包的,其专项施工方案可由专业承包单位组织编制.3、建筑工程切坡及基坑开挖支护、降水,其专项施工方案须经过勘察、设计单位的签字认可。2。3专项方案的审批程序查专项方案的审批程序是否符合要求:专项方案应当由施工单位技术负责人组织本单位施工技术、安全、质量等部门的专业技术人员进行审核.经审核合格的,由施工单位技术负责人签字并盖单位法人公章后报监理单位,由项目总监理工程师审核签字并加盖监理单位法人公章. 实行施工总承包的,专业分包单位编、审的专项方案,经专业分包单位技术负责人签字盖单位法人公章后,报施工总承包单位技术负责人组织审核。审核合格的,由施工总承包单位技术负责人签字并盖单位法人公章,后报监理单位审核,由项目总监理工程师审核签字并盖监理单位法人公章。2.4专项方案内容查专项方案的内容是否包括以下内容:1、工程概况:危险...
