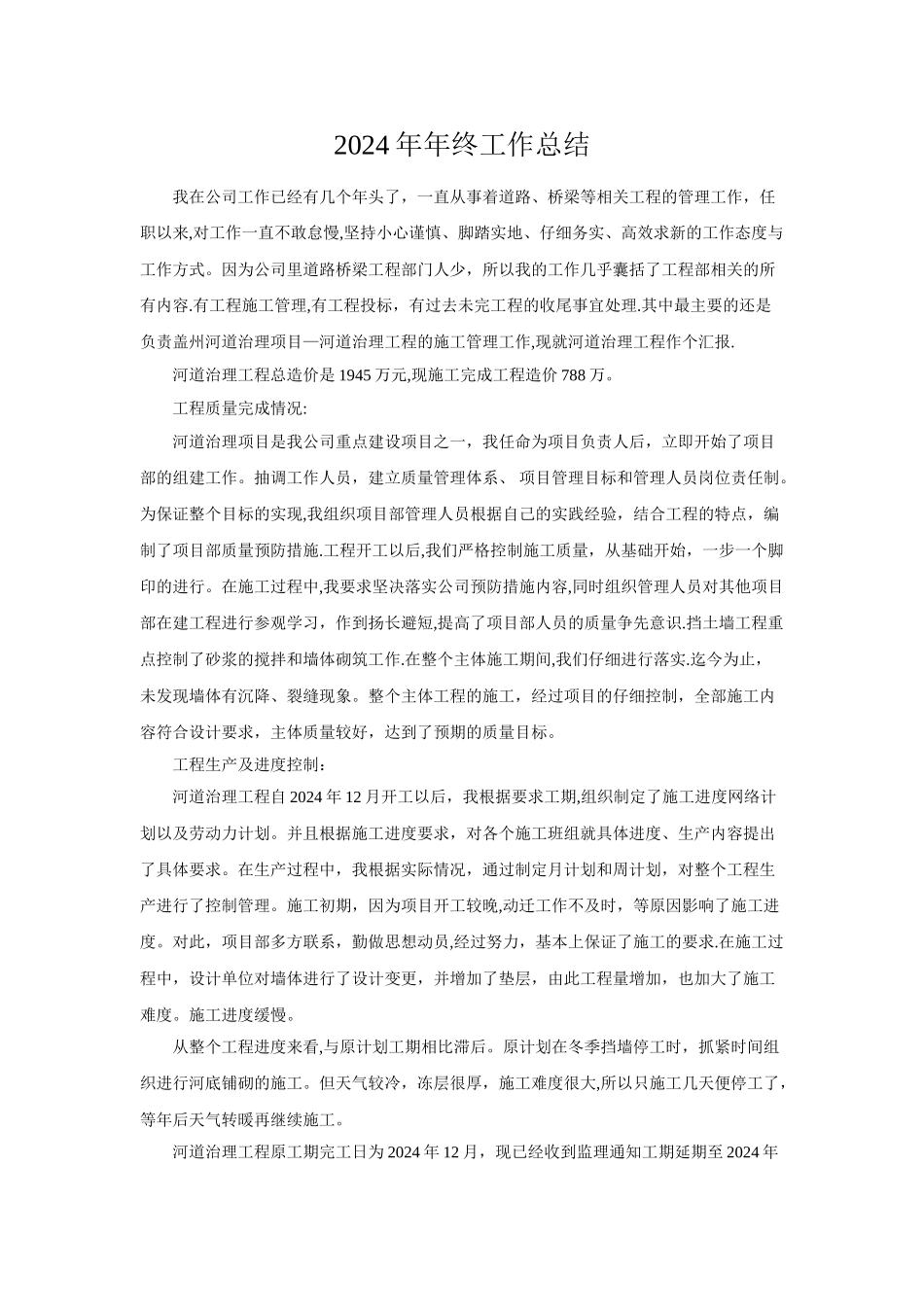

2024 年年终工作总结我在公司工作已经有几个年头了,一直从事着道路、桥梁等相关工程的管理工作,任职以来,对工作一直不敢怠慢,坚持小心谨慎、脚踏实地、仔细务实、高效求新的工作态度与工作方式
因为公司里道路桥梁工程部门人少,所以我的工作几乎囊括了工程部相关的所有内容
有工程施工管理,有工程投标,有过去未完工程的收尾事宜处理
其中最主要的还是负责盖州河道治理项目—河道治理工程的施工管理工作,现就河道治理工程作个汇报
河道治理工程总造价是 1945 万元,现施工完成工程造价 788 万
工程质量完成情况:河道治理项目是我公司重点建设项目之一,我任命为项目负责人后,立即开始了项目部的组建工作
抽调工作人员,建立质量管理体系、 项目管理目标和管理人员岗位责任制
为保证整个目标的实现,我组织项目部管理人员根据自己的实践经验,结合工程的特点,编制了项目部质量预防措施
工程开工以后,我们严格控制施工质量,从基础开始,一步一个脚印的进行
在施工过程中,我要求坚决落实公司预防措施内容,同时组织管理人员对其他项目部在建工程进行参观学习,作到扬长避短,提高了项目部人员的质量争先意识
挡土墙工程重点控制了砂浆的搅拌和墙体砌筑工作
在整个主体施工期间,我们仔细进行落实
迄今为止,未发现墙体有沉降、裂缝现象
整个主体工程的施工,经过项目的仔细控制,全部施工内容符合设计要求,主体质量较好,达到了预期的质量目标
工程生产及进度控制:河道治理工程自 2024 年 12 月开工以后,我根据要求工期,组织制定了施工进度网络计划以及劳动力计划
并且根据施工进度要求,对各个施工班组就具体进度、生产内容提出了具体要求
在生产过程中,我根据实际情况,通过制定月计划和周计划,对整个工程生产进行了控制管理
施工初期,因为项目开工较晚,动迁工作不及时,等原因影响了施工进度
对此,项目部多方联系,勤做思想动员,经过努力,基本上保
