1 承包方工期索赔案例分析4

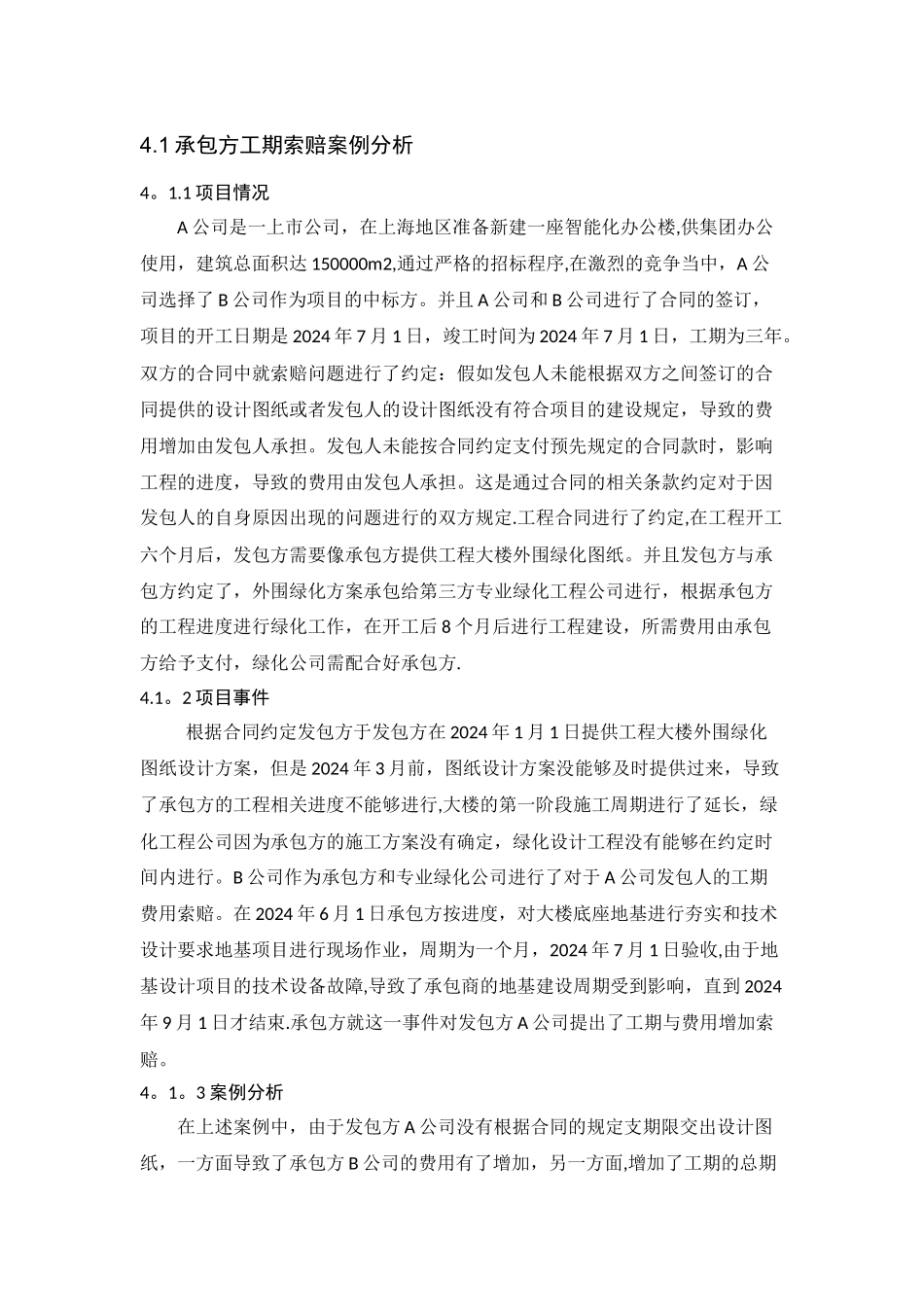

1 项目情况A 公司是一上市公司,在上海地区准备新建一座智能化办公楼,供集团办公使用,建筑总面积达 150000m2,通过严格的招标程序,在激烈的竞争当中,A 公司选择了 B 公司作为项目的中标方
并且 A 公司和 B 公司进行了合同的签订,项目的开工日期是 2024 年 7 月 1 日,竣工时间为 2024 年 7 月 1 日,工期为三年
双方的合同中就索赔问题进行了约定:假如发包人未能根据双方之间签订的合同提供的设计图纸或者发包人的设计图纸没有符合项目的建设规定,导致的费用增加由发包人承担
发包人未能按合同约定支付预先规定的合同款时,影响工程的进度,导致的费用由发包人承担
这是通过合同的相关条款约定对于因发包人的自身原因出现的问题进行的双方规定
工程合同进行了约定,在工程开工六个月后,发包方需要像承包方提供工程大楼外围绿化图纸
并且发包方与承包方约定了,外围绿化方案承包给第三方专业绿化工程公司进行,根据承包方的工程进度进行绿化工作,在开工后 8 个月后进行工程建设,所需费用由承包方给予支付,绿化公司需配合好承包方

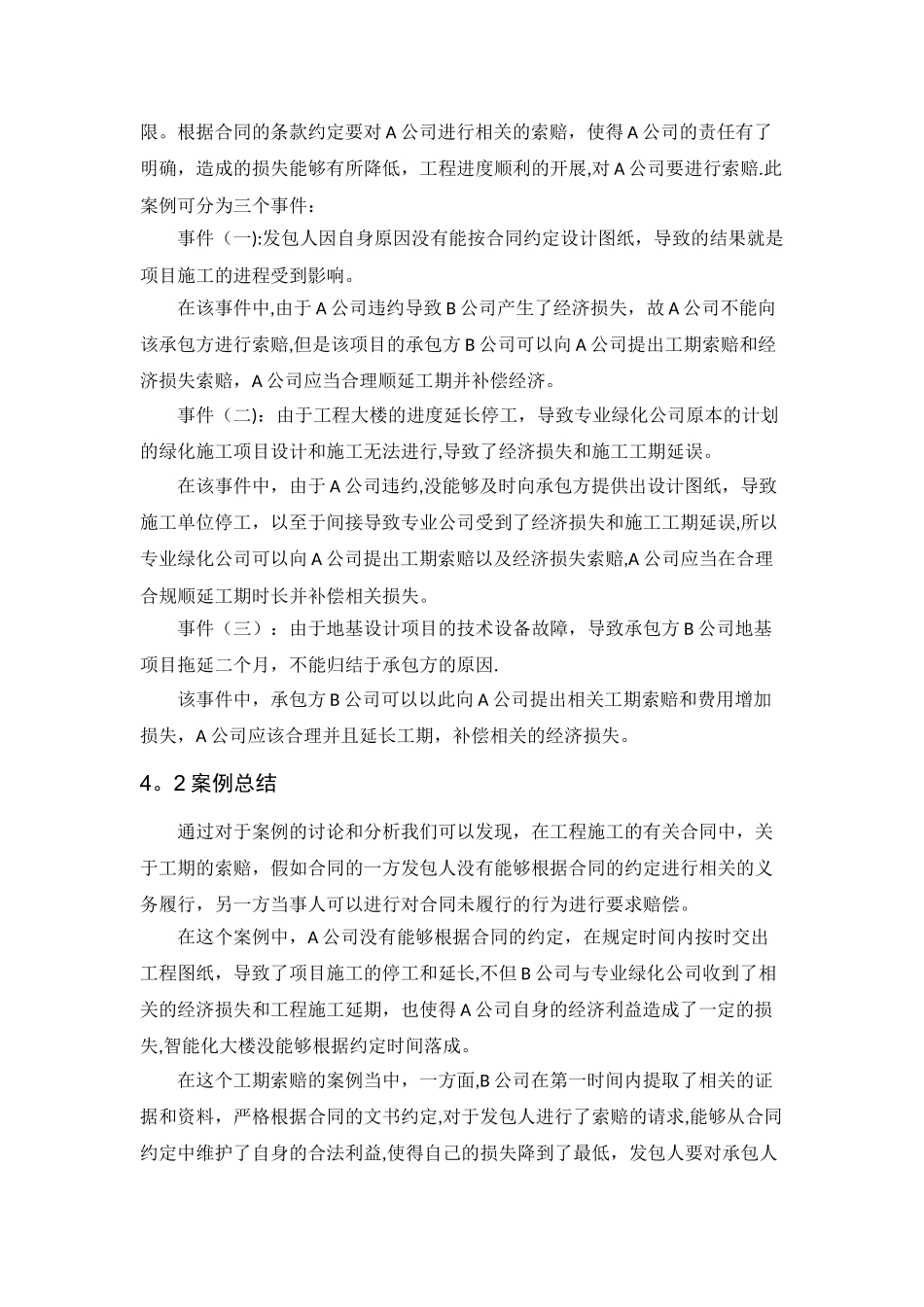

2 项目事件 根据合同约定发包方于发包方在 2024 年 1 月 1 日提供工程大楼外围绿化图纸设计方案,但是 2024 年 3 月前,图纸设计方案没能够及时提供过来,导致了承包方的工程相关进度不能够进行,大楼的第一阶段施工周期进行了延长,绿化工程公司因为承包方的施工方案没有确定,绿化设计工程没有能够在约定时间内进行
B 公司作为承包方和专业绿化公司进行了对于 A 公司发包人的工期费用索赔

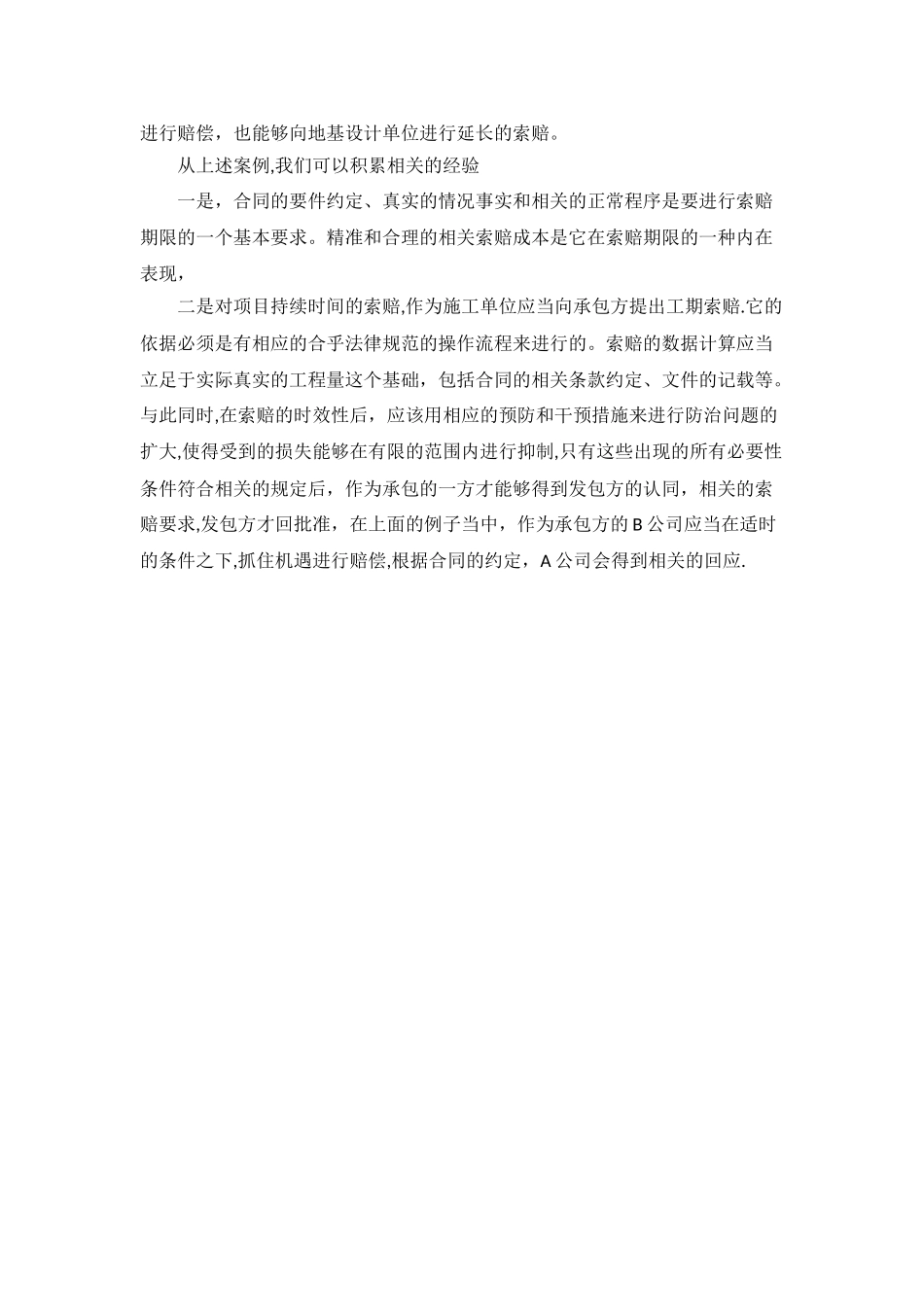

在 2024 年 6 月 1 日承包方按进度,对大楼底座地基进行夯实和技术设计要求地基项目进行现场作业,周期为一个月,2024 年 7 月 1 日验收,由于地基设计项目的技术设备故障,导致了承包商的地基建设周期受到影响,直到 2
