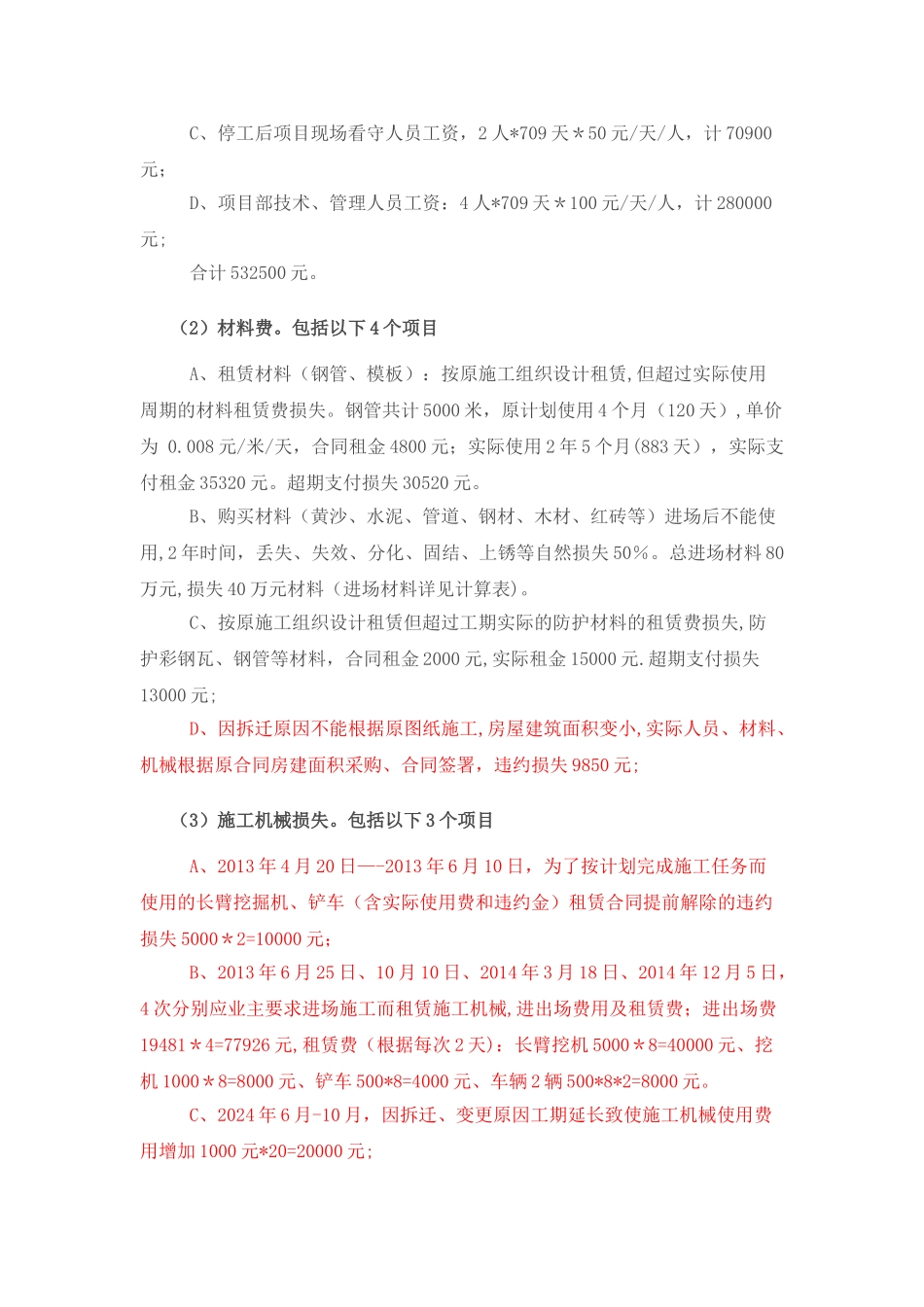

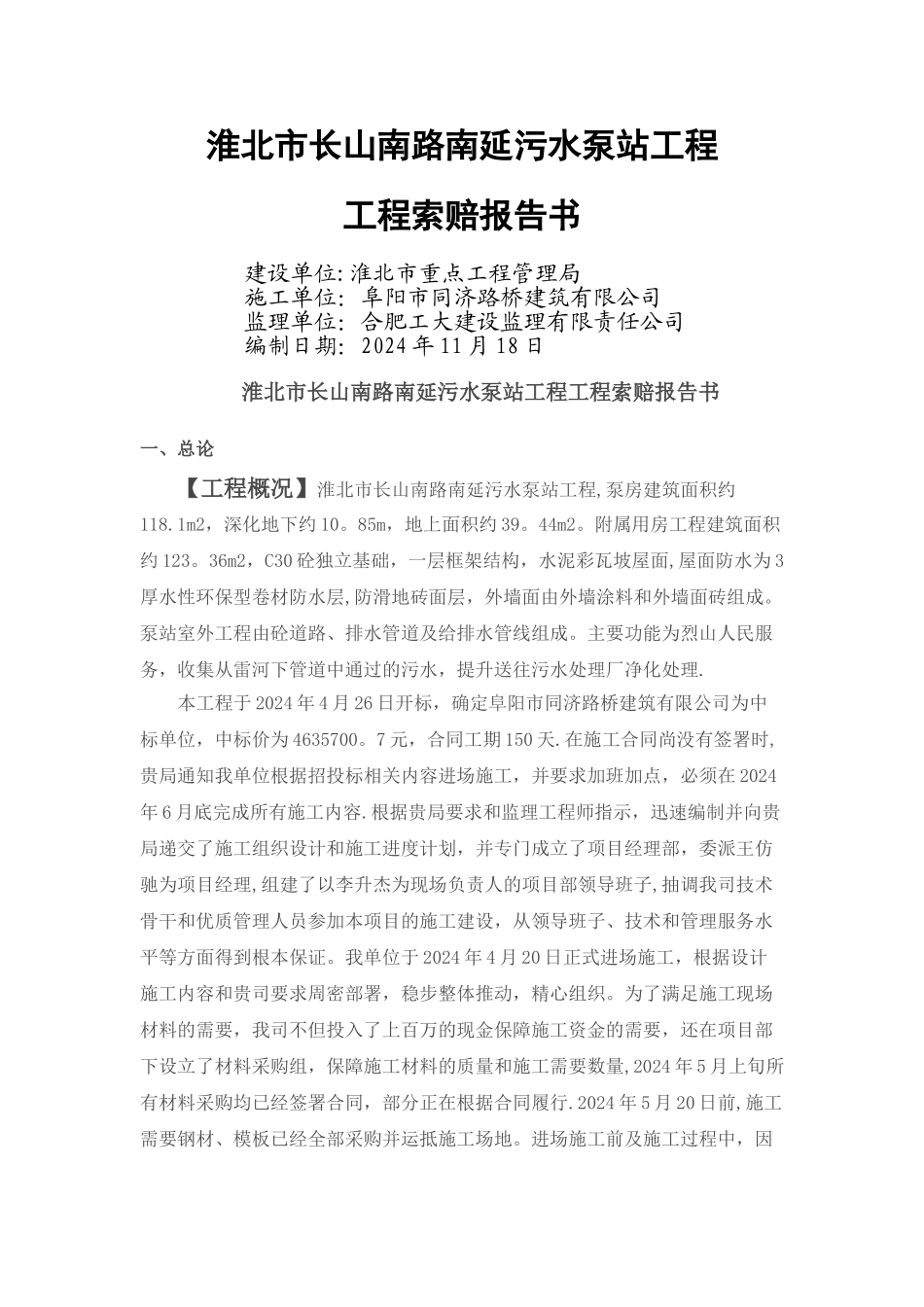

淮北市长山南路南延污水泵站工程工程索赔报告书建设单位:淮北市重点工程管理局施工单位:阜阳市同济路桥建筑有限公司监理单位:合肥工大建设监理有限责任公司编制日期:2024 年 11 月 18 日淮北市长山南路南延污水泵站工程工程索赔报告书一、总论【工程概况】淮北市长山南路南延污水泵站工程,泵房建筑面积约118.1m2,深化地下约 10。85m,地上面积约 39。44m2。附属用房工程建筑面积约 123。36m2,C30 砼独立基础,一层框架结构,水泥彩瓦坡屋面,屋面防水为 3厚水性环保型卷材防水层,防滑地砖面层,外墙面由外墙涂料和外墙面砖组成。泵站室外工程由砼道路、排水管道及给排水管线组成。主要功能为烈山人民服务,收集从雷河下管道中通过的污水,提升送往污水处理厂净化处理.本工程于 2024 年 4 月 26 日开标,确定阜阳市同济路桥建筑有限公司为中标单位,中标价为 4635700。7 元,合同工期 150 天.在施工合同尚没有签署时,贵局通知我单位根据招投标相关内容进场施工,并要求加班加点,必须在 2024年 6 月底完成所有施工内容.根据贵局要求和监理工程师指示,迅速编制并向贵局递交了施工组织设计和施工进度计划,并专门成立了项目经理部,委派王仿驰为项目经理,组建了以李升杰为现场负责人的项目部领导班子,抽调我司技术骨干和优质管理人员参加本项目的施工建设,从领导班子、技术和管理服务水平等方面得到根本保证。我单位于 2024 年 4 月 20 日正式进场施工,根据设计施工内容和贵司要求周密部署,稳步整体推动,精心组织。为了满足施工现场材料的需要,我司不但投入了上百万的现金保障施工资金的需要,还在项目部下设立了材料采购组,保障施工材料的质量和施工需要数量,2024 年 5 月上旬所有材料采购均已经签署合同,部分正在根据合同履行.2024 年 5 月 20 日前,施工需要钢材、模板已经全部采购并运抵施工场地。进场施工前及施工过程中,因接近麦忙午收,在民工很难招聘的情况下,承诺不低于淮北市 2024 年度平均工资待遇,且保证月月兑现和满足总工程量在 3 月内完成基础上,且承担民工生活费的许诺下,从麦收现场招聘多名优质民工,均签署了劳务合同书,至 2024 年 5月 25 日,施工场地民工达 56 人,加上劳务班组负责人,共计 60 余人,实行三班倒轮休制,加班加点施工。为了改善施工施工场地管理人员及民工的生活环境和保障良好的休息,顺利完成施工任务,我单位投资数万元租赁房屋,购买空调,制...
