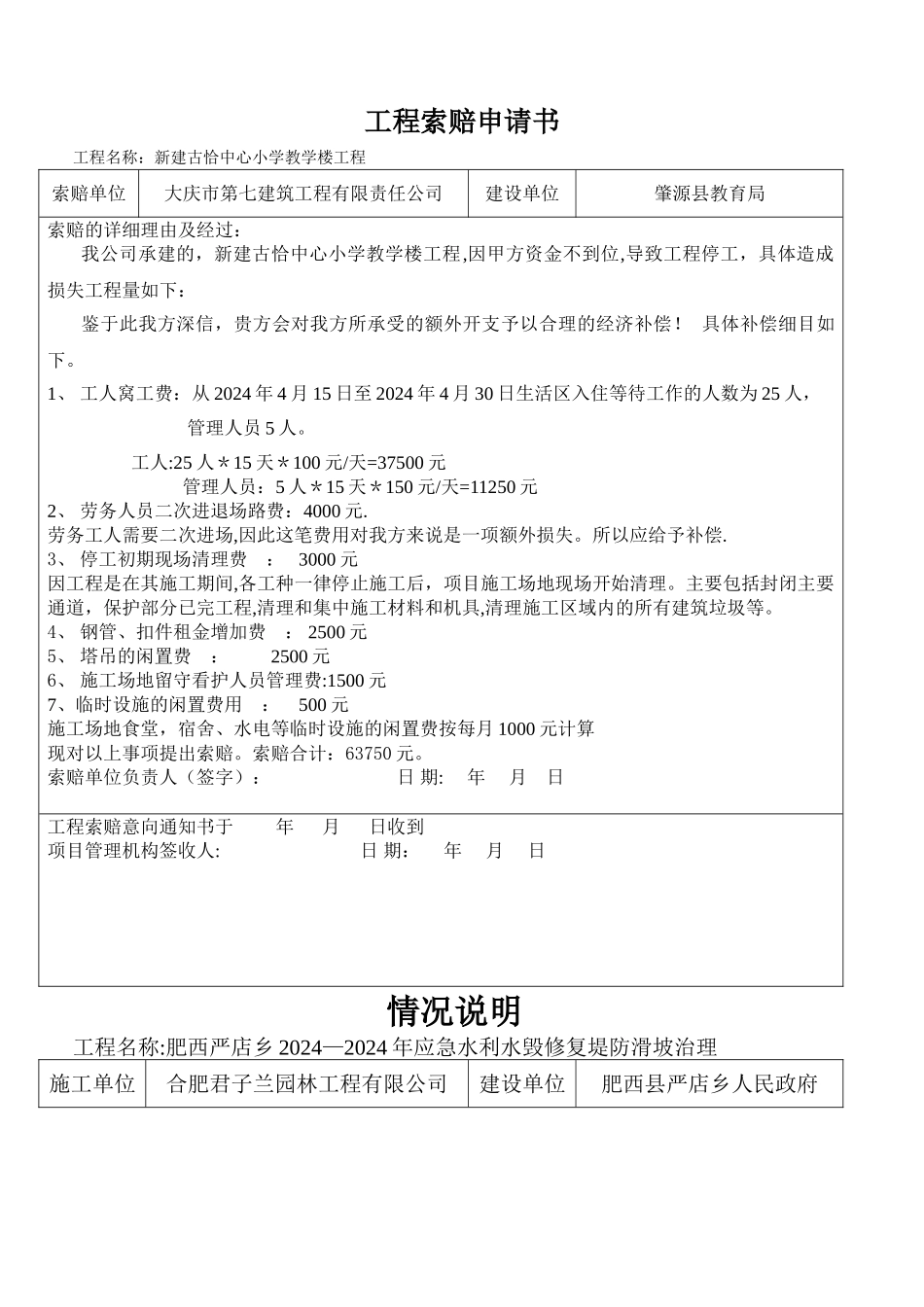

工程索赔申请书工程名称:新建古恰中心小学教学楼工程索赔单位大庆市第七建筑工程有限责任公司建设单位肇源县教育局索赔的详细理由及经过:我公司承建的,新建古恰中心小学教学楼工程,因甲方资金不到位,导致工程停工,具体造成损失工程量如下:鉴于此我方深信,贵方会对我方所承受的额外开支予以合理的经济补偿! 具体补偿细目如下。1、 工人窝工费:从 2024 年 4 月 15 日至 2024 年 4 月 30 日生活区入住等待工作的人数为 25 人,管理人员 5 人。 工人:25 人*15 天*100 元/天=37500 元管理人员:5 人*15 天*150 元/天=11250 元2、 劳务人员二次进退场路费:4000 元.劳务工人需要二次进场,因此这笔费用对我方来说是一项额外损失。所以应给予补偿. 3、 停工初期现场清理费 : 3000 元因工程是在其施工期间,各工种一律停止施工后,项目施工场地现场开始清理。主要包括封闭主要通道,保护部分已完工程,清理和集中施工材料和机具,清理施工区域内的所有建筑垃圾等。 4、 钢管、扣件租金增加费 : 2500 元5、 塔吊的闲置费 : 2500 元6、 施工场地留守看护人员管理费:1500 元7、临时设施的闲置费用 : 500 元施工场地食堂,宿舍、水电等临时设施的闲置费按每月 1000 元计算 现对以上事项提出索赔。索赔合计:63750 元。索赔单位负责人(签字): 日 期: 年 月 日工程索赔意向通知书于 年 月 日收到项目管理机构签收人: 日 期: 年 月 日情况说明工程名称:肥西严店乡 2024—2024 年应急水利水毁修复堤防滑坡治理施工单位合肥君子兰园林工程有限公司 建设单位肥西县严店乡人民政府情况说明:1、我公司承建肥西严店乡 2024—2024 年应急水利水毁修复堤防滑坡治理工程,应建设单位要求,我单位人员、机械以及相关材料于 2024 年 1 月 15 日进场施工,因政府与当地老百姓没有协调好,现场无施工作业面,导致工程停工,造成我单位很大的人工费、机械设备费的损失。2、因为该项目是应急水利水毁修复,我单位本计划在汛期来临之前完成该项目,现在由于不具备施工条件造成工程停工。假如短期内再无法开工,我单位无法保证在汛期(每年约 5 月份)来临前完成该应急水利水毁修复项目。施工单位(签字盖章):日 期:2024 年 2 月 10 日建设单位(签字盖章):日 期:年 月 日
