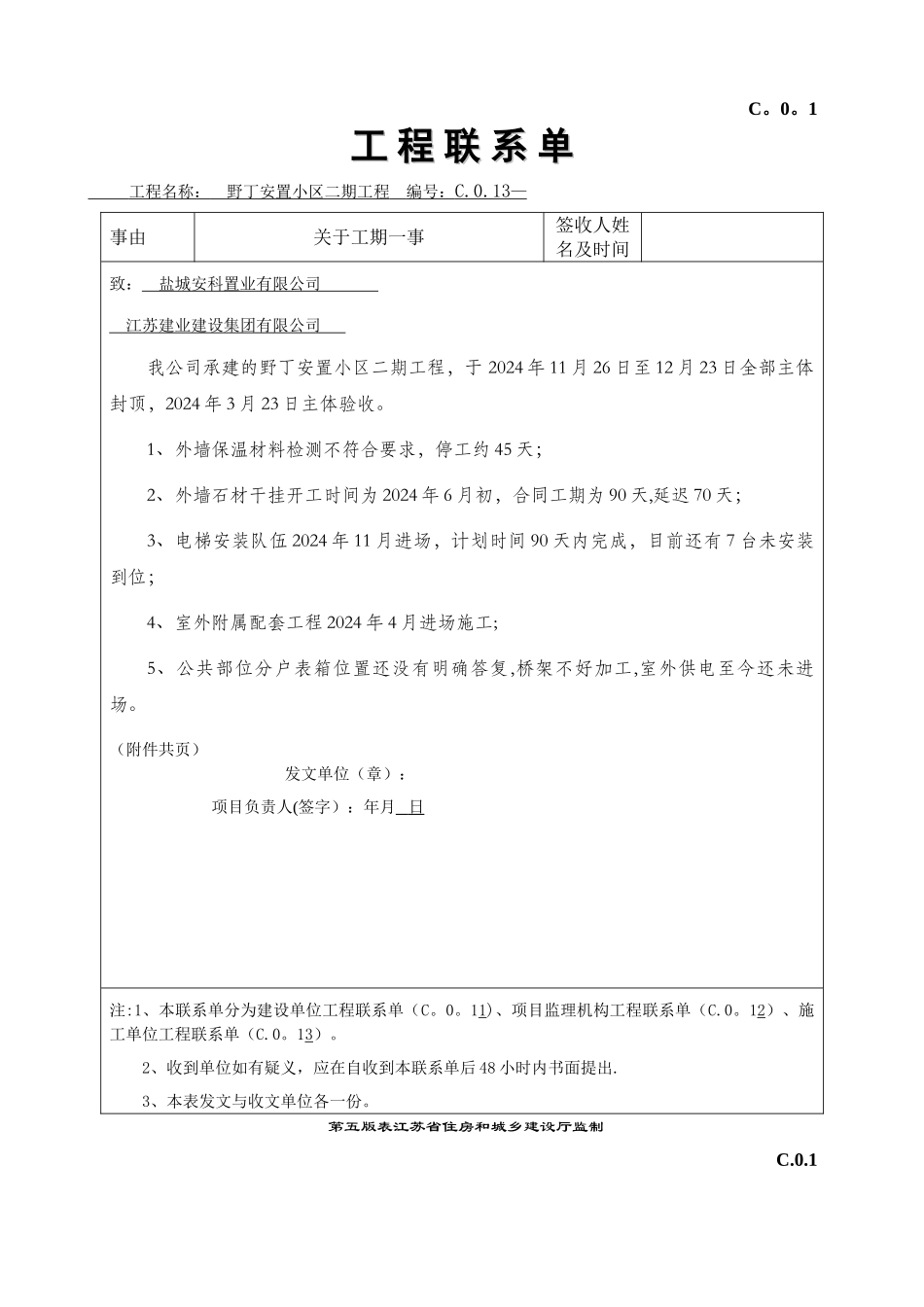

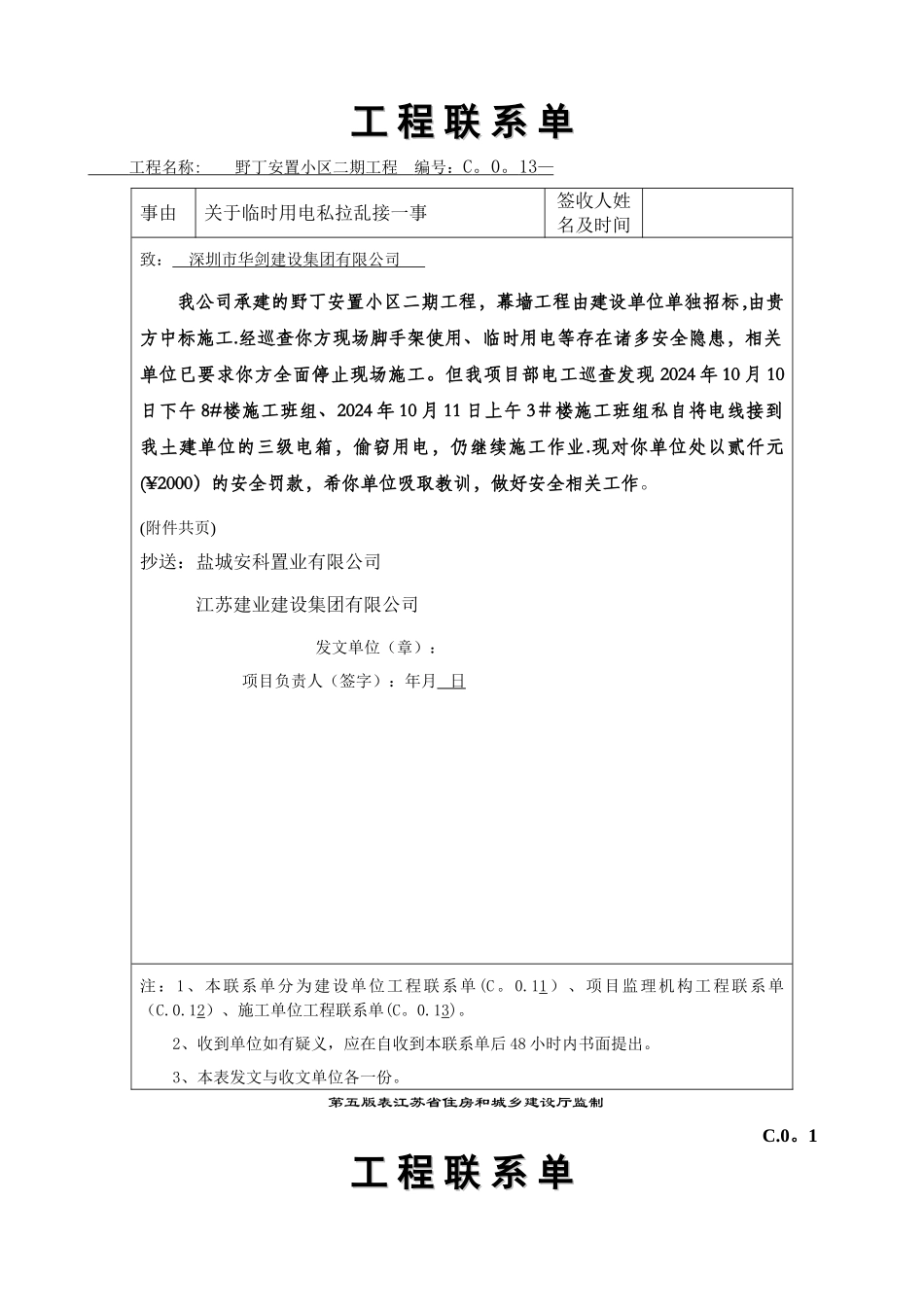

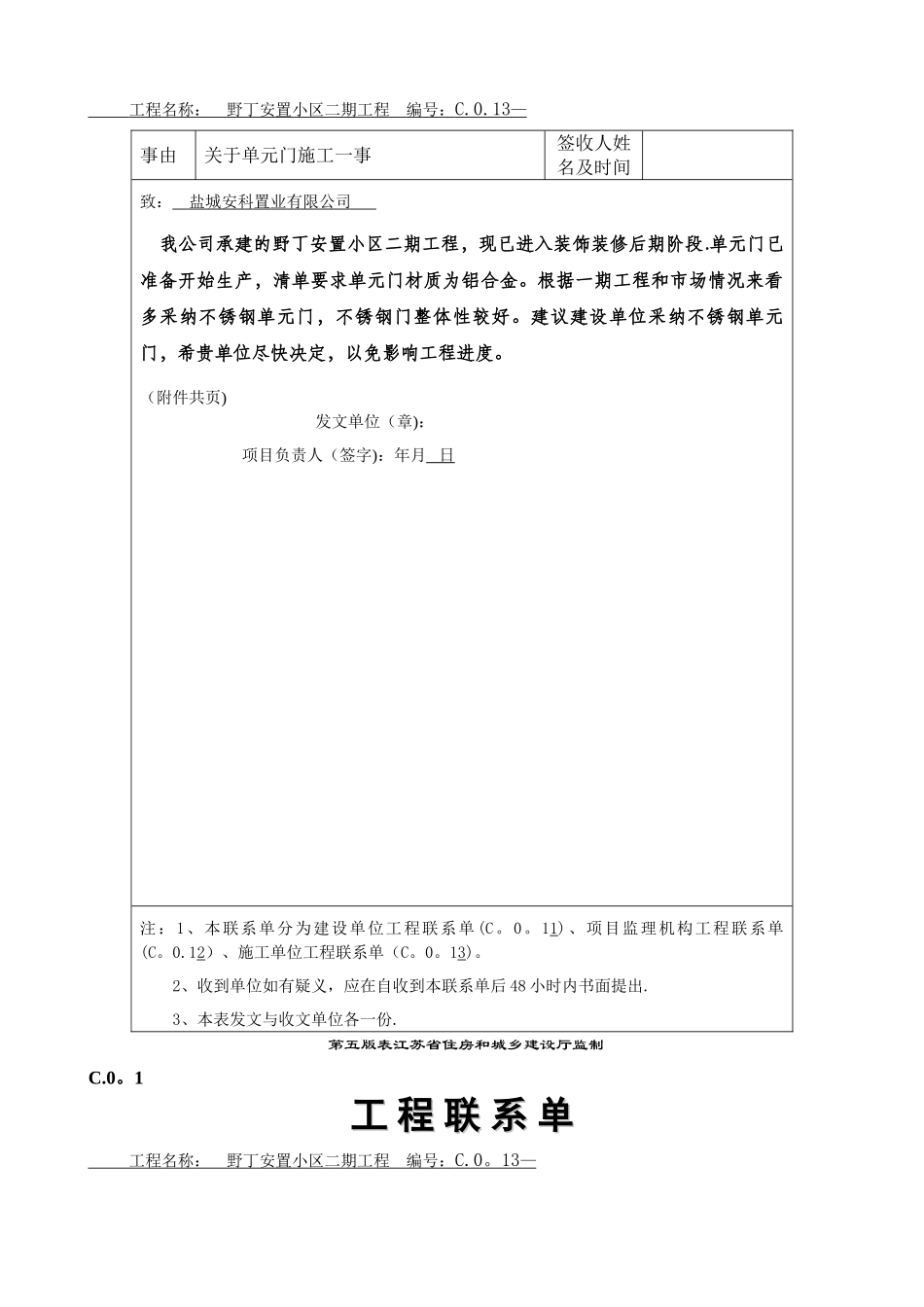

C。0。1工工 程程 联联 系系 单单 工程名称: 野丁安置小区二期工程 编号: C.0.13 — 事由关于工期一事签收人姓名及时间致: 盐城安科置业有限公司 江苏建业建设集团有限公司 我公司承建的野丁安置小区二期工程,于 2024 年 11 月 26 日至 12 月 23 日全部主体封顶,2024 年 3 月 23 日主体验收。1、外墙保温材料检测不符合要求,停工约 45 天;2、外墙石材干挂开工时间为 2024 年 6 月初,合同工期为 90 天,延迟 70 天;3、电梯安装队伍 2024 年 11 月进场,计划时间 90 天内完成,目前还有 7 台未安装到位;4、室外附属配套工程 2024 年 4 月进场施工;5、公共部位分户表箱位置还没有明确答复,桥架不好加工,室外供电至今还未进场。(附件共页) 发文单位(章): 项目负责人(签字):年月 日 注:1、本联系单分为建设单位工程联系单(C。0。11)、项目监理机构工程联系单(C.0。12)、施工单位工程联系单(C.0。13)。 2、收到单位如有疑义,应在自收到本联系单后 48 小时内书面提出. 3、本表发文与收文单位各一份。 第五版表江苏省住房和城乡建设厅监制C.0.1工工 程程 联联 系系 单单 工程名称 : 野丁安置小区二期工程 编号: C 。 0 。 13 — 事由关于临时用电私拉乱接一事签收人姓名及时间致: 深圳市华剑建设集团有限公司 我公司承建的野丁安置小区二期工程,幕墙工程由建设单位单独招标 ,由贵方中标施工.经巡查你方现场脚手架使用、临时用电等存在诸多安全隐患,相关单位已要求你方全面停止现场施工。但我项目部电工巡查发现 2024 年 10 月 10日下午 8#楼施工班组、2024 年 10 月 11 日上午 3#楼施工班组私自将电线接到我土建单位的三级电箱,偷窃用电,仍继续施工作业.现对你单位处以贰仟元(¥2000)的安全罚款,希你单位吸取教训,做好安全相关工作。(附件共页)抄送:盐城安科置业有限公司 江苏建业建设集团有限公司 发文单位(章): 项目负责人(签字):年月 日 注:1、本联系单分为建设单位工程联系单(C。0.11)、项目监理机构工程联系单(C.0.12)、施工单位工程联系单(C。0.13)。 2、收到单位如有疑义,应在自收到本联系单后 48 小时内书面提出。 3、本表发文与收文单位各一份。 第五版表江苏省住房和城乡建设厅监制C.0。1工工 程程 联联 系系 单单 工程名称: 野丁安置小区二期工程 编号: C.0.13 — 事由关于单元...
