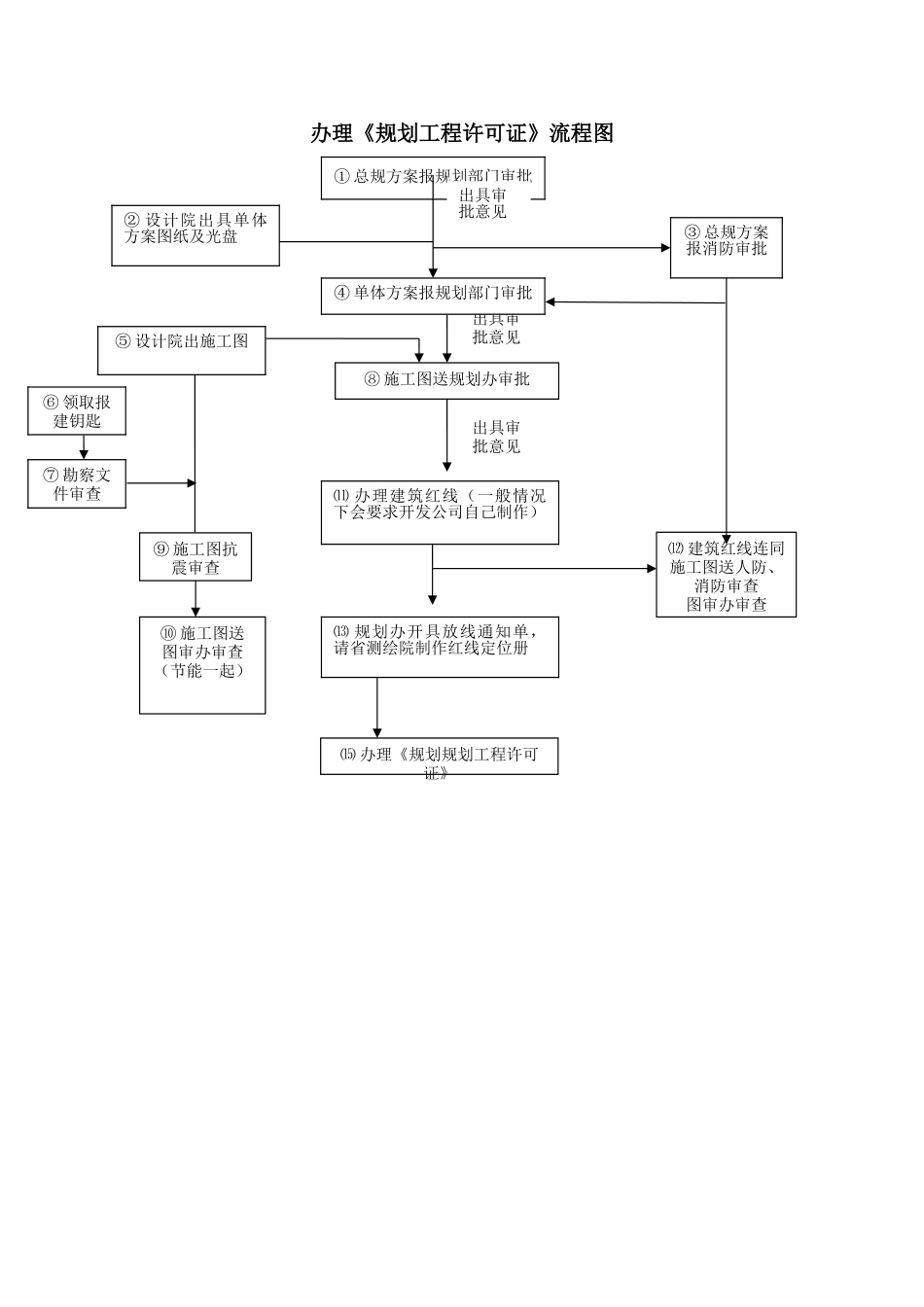

办理《规划工程许可证》流程图出具审批意见⑧ 施工图送规划办审批出具审批意见⑨ 施工图抗震审查⑿ 建筑红线连同施工图送人防、消防审查图审办审查⒂ 办理《规划规划工程许可证》⑩ 施工图送图审办审查(节能一起)① 总规方案报规划部门审批④ 单体方案报规划部门审批出具审批意见② 设计院出具单体方案图纸及光盘⑤ 设计院出施工图⑾ 办理建筑红线(一般情况下会要求开发公司自己制作)⒀ 规划办开具放线通知单,请省测绘院制作红线定位册③ 总规方案报消防审批⑥ 领取报建钥匙⑦ 勘察文件审查总规方案报消防审批:① 申请报告个工作日② 介绍信③ 报审表④ 立项批文(复印件)⑤ 规划总平面(原、复)规划局批复意见的⑥ 总平图(蓝图)光盘 DWF单体方案报规划部门审批: ①每栋楼的平、立、剖图纸各一套(蓝图)(东湖开发区规划局) ② 总平面布置图四份(蓝图)③ 立面效果图制作展板及刻制光盘④ 总体方案的批复意见工程勘察文件审查:① 用地红线(原件、复印件各一份)5 个工作日②总平面图(原件、复印件各一份)③ 勘察技术要求和任何委托书(原件,加盖建设单位公章、设计人员签字)④ 签章齐全的勘察文件 4 套⑤ 勘察文件电子文档光盘 1 份施工图抗震审查若楼层高于 10 层,①用地红线(复印件)(武汉市抗震办公室)则须提供②已备案的勘察合同10 个工作日③ 已备案的设计合同④ 工程勘察报告(初勘)1 份⑤ 初步设计说明书 1 份⑥ 初步设计图纸 1 套(每套包括建筑、结构)若楼层高于 20 层,① 规划方案和批准意见书及附图(原件、复印件各一份)则须提供②已备案的勘察合同③ 已备案的设计合同④ 工程勘察报告(初勘或详勘)2 份⑤ 初步设计说明书 4 份⑥ 初步设计图纸 4 套(包括建筑、结构、水、电)施工图节能审查填写《武汉市居住建筑节能设计审查备案登记表》,盖设计院与甲方的章,交与施工图纸审查同步进行施工图图纸审查审查合格的勘察报告 1 份10 个工作日签章齐全的施工图设计文件 4 套(复审需 5 个工作日)节能备案表 4 份环评审查:(区环保局)① 审查申请表② 总平图布置图(复印件)③ 用地红线图(复印件)④ 雨水、污水管网图⑤ 可行性讨论报告将上述资料交到区环保局后,区环保局审核认可后会指定一家环评机构制作环境评估报告。报告交由环保局盖章认可,并由环保局出具环境评估意见书方可。建筑红线7 个工作日一般由设计院提供,交规划局...
