工程质量通病处理和预防措施

工程质量通病处理和预防措施_第1页
1/9
工程质量通病处理和预防措施_第2页
2/9
工程质量通病处理和预防措施_第3页
3/9

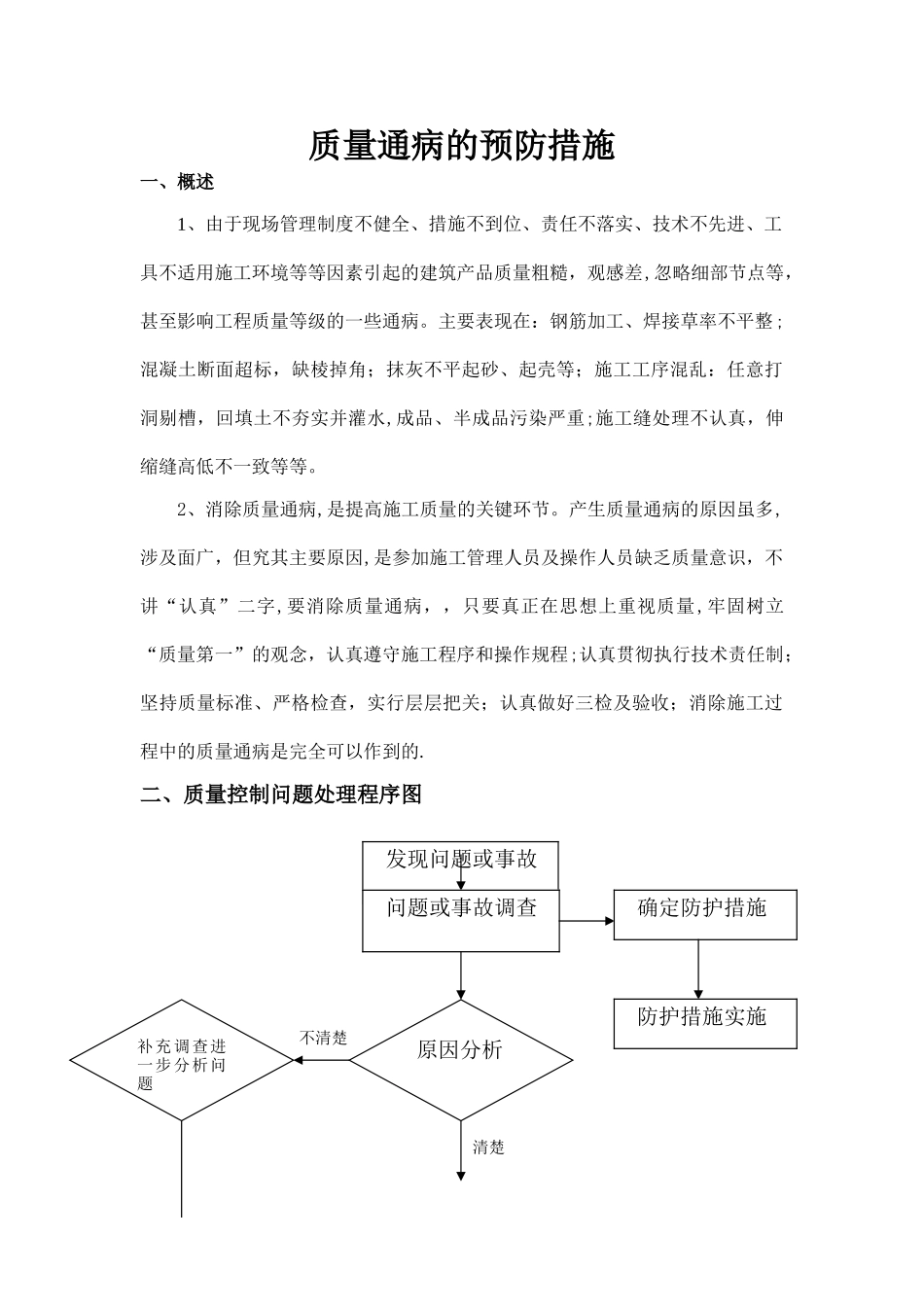

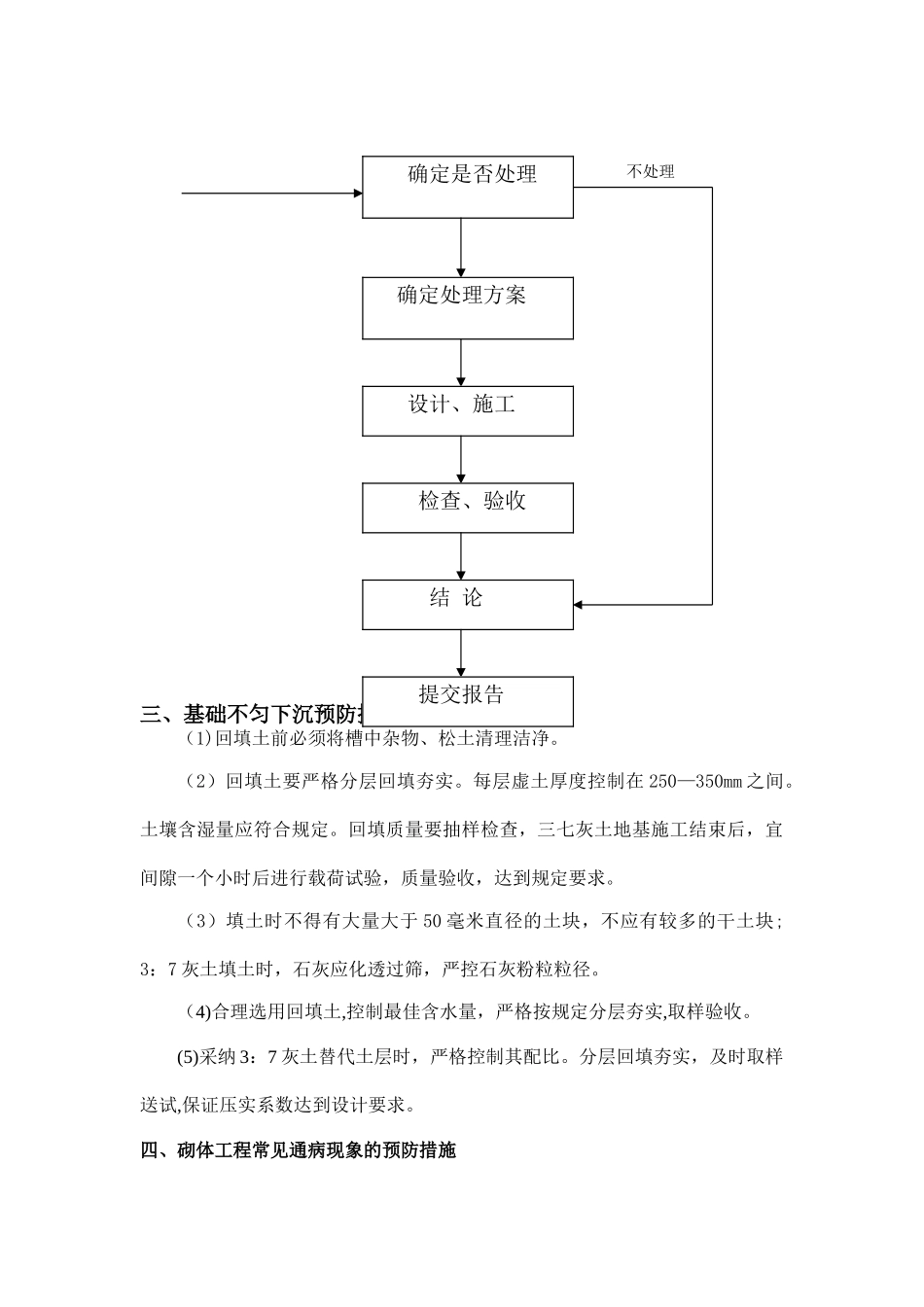

质量通病的预防措施一、概述1、由于现场管理制度不健全、措施不到位、责任不落实、技术不先进、工具不适用施工环境等等因素引起的建筑产品质量粗糙,观感差,忽略细部节点等,甚至影响工程质量等级的一些通病。主要表现在:钢筋加工、焊接草率不平整;混凝土断面超标,缺棱掉角;抹灰不平起砂、起壳等;施工工序混乱:任意打洞剔槽,回填土不夯实并灌水,成品、半成品污染严重;施工缝处理不认真,伸缩缝高低不一致等等。2、消除质量通病,是提高施工质量的关键环节。产生质量通病的原因虽多,涉及面广,但究其主要原因,是参加施工管理人员及操作人员缺乏质量意识,不讲“认真”二字,要消除质量通病,,只要真正在思想上重视质量,牢固树立“质量第一”的观念,认真遵守施工程序和操作规程;认真贯彻执行技术责任制;坚持质量标准、严格检查,实行层层把关;认真做好三检及验收;消除施工过程中的质量通病是完全可以作到的.二、质量控制问题处理程序图发现问题或事故问题或事故调查确定防护措施原因分析防护措施实施补充调查进一步分析问题不清楚清楚三、基础不匀下沉预防措施(1)回填土前必须将槽中杂物、松土清理洁净。(2)回填土要严格分层回填夯实。每层虚土厚度控制在 250—350mm 之间。土壤含湿量应符合规定。回填质量要抽样检查,三七灰土地基施工结束后,宜间隙一个小时后进行载荷试验,质量验收,达到规定要求。(3)填土时不得有大量大于 50 毫米直径的土块,不应有较多的干土块; 3:7 灰土填土时,石灰应化透过筛,严控石灰粉粒粒径。(4)合理选用回填土,控制最佳含水量,严格按规定分层夯实,取样验收。(5)采纳 3:7 灰土替代土层时,严格控制其配比。分层回填夯实,及时取样送试,保证压实系数达到设计要求。四、砌体工程常见通病现象的预防措施确定是否处理确定处理方案设计、施工检查、验收结 论提交报告不处理(1)常见通病现象1)砂浆标号达不到设计要求.2)砂浆和易性不好,保水性差。3)灰缝砂浆不饱满.4)墙体留置阴槎,接搓不齐,拉结筋遗漏.5)墙面出现“游丁走缝":丁砖竖缝歪斜,宽窄不均,丁砖不中。6)砌体内部的砌块与砂浆间的粘结力不好。7)墙体垂直度达不到法律规范要求。8)墙体裂缝。(2)预防措施1)施工前由有资质的试验室按设计强度要求做好砂浆配合比的设计2)严格执行法律规范,砖墙砌筑砂浆稠度控制在 7—10cm,砂浆保水性良好(分层度不大于 2cm).3)砂浆拌和时间不少于 1.5 分钟.使用时间不宜超过 2-3 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工程质量通病处理和预防措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
