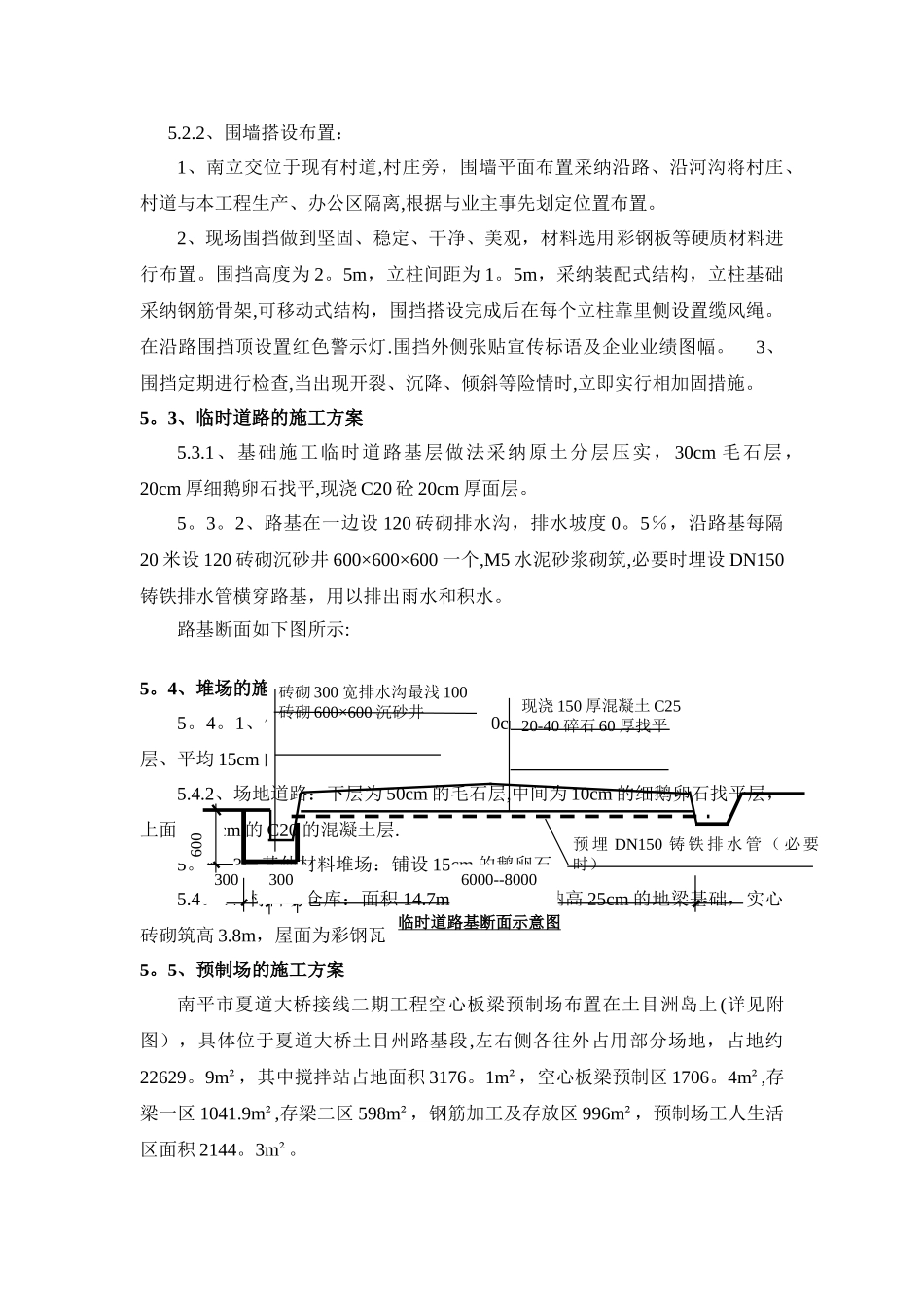

南平市夏道大桥及接线二期工程临时设施规划建设方案一、编制说明由我部对现场实际考察,并根据现场的具体情况、业主的意见,编制本施工现场临设方案。本临设规划建设方案包括:场地周围围墙、出入口大门、场内主次道路、排水措施、职工宿舍、卫生间等生活设施及现场办公等临时设施的布置和做法.二、施工总平面布置原则施工总平面布置合理与否,将直接关系到施工进度并能反映现场安全文明管理水平,为保证现场施工顺利进行,确定平面布置原则为:2。1、在满足施工的条件下,尽量节约施工用地.2。2、在满足施工需要和文明施工的前提下,尽可能节约临时设施的建设投资。2.3、在保证场内交通运输畅通和满足施工对材料要求的前提下,最大限度地减少场内运输,特别是减少场内二次搬运。2.4、在平面交通上,要尽量避开与周边道路、土建等施工单位相互干扰。2。5、符合施工现场卫生及安全技术要求和防火法律规范。三、工程概况工程名称:南平市夏道大桥及接线二期工程建设地点:南平市夏道镇小鸠村建设单位:南平市南平高铁片区开发有限公司设计单位:中国水电顾问集团华东勘测设计讨论院厦门市市政工程设计院施工单位:中交第三航务工程局有限公司监理单位:南平高速咨询监理有限公司工程规模:夏道大桥及接线二期工程工程总造价为 22117.0618 万元,主要施工范围分为南、北两个立交,为夏道大桥主线桥的连接线,其中南立交位于南平夏道镇小鸠村桥头清水坑,设置主线(左线)、主线(右线)、M 匝道、H 匝道四条匝道桥,有朱熹路桥一座,该桥与目前正在施工的朱熹路四期桥梁相接并延伸到夏道镇桥头村,同时为满足村民出现,南立交还设置了辅道一、辅道二、村道一、村道二、村道三与本次设计的道路、桥梁相接。北立交位于规划高速铁路南平站站前广场,北接线与滨江路相交处选择变形 Y 型部分互通立交,上下大桥至滨江路方向布置右转匝道及苜蓿叶左转匝道,滨江路市区往高铁站方向增设左转匝道,单车匝道宽 7。5,双车道匝道宽 9.0m.主要由 A—F、Z 共七条匝道,其中 C、F 两条匝道为桥梁,其余为路基.四、地理位置及环境情况本工程位于南平市夏道镇小鸠村桥头,场内三通一平已经完成,施工用电和用水根据业主指定的接入点最近接入,施工道路已经形成,施工场地已基本平整完成.施工现场按施工总平面图的布置,根据施工现场实际情况,划分施工作业区、施工办公室、生活区在施工场地旁边搭建,生活区包括项目办公室、食堂、宿舍、浴室、厕所等.临时设施的生活...
