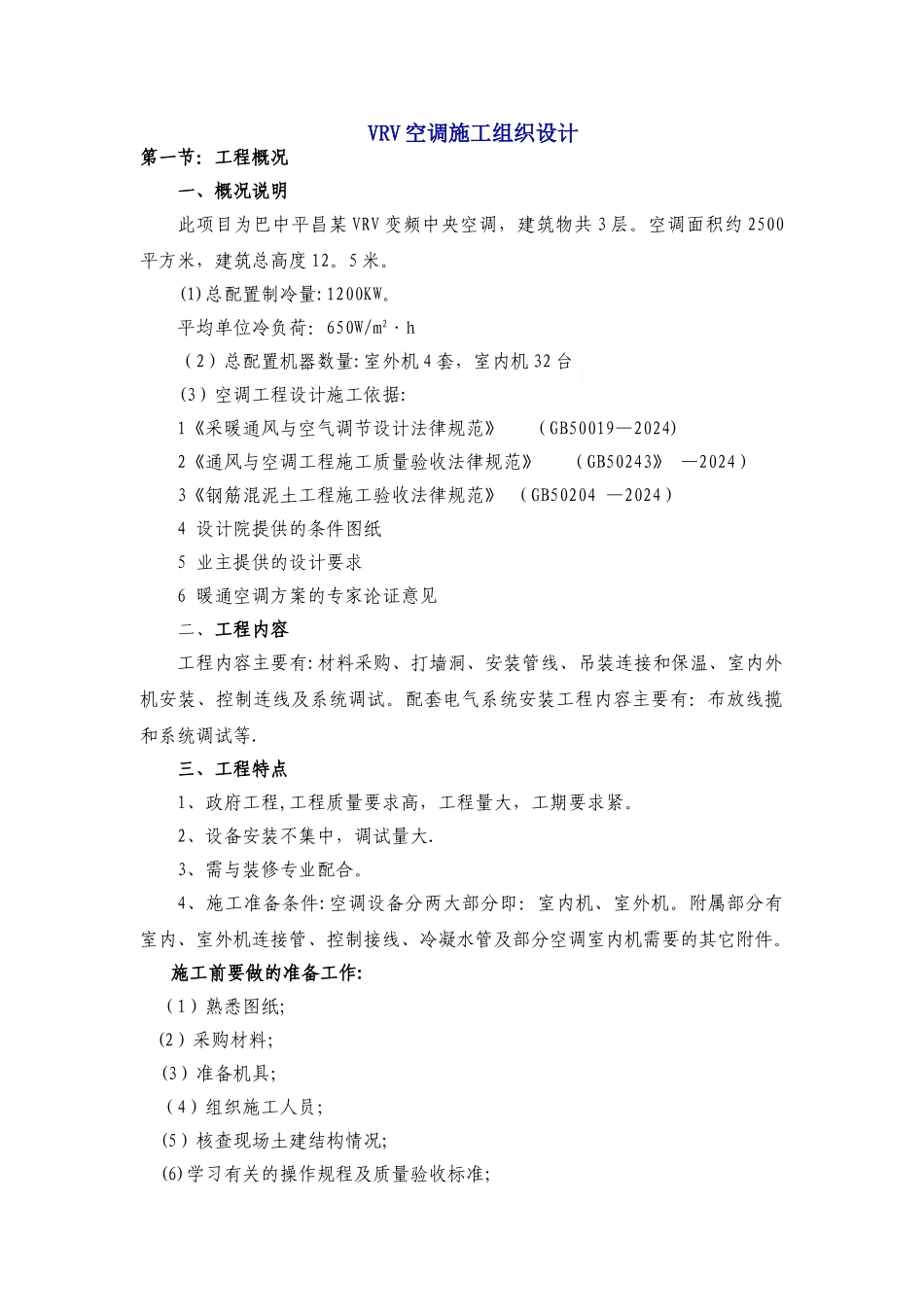

VRV 空调施工组织设计第一节:工程概况一、概况说明此项目为巴中平昌某 VRV 变频中央空调,建筑物共 3 层
空调面积约 2500平方米,建筑总高度 12
(1)总配置制冷量:1200KW
平均单位冷负荷:650W/m2·h(2)总配置机器数量:室外机 4 套,室内机 32 台 (3)空调工程设计施工依据:1《采暖通风与空气调节设计法律规范》 (GB50019—2024)2《通风与空调工程施工质量验收法律规范》 (GB50243》 —2024)3《钢筋混泥土工程施工验收法律规范》 (GB50204 —2024)4 设计院提供的条件图纸5 业主提供的设计要求6 暖通空调方案的专家论证意见二、工程内容工程内容主要有:材料采购、打墙洞、安装管线、吊装连接和保温、室内外机安装、控制连线及系统调试
配套电气系统安装工程内容主要有:布放线揽和系统调试等
三、工程特点1、政府工程,工程质量要求高,工程量大,工期要求紧

2、设备安装不集中,调试量大
3、需与装修专业配合
4、施工准备条件:空调设备分两大部分即:室内机、室外机
附属部分有室内、室外机连接管、控制接线、冷凝水管及部分空调室内机需要的其它附件
施工前要做的准备工作:(1)熟悉图纸;(2)采购材料;(3)准备机具;(4)组织施工人员;(5)核查现场土建结构情况;(6)学习有关的操作规程及质量验收标准;(7)由技术人员向技术班组进行全面交底;(8)加强安全管理,消除事故隐患,贯彻日本大金空调的施工安装工艺,强调“一切工作以安全为前提"的工作理念
其它专业需配合的地方:(1)室内外机的连接管道洞由土建施工;(2)室内装饰专业应视室内机位置留出设备的进出风口和设备检修孔;(3)冷媒管没有坡度及高度限制,配管施工可让位于其它专业;(4)冷凝管有坡度要求,需要与其它专业协调统一安排

第二节:主要施工方法及技术要求一、安装工程总程序
