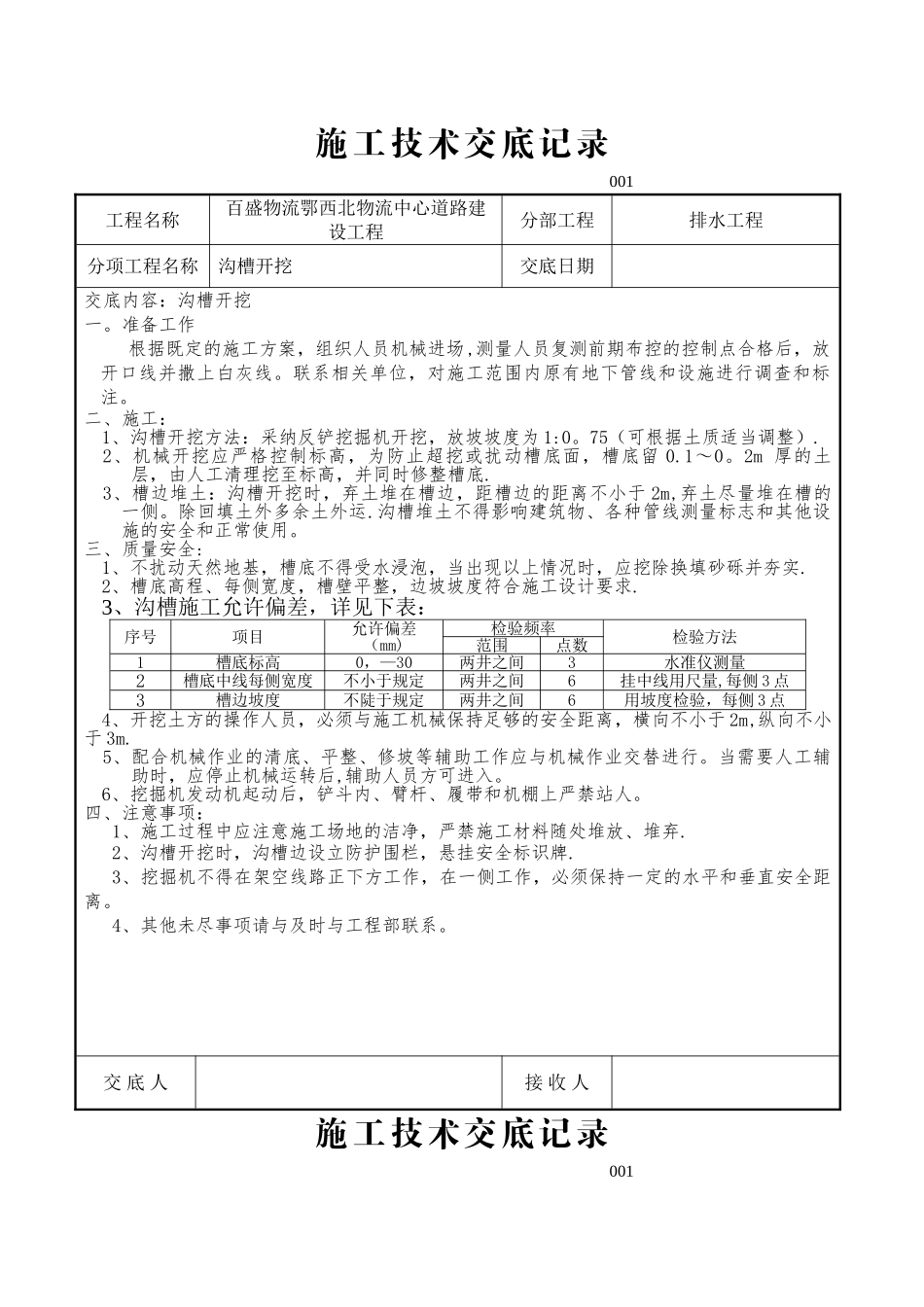

施工技术交底记录001工程名称百盛物流鄂西北物流中心道路建设工程分部工程排水工程分项工程名称沟槽开挖交底日期交底内容:沟槽开挖一。准备工作根据既定的施工方案,组织人员机械进场,测量人员复测前期布控的控制点合格后,放开口线并撒上白灰线。联系相关单位,对施工范围内原有地下管线和设施进行调查和标注。二、施工:1、沟槽开挖方法:采纳反铲挖掘机开挖,放坡坡度为 1:0。75(可根据土质适当调整).2、机械开挖应严格控制标高,为防止超挖或扰动槽底面,槽底留 0.1~0。2m 厚的土层,由人工清理挖至标高,并同时修整槽底.3、槽边堆土:沟槽开挖时,弃土堆在槽边,距槽边的距离不小于 2m,弃土尽量堆在槽的一侧。除回填土外多余土外运.沟槽堆土不得影响建筑物、各种管线测量标志和其他设施的安全和正常使用。三、质量安全: 1、不扰动天然地基,槽底不得受水浸泡,当出现以上情况时,应挖除换填砂砾并夯实.2、槽底高程、每侧宽度,槽壁平整,边坡坡度符合施工设计要求.3、沟槽施工允许偏差,详见下表:序号项目允许偏差(mm)检验频率检验方法范围点数1槽底标高0,—30两井之间3水准仪测量2槽底中线每侧宽度不小于规定两井之间6挂中线用尺量,每侧 3 点3槽边坡度不陡于规定两井之间6用坡度检验,每侧 3 点4、开挖土方的操作人员,必须与施工机械保持足够的安全距离,横向不小于 2m,纵向不小于 3m.5、配合机械作业的清底、平整、修坡等辅助工作应与机械作业交替进行。当需要人工辅助时,应停止机械运转后,辅助人员方可进入。6、挖掘机发动机起动后,铲斗内、臂杆、履带和机棚上严禁站人。四、注意事项:1、施工过程中应注意施工场地的洁净,严禁施工材料随处堆放、堆弃.2、沟槽开挖时,沟槽边设立防护围栏,悬挂安全标识牌.3、挖掘机不得在架空线路正下方工作,在一侧工作,必须保持一定的水平和垂直安全距离。4、其他未尽事项请与及时与工程部联系。交 底 人接 收 人施工技术交底记录001工程名称百盛物流鄂西北物流中心道路建设工程分部工程排水工程分项工程名称管道铺设交底日期交底内容:1.管道基础砂基础采纳中粗砂,由人工铺筑,平板振捣器振密。中粗砂选用优质天然砂料,含泥量不大于砂重的 10%.砂石基础铺筑作到表面平整,其横断面最大水平偏差控制在±10mm 以内,压实系数不低于 0。95,以满足管道的安装要求。2.管道铺设:(1)将管材根据设计的高程和平面位置,由管道承口为进水方向,管道安装从下游开始安装,朝上...
