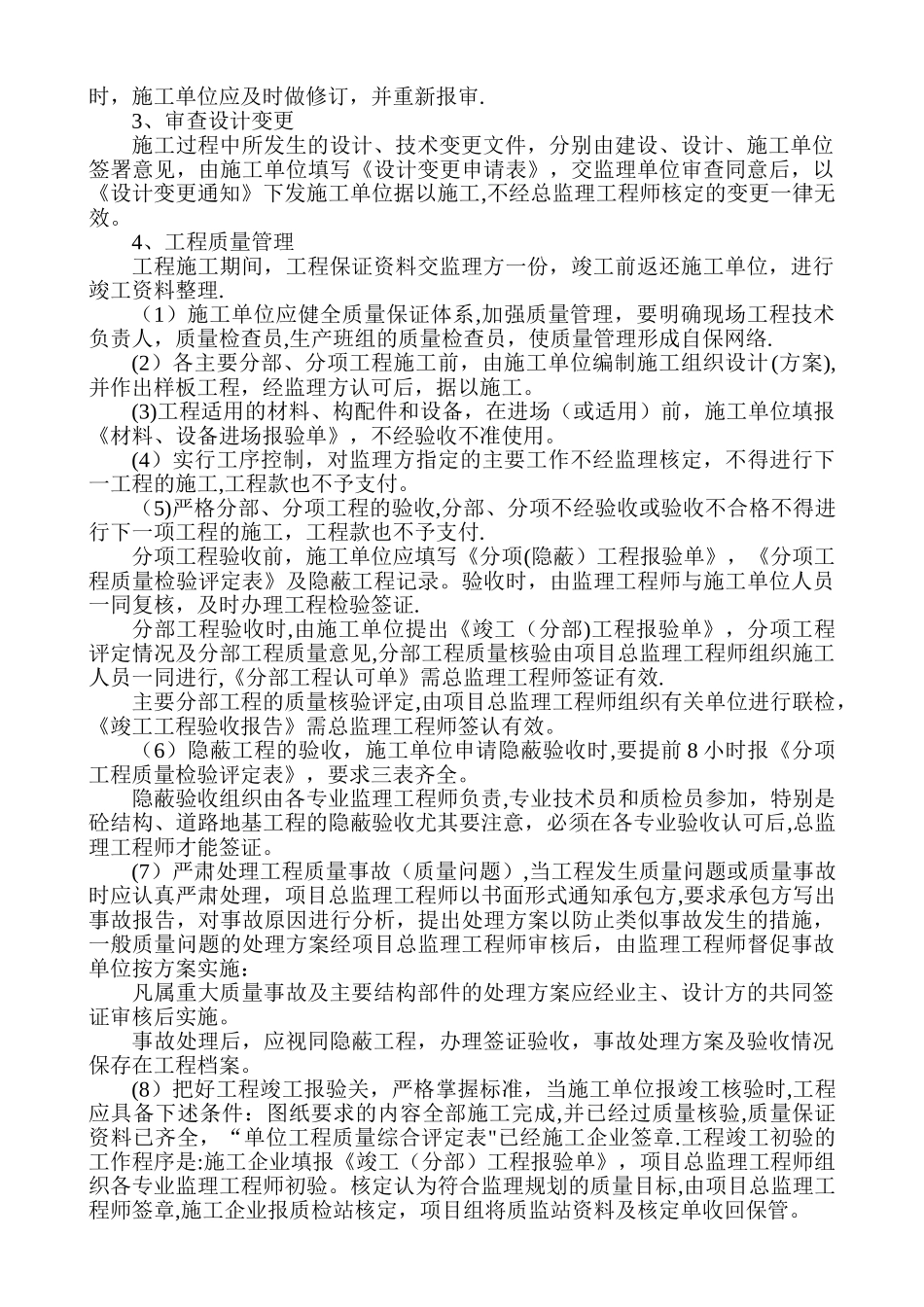

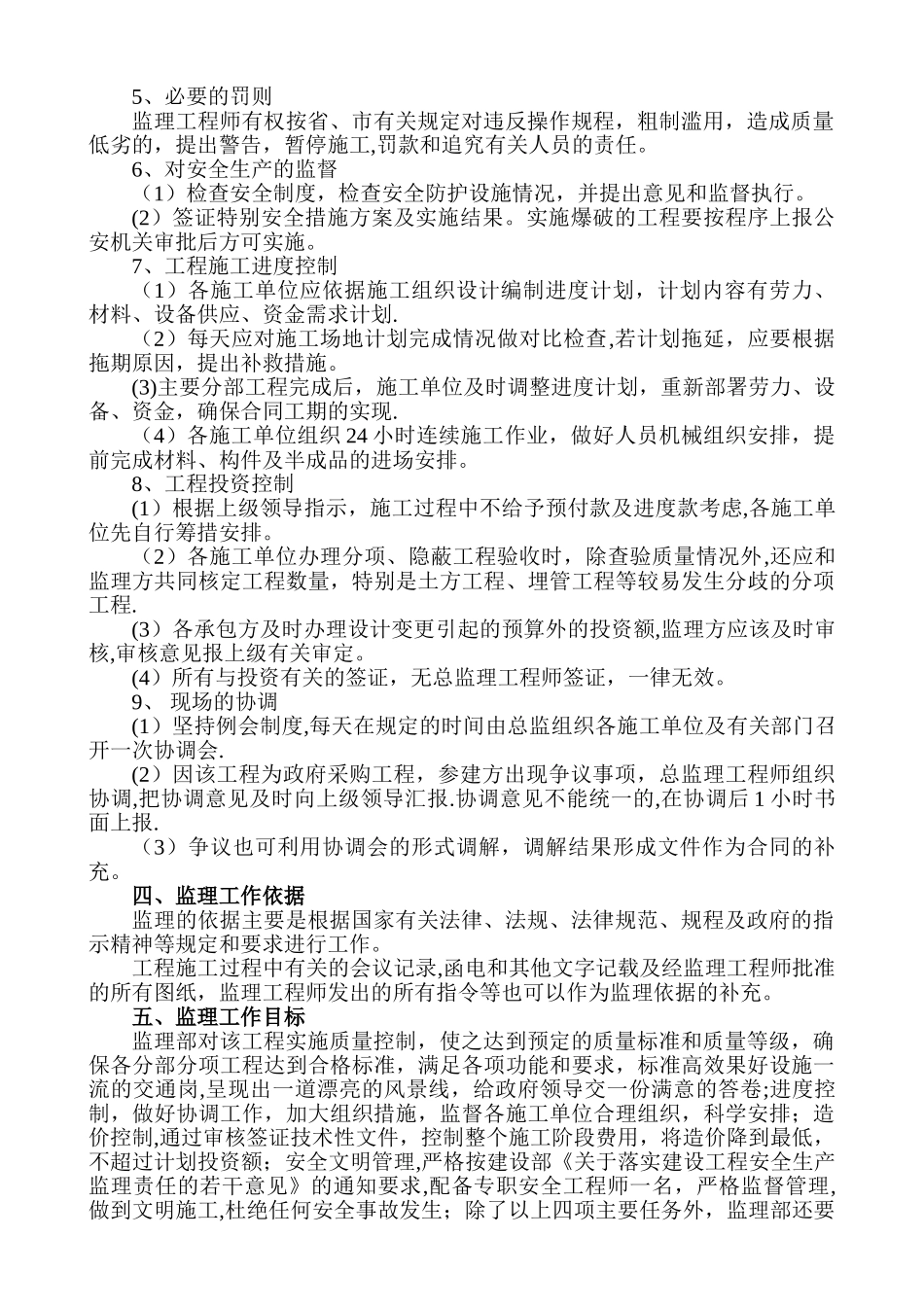

马龙县马家坝至方朗农村公路硬化工程监理大纲曲靖市通发路桥监理咨询有限公司马龙至方朗监理驻地办2024 年 9 月 30 日目录一、工程概况二、监理工作范围三、监理工作内容四、监理工作依据五、监理工作目标六、项目监理机构的组织形式七、监理人员岗位职责八、监理工作程序九、监理控制的工作任务与方法及措施和手段 十、主要分项工程的质量控制十一、监理工作制度十二、监理设施十三、监理服务承诺一、项目概述本项目起点马龙县马家坝,止于方朗,共 7KM,本工程 2024 年 10 月份开工建设,监理单位根据监理大纲严格管理,该工程包括马龙至方朗农村公路路基路面硬化工程.二、监理工作范围和目标范围:马龙至方朗农村公路路基路面硬化工程的监理,对工程质量、进度、投资进行控制.目标:国家相关工程质量检验评定标准合格。力争优良.三、监理工作内容1、组织图纸会审工程开工前,监理单位和施工单位,均应组织有关人员认真审查图纸,然后由监理单位协调组织设计、施工单位各专业技术人员进行会审,力争把问题、误差消灭在图纸上,解决在施工之前。图纸会审记录由施工单位整理,交监理方审核。2、审查施工组织设计和施工技术措施施工单位在开工前按合同要求和有关规定,认真编制施工组织设计和各项技术措施(施工单位报审的施工组织设计要求内部审批、手续齐备并加盖企业法人单位公章及企业技术负责人签字)。交监理单位两份,并填写《施工组织设计(方案)申报表》(A-1),由监理方进行审查。经审定后,由施工单位组织实施,若因设计变更、进度拖期等原因造成施工组织设计内容不适用时,施工单位应及时做修订,并重新报审.3、审查设计变更施工过程中所发生的设计、技术变更文件,分别由建设、设计、施工单位签署意见,由施工单位填写《设计变更申请表》,交监理单位审查同意后,以《设计变更通知》下发施工单位据以施工,不经总监理工程师核定的变更一律无效。4、工程质量管理工程施工期间,工程保证资料交监理方一份,竣工前返还施工单位,进行竣工资料整理.(1)施工单位应健全质量保证体系,加强质量管理,要明确现场工程技术负责人,质量检查员,生产班组的质量检查员,使质量管理形成自保网络.(2)各主要分部、分项工程施工前,由施工单位编制施工组织设计(方案),并作出样板工程,经监理方认可后,据以施工。(3)工程适用的材料、构配件和设备,在进场(或适用)前,施工单位填报《材料、设备进场报验单》,不经验收不准使用。(4)实行工...
