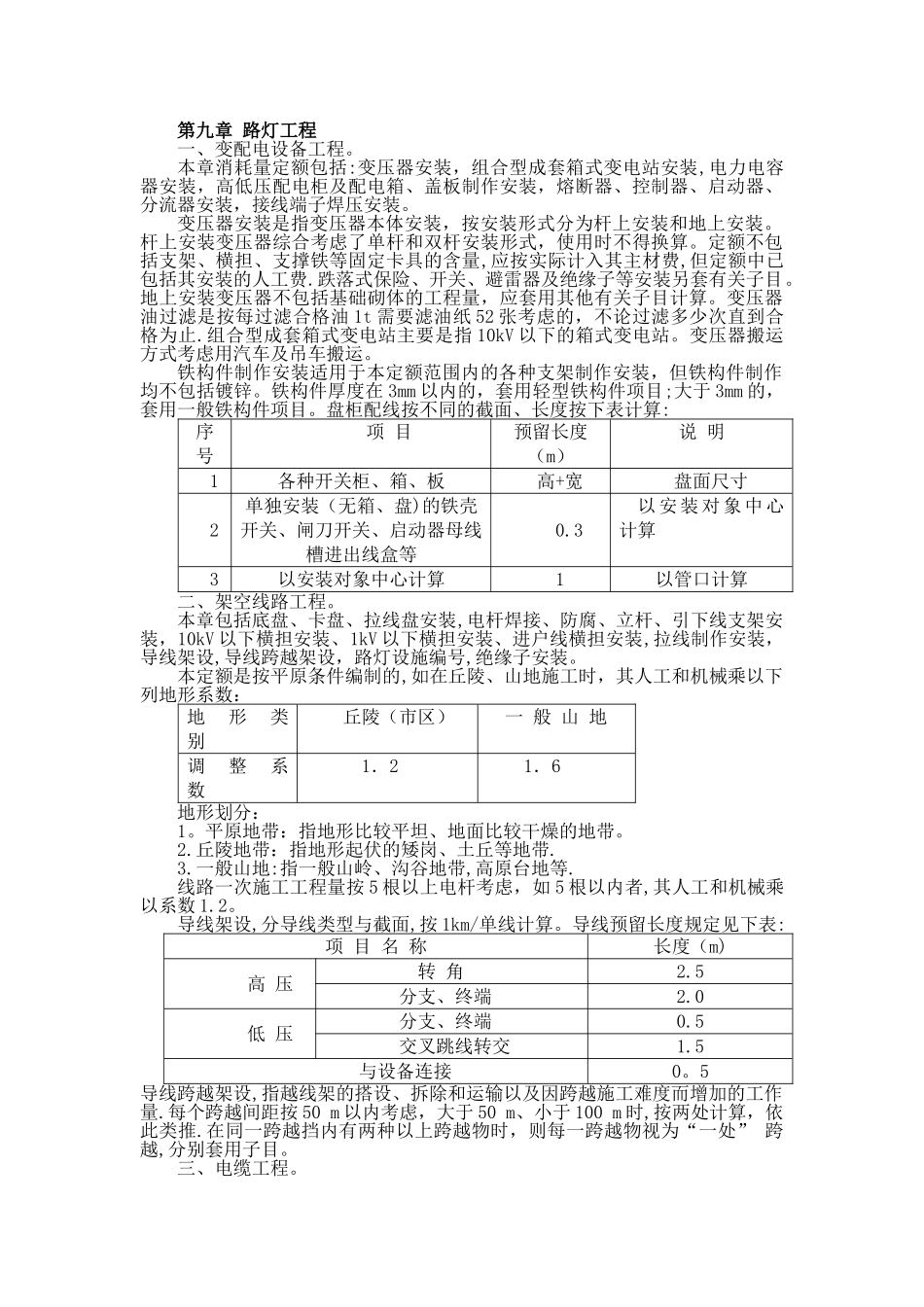

第九章 路灯工程一、变配电设备工程。本章消耗量定额包括:变压器安装,组合型成套箱式变电站安装,电力电容器安装,高低压配电柜及配电箱、盖板制作安装,熔断器、控制器、启动器、分流器安装,接线端子焊压安装。变压器安装是指变压器本体安装,按安装形式分为杆上安装和地上安装。杆上安装变压器综合考虑了单杆和双杆安装形式,使用时不得换算。定额不包括支架、横担、支撑铁等固定卡具的含量,应按实际计入其主材费,但定额中已包括其安装的人工费.跌落式保险、开关、避雷器及绝缘子等安装另套有关子目。地上安装变压器不包括基础砌体的工程量,应套用其他有关子目计算。变压器油过滤是按每过滤合格油 1t 需要滤油纸 52 张考虑的,不论过滤多少次直到合格为止.组合型成套箱式变电站主要是指 10kV 以下的箱式变电站。变压器搬运方式考虑用汽车及吊车搬运。铁构件制作安装适用于本定额范围内的各种支架制作安装,但铁构件制作均不包括镀锌。铁构件厚度在 3mm 以内的,套用轻型铁构件项目;大于 3mm 的,套用一般铁构件项目。盘柜配线按不同的截面、长度按下表计算:序号项 目预留长度(m)说 明1各种开关柜、箱、板高+宽盘面尺寸2单独安装(无箱、盘)的铁壳开关、闸刀开关、启动器母线槽进出线盒等0.3以安装对象中心计算3以安装对象中心计算1以管口计算二、架空线路工程。本章包括底盘、卡盘、拉线盘安装,电杆焊接、防腐、立杆、引下线支架安装,10kV 以下横担安装、1kV 以下横担安装、进户线横担安装,拉线制作安装,导线架设,导线跨越架设,路灯设施编号,绝缘子安装。本定额是按平原条件编制的,如在丘陵、山地施工时,其人工和机械乘以下列地形系数:地 形 类 别丘陵(市区)一 般 山 地调 整 系 数1.21.6地形划分: 1。平原地带:指地形比较平坦、地面比较干燥的地带。2.丘陵地带:指地形起伏的矮岗、土丘等地带.3.一般山地:指一般山岭、沟谷地带,高原台地等.线路一次施工工程量按 5 根以上电杆考虑,如 5 根以内者,其人工和机械乘以系数 1.2。导线架设,分导线类型与截面,按 1km/单线计算。导线预留长度规定见下表:项 目 名 称长度(m)高 压转 角2.5分支、终端2.0低 压分支、终端0.5交叉跳线转交1.5与设备连接0。5导线跨越架设,指越线架的搭设、拆除和运输以及因跨越施工难度而增加的工作量.每个跨越间距按 50 m 以内考虑,大于 50 m、小于 100 m 时,按两处计算,依此类推.在同一跨越挡内有两种以上...
