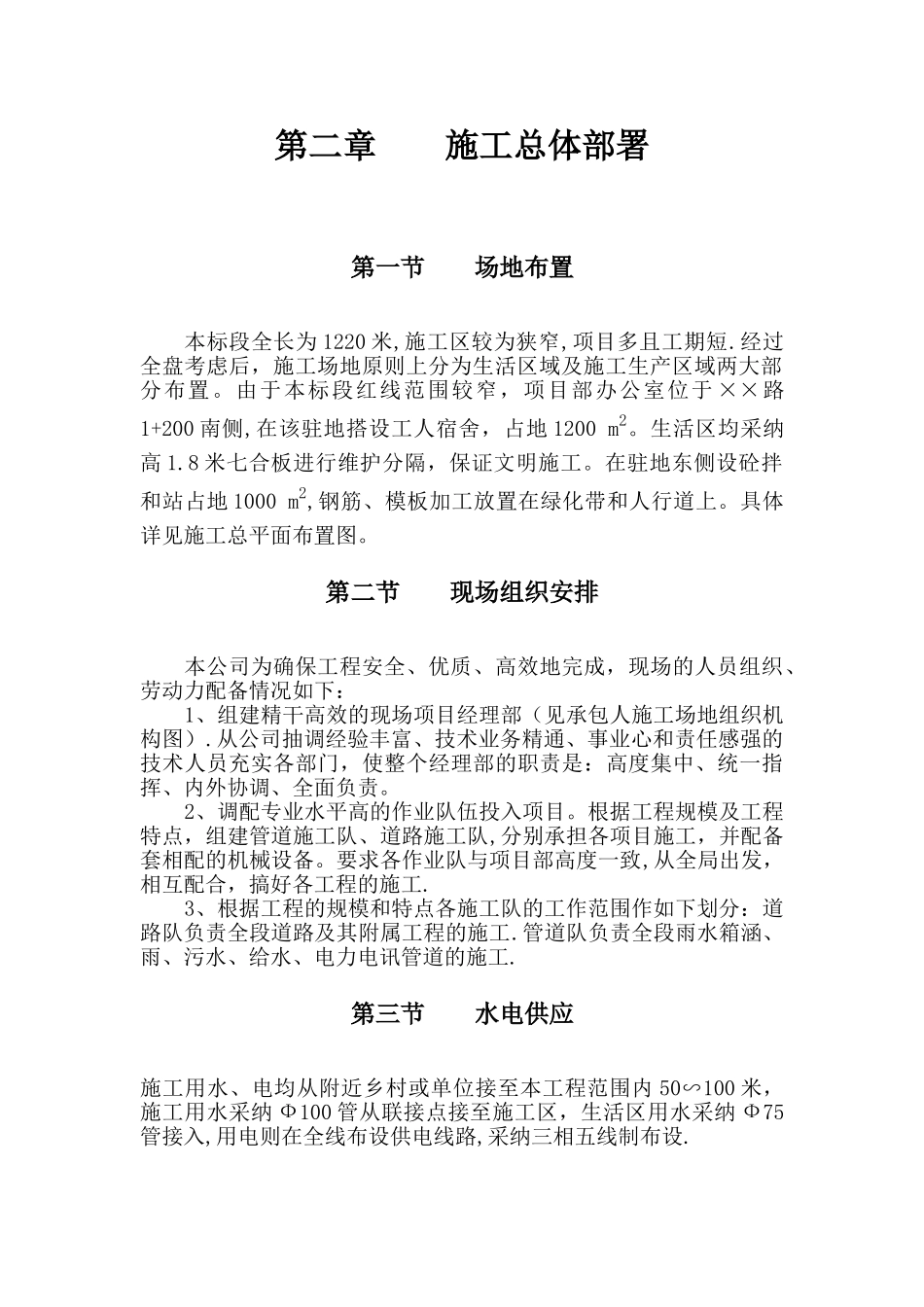

市政道路工程施工组织设计2001—12-18目 录第一章工程概况 3第二章施工总体部署 3第三章主要工程项目施工方法 4第四章施工顺序 17第五章设备人员动员周期计划 19235KW------------------------------------------------------------------------22第六章确保工程质量、工期的措施 24第七章雨季施工的工作安排 26第八章安全生产、环境保护及文明施工措施 27第九章附图 1:主要分项工程施工工艺框图 31第十章附图 2:质量保证体系图表 36市政道路工程施工组织设计第一章 工程概况第一节 工程概述××工业区××路市政工程 H4 标段位于工业区东片区
工程范围:××东路 K1+380∽K2+600,全长 1220 米
为城市Ⅰ级路,双向六车道,路幅总宽 88
00 米,路幅为四板块型式,其中机动车道宽12
25×2 米,两侧绿化带宽度各自均为 4
75 米,非机动车道4
52 米,人行道为 2×7
工程内容由道路及各种管线工程组成
工程内容由道路、雨水箱涵及各种管线工程组成
1、道路部分:路面结构形式采纳沥青砼路面
路基挖方26882
71m3 , 填 方 340707
44 m3 , 20cm 厚 4 % 水 泥 石 粉 渣 层7432
55m2,20cm 厚 6%水泥石粉渣基层 7432
55m2,15cm 厚 4%水泥石粉渣基层 2525 m2,15cm 厚 6%水泥石粉渣基层 7413m2,C35 砼面层共 7132
8m2,C30 砼面层共 2273m2
2、雨水箱涵:2
0 箱涵 238
5 箱涵 97
6 箱涵 84
3、各种管线部分:雨水管道采纳钢筋砼排水管,主干管总长313 米,管径有 DN1000、600 两种
