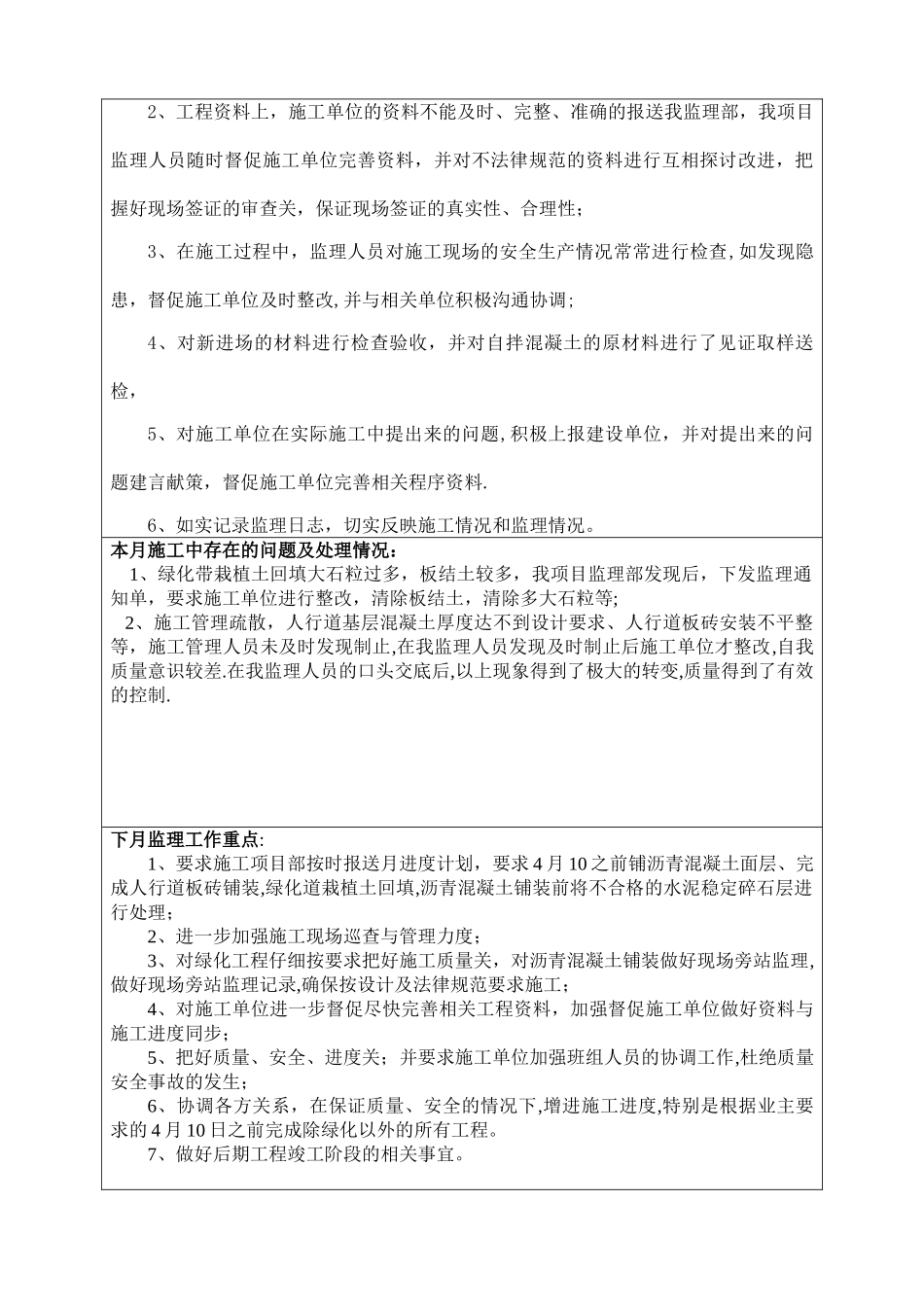

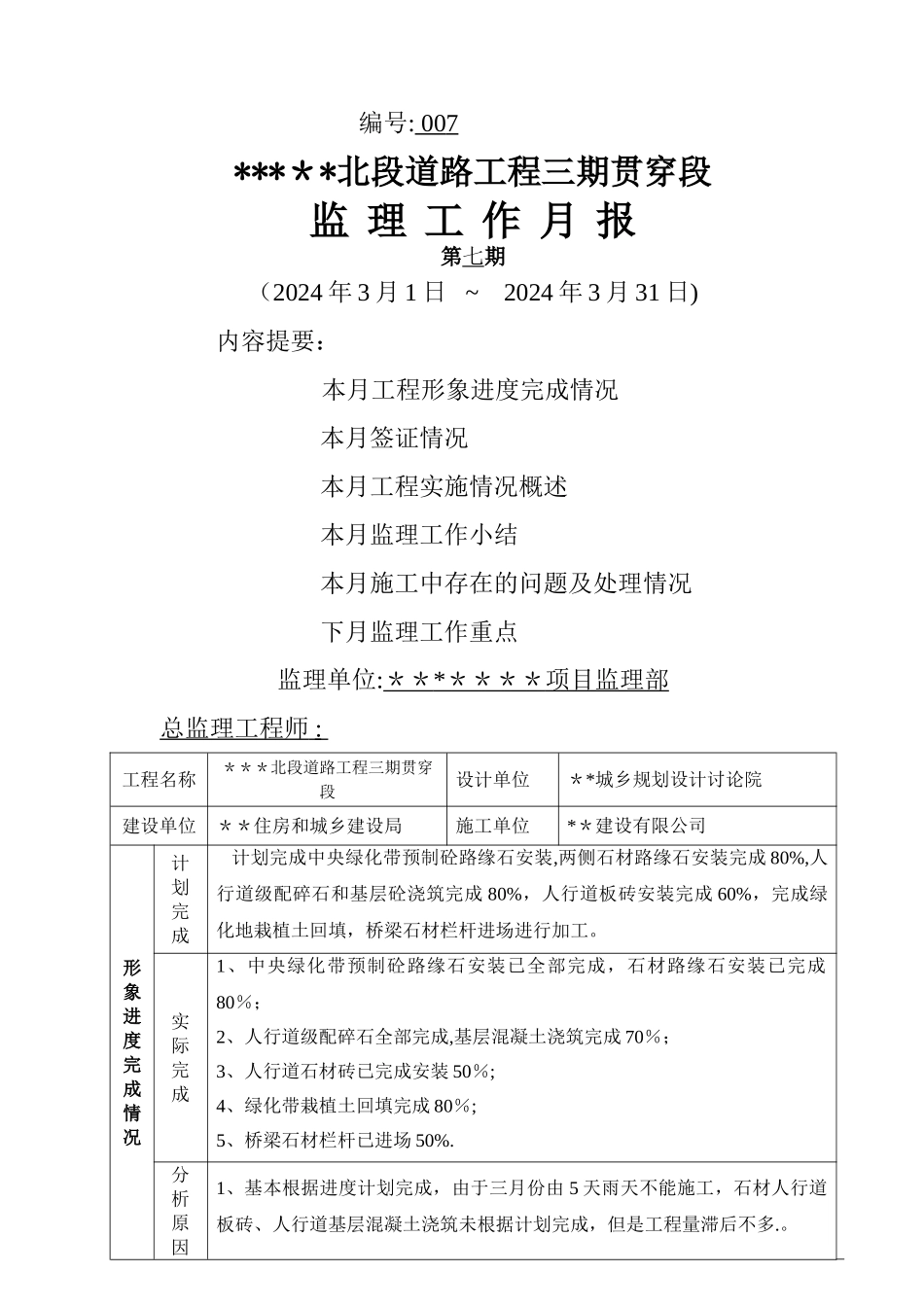

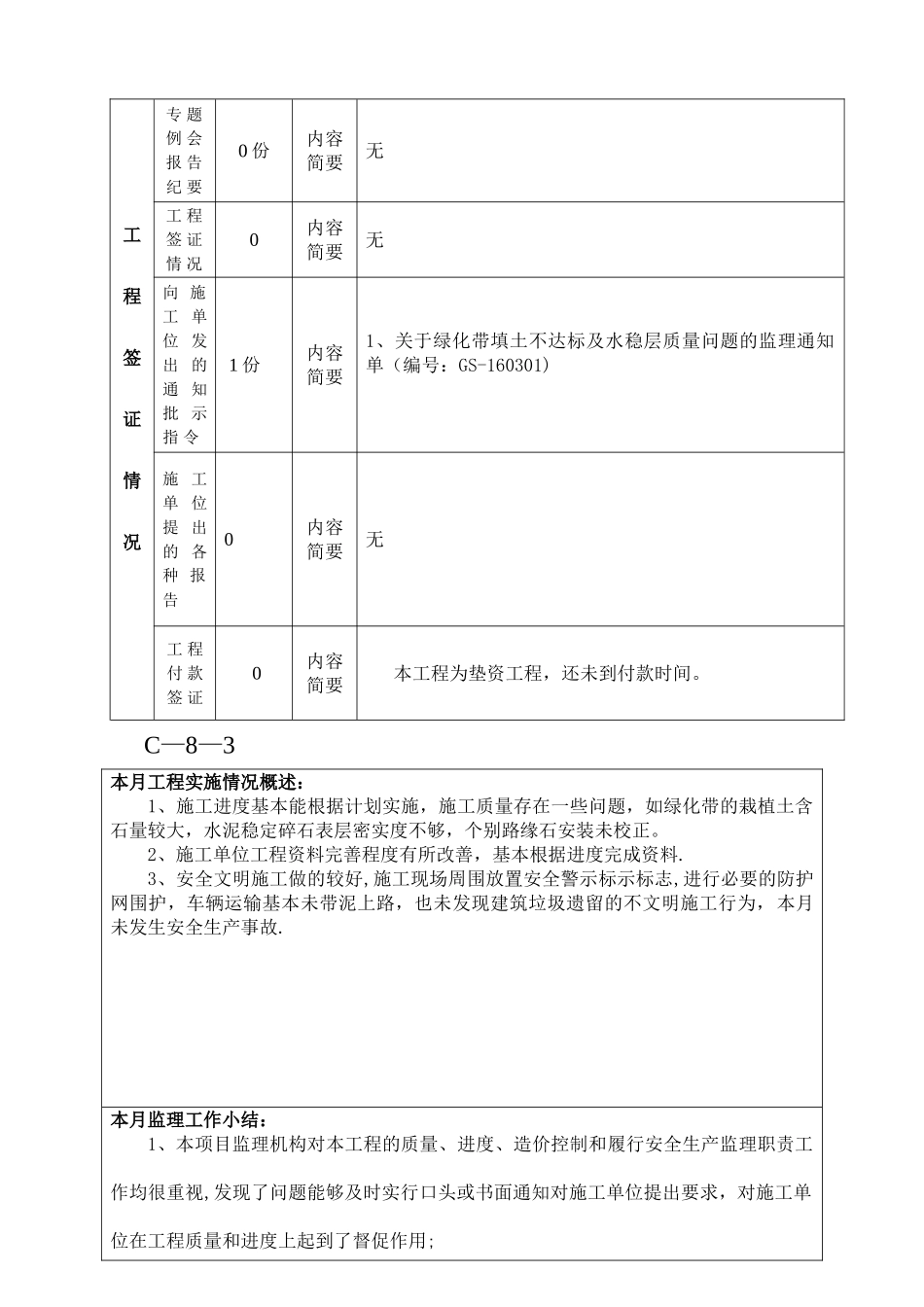

编号: 00 7 *****北段道路工程三期贯穿段监 理 工 作 月 报第七期(2024 年 3 月 1 日 ~ 2024 年 3 月 31 日) 内容提要:本月工程形象进度完成情况本月签证情况本月工程实施情况概述本月监理工作小结本月施工中存在的问题及处理情况下月监理工作重点监理单位:** * **** 项目监理部 总监理工程师 : 工程名称***北段道路工程三期贯穿段设计单位**城乡规划设计讨论院建设单位**住房和城乡建设局施工单位**建设有限公司形象进度完成情况计 划完 成 计划完成中央绿化带预制砼路缘石安装,两侧石材路缘石安装完成 80%,人行道级配碎石和基层砼浇筑完成 80%,人行道板砖安装完成 60%,完成绿化地栽植土回填,桥梁石材栏杆进场进行加工。实 际完 成1、中央绿化带预制砼路缘石安装已全部完成,石材路缘石安装已完成80%;2、人行道级配碎石全部完成,基层混凝土浇筑完成 70%;3、人行道石材砖已完成安装 50%;4、绿化带栽植土回填完成 80%;5、桥梁石材栏杆已进场 50%.分 析原 因1、基本根据进度计划完成,由于三月份由 5 天雨天不能施工,石材人行道板砖、人行道基层混凝土浇筑未根据计划完成,但是工程量滞后不多.。工程签证情况专 题 例 会 报 告纪 要0 份内容简要无工 程 签 证 情 况0内容简要无向 施 工 单位 发出 的通 知批 示指 令 1 份内容简要1、关于绿化带填土不达标及水稳层质量问题的监理通知单(编号:GS-160301)施 工单 位提 出的 各种 报 告0内容简要无工 程付 款签 证0内容简要本工程为垫资工程,还未到付款时间。C—8—3本月工程实施情况概述:1、施工进度基本能根据计划实施,施工质量存在一些问题,如绿化带的栽植土含石量较大,水泥稳定碎石表层密实度不够,个别路缘石安装未校正。2、施工单位工程资料完善程度有所改善,基本根据进度完成资料.3、安全文明施工做的较好,施工现场周围放置安全警示标示标志,进行必要的防护网围护,车辆运输基本未带泥上路,也未发现建筑垃圾遗留的不文明施工行为,本月未发生安全生产事故.本月监理工作小结:1、本项目监理机构对本工程的质量、进度、造价控制和履行安全生产监理职责工作均很重视,发现了问题能够及时实行口头或书面通知对施工单位提出要求,对施工单位在工程质量和进度上起到了督促作用;2、工程资料上,施工单位的资料不能及时、完整、准确的报送我监理部,我项目监理人员随时督促施工单位完善资...
