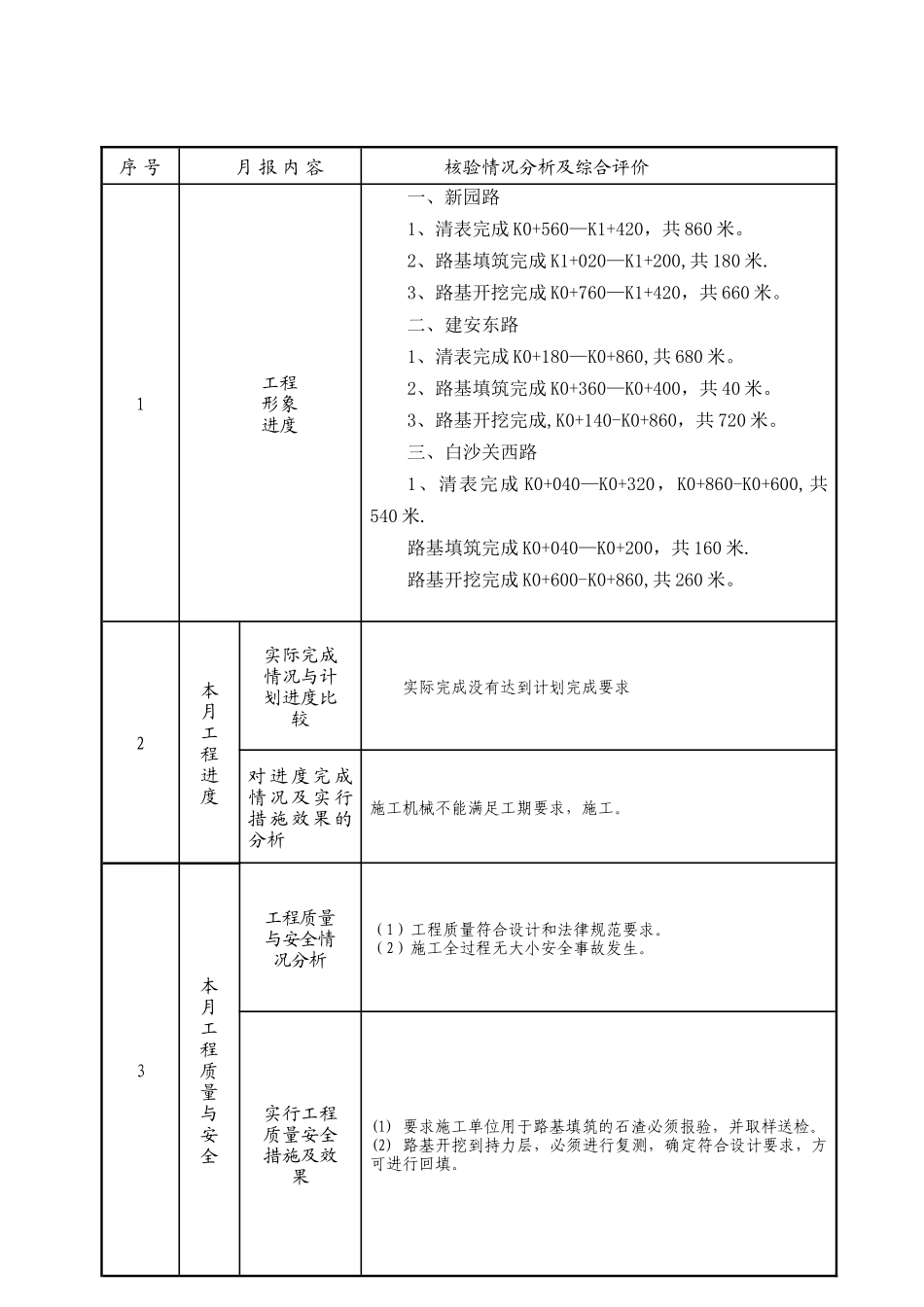

贵阳市白云区新园路、白沙关西路、建东路道路工程监 理 工 作 月 报第 1 期(2024 年 12 月 1 日~2024 年 12 月 31 日)总 监 理工程师 :项目监理机构(章): 日 期 :序 号月 报 内 容核验情况分析及综合评价1工程形象进度一、新园路1、清表完成 K0+560—K1+420,共 860 米
2、路基填筑完成 K1+020—K1+200,共 180 米
3、路基开挖完成 K0+760—K1+420,共 660 米
二、建安东路1、清表完成 K0+180—K0+860,共 680 米
2、路基填筑完成 K0+360—K0+400,共 40 米
3、路基开挖完成,K0+140-K0+860,共 720 米
三、白沙关西路1、清表完成 K0+040—K0+320,K0+860-K0+600,共540 米
路基填筑完成 K0+040—K0+200,共 160 米
路基开挖完成 K0+600-K0+860,共 260 米
2本月工程进度实际完成情况与计划进度比较实际完成没有达到计划完成要求对 进 度 完 成情 况 及 实 行措 施 效 果 的分析施工机械不能满足工期要求,施工
3本月工程质量与安全工程质量与安全情况分析(1)工程质量符合设计和法律规范要求
(2)施工全过程无大小安全事故发生
实行工程质量安全措施及效果(1) 要求施工单位用于路基填筑的石渣必须报验,并取样送检
(2) 路基开挖到持力层,必须进行复测,确定符合设计要求,方可进行回填

4本月工程计量与工程款支付工 程 量审 核 情况未予计量工 程 款审 批 及支 付 情况无
工 程 款支 付 情况分析无
本 月 实行 的 措施 及 效果无
5合同其他事项的处理情况工程变更无工程变更
工程延期 (误)费用索赔无费用索赔
6本月监理工作小结对 进度 、质量 、工 程款 支付 方面 情况 综合 评定价
