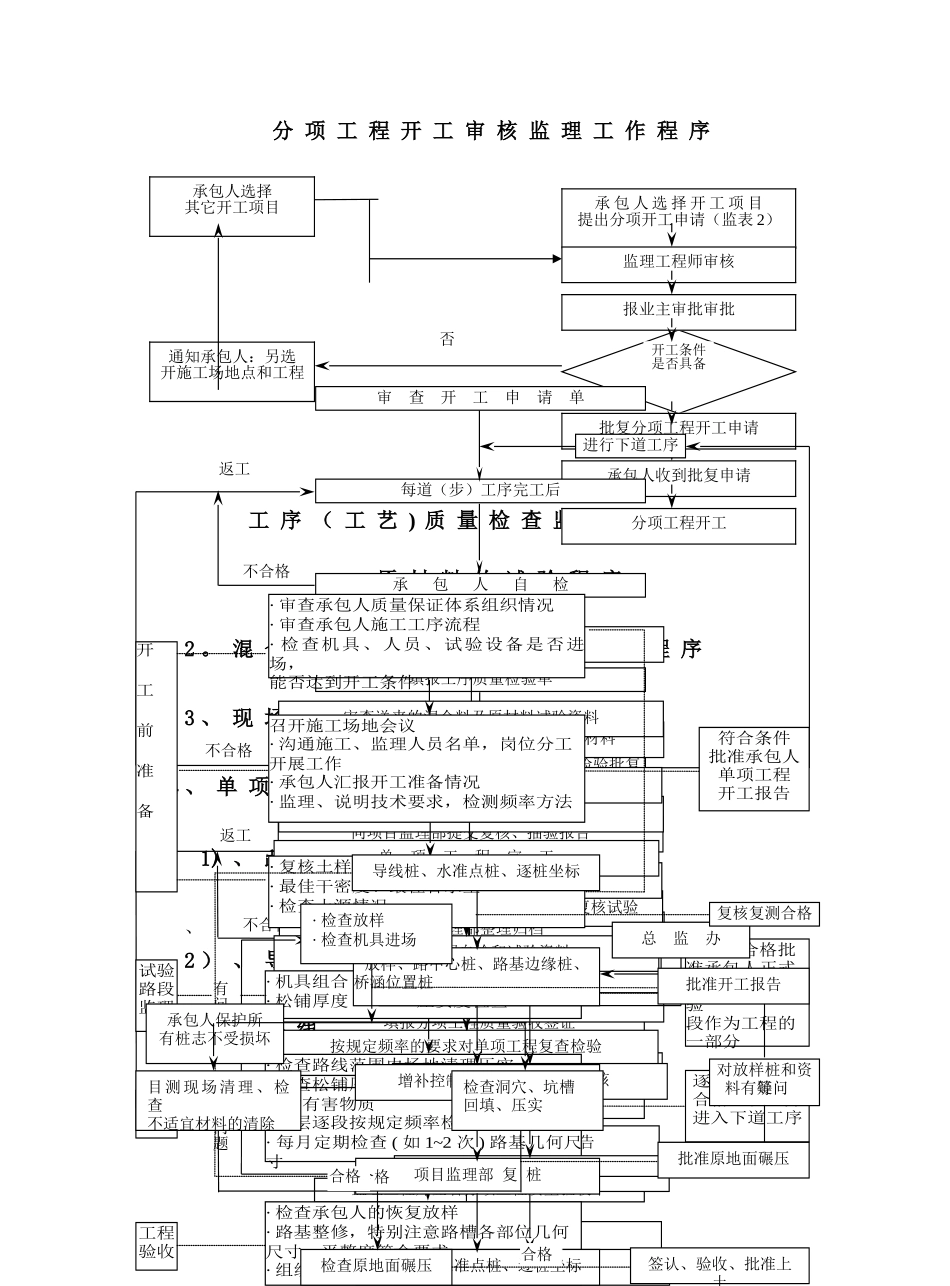

分 项 工 程 开 工 审 核 监 理 工 作 程 序工 序 ( 工 艺 ) 质 量 检 查 监 理 工 作 流 程原 材 料 的 试 验 程 序2 。 混 合 料 设 计 配 合 比 的 复 核 试 验 程 序3 、 现 场 检 测 试 验 程 序4 、 单 项 工 程 检 验 程 序1) 、 路 基 工 程 监 理 工 作 流 程、2 ) 、 导 线 水 准 点 交 接 监 理3 ) 、 路 线 放 样 监 理4) 、 原 地 面 清 理 及 填 前 压 实 监 理承 包 人 选 择 开 工 项 目提出分项开工申请(监表 2)批复分项工程开工申请通知承包人:另选开施工场地点和工程承包人选择其它开工项目承包人收到批复申请报业主审批审批分项工程开工监理工程师审核开工条件是否具备否不合格填报分项工程质量验收签证不合格不合格返工合格审 查 开 工 申 请 单每道(步)工序完工后承 包 人 自 检填报工序质量检验单监理工程师进行质量检查,签认质量检验批复单分 项 工 程 已 完 工承 包 人 自 检监理工程师检查监理工程师签署分项工程质量验收单进行下道工序不合格合格合格返工复核承包人原材料试验报告专业监理按法律规范频率取样抽检原材料向项目监理部提交复核、抽验报告项目监理部整理归档审查送来的混合料及原材料试验资料审查试验条件是否符合要求对原材料及混合料配合比进行(平行)复核试验提交报告与承包人确定备检工程试验项目承包人试验 / 旁站检查试验监理工程师按规定频率抽检向项目监理部提交质量检验单及试验报告单 项 工 程 完 工审查单项工程自检和试验资料按规定频率的要求对单项工程复查检验向项目监理部提交单项工程检验报告项目监理部整理归档· 检查承包人的恢复放样· 路基整修,特别注意路槽各部位几何尺寸、平整度符合要求· 组织分项工程验收· 机具组合 · 最佳施工长度· 松铺厚度 · 压实度检查召开施工场地会议· 沟通施工、监理人员名单,岗位分工开展工作· 承包人汇报开工准备情况· 监理、说明技术要求,检测频率方法· 复核土样试验· 最佳干密度、最佳含水量· 检查土源情况· 审查承包人质量保证体系组织情况· 审查承包人施工工序流程· 检查机具、人员、试验设备是否进场,能否达到开工条件· 检查路线范围内场地清理压实· 检查松铺厚度,土料质量,清除土料中的有害物质· 逐层逐段按规定频率检查压实度·...
