雨水污水管道工程施工技术交底记录年 月 日工程名称施工单位施工部位施工内容交底内容:一、钢筋混凝土管道安装 1、管节安装前应进行外观检查,发现裂缝、保护层脱落、空鼓、接口掉角等缺陷,应修补并经验证合格后方可使用
2、在一般情况下插口插入方面应与水流方向一致,由低点向高点依次安装
3、管节安装前应将管内外清扫洁净,安装时应使管道中心及内底高程符合设计要求,稳管时必须实行措施防止管道发生滚动
4、安装时,承口内工作面、插口外工作面应清洗洁净;套在插口上的橡胶圈应平直、无扭曲,应正确就位;橡胶圈表面和承口工作面应涂刷无腐蚀性的润滑剂;安装后放松外力,管节回弹不得大于 10mm,且橡胶圈应在承、插口工作面上
5、管道连接处用 1:2 防水水泥砂浆抹带,抹带前应将管口的外壁凿毛、洗净;抹带完成后应立即用吸水性强的材料覆盖,3~4h 后洒水养护;水泥砂浆填缝及抹带接口作业时落入管道内的接口材料应清除;管径大于或等于 700mm 时,应采纳水泥砂浆将管道内接口部位抹平、压光;管径小于 700mm 时,填缝后应立即拖平
6、钢筋混凝土管沿直线安装时,管口间的纵向间隙为 1
7、管道铺设应符合下列规定:(1)管道埋设深度、轴线位置应符合设计要求,无压力管道严禁倒坡
(2)刚性管道无结构贯穿裂缝和明显缺损情况
(3)管道铺设安装必须稳固,管道安装后应线形平直
(4)管道内应光洁平整,无杂物、油污;管道无明显渗水和水珠现象

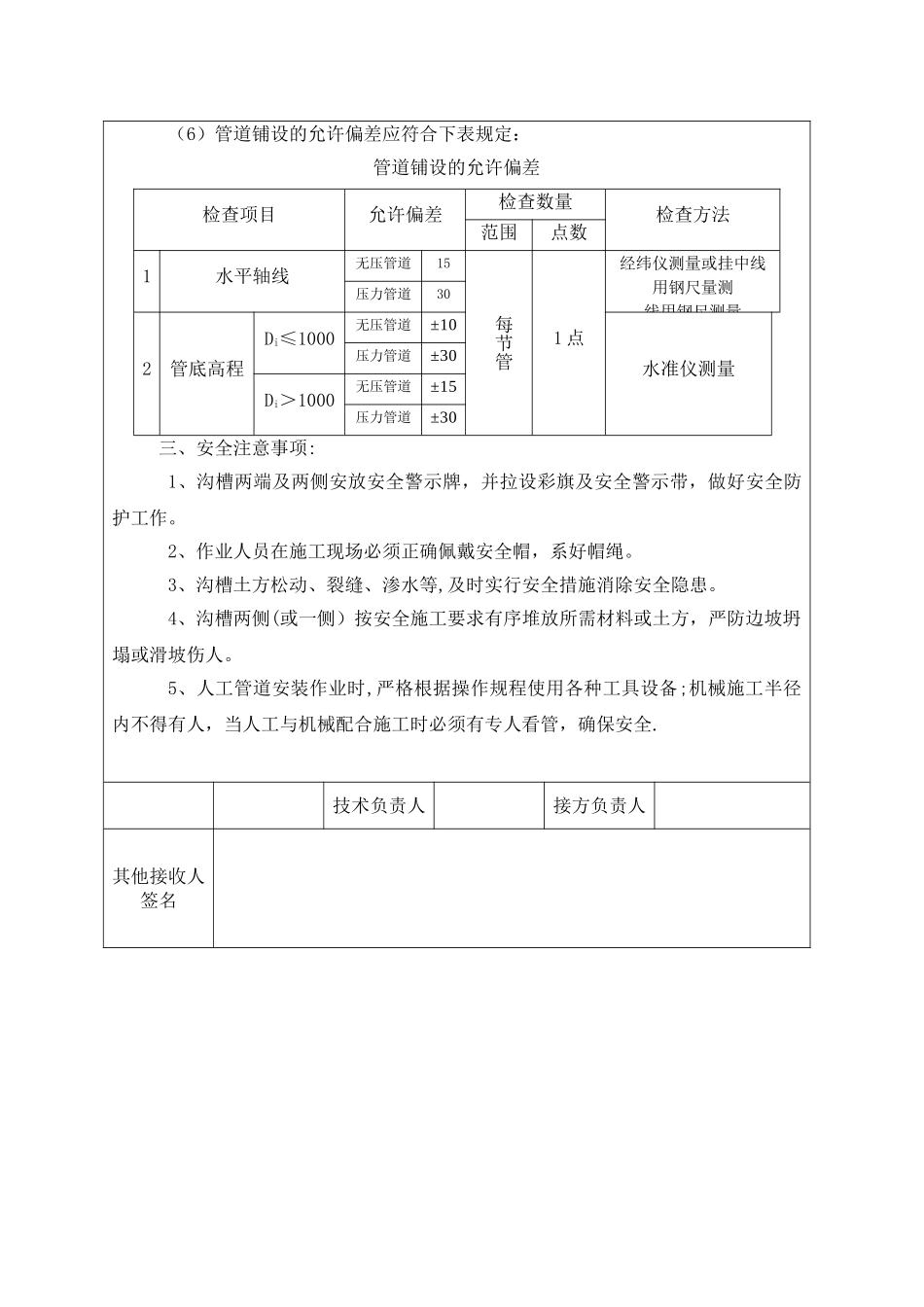

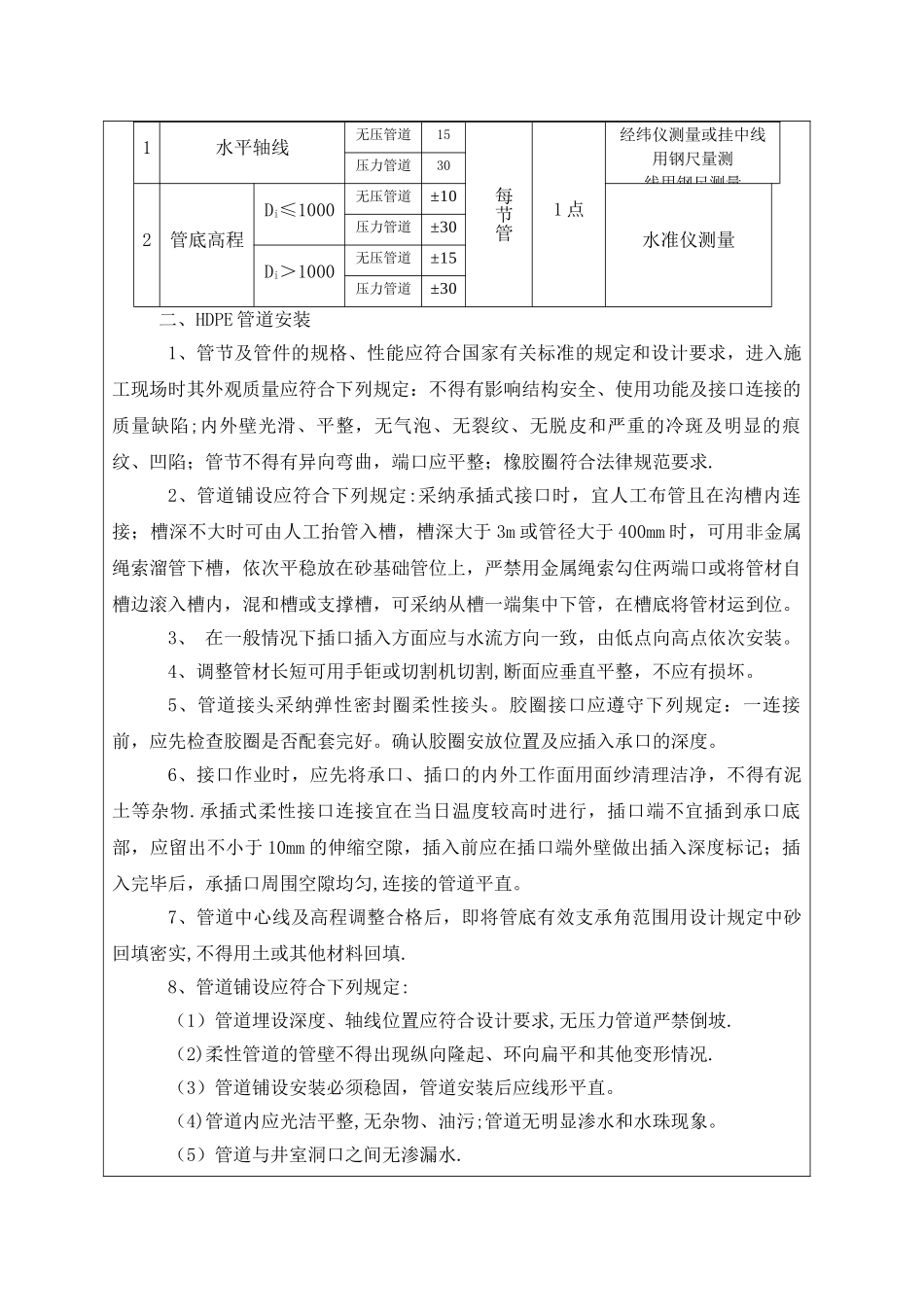

(5)管道与井室洞口之间无渗漏水
