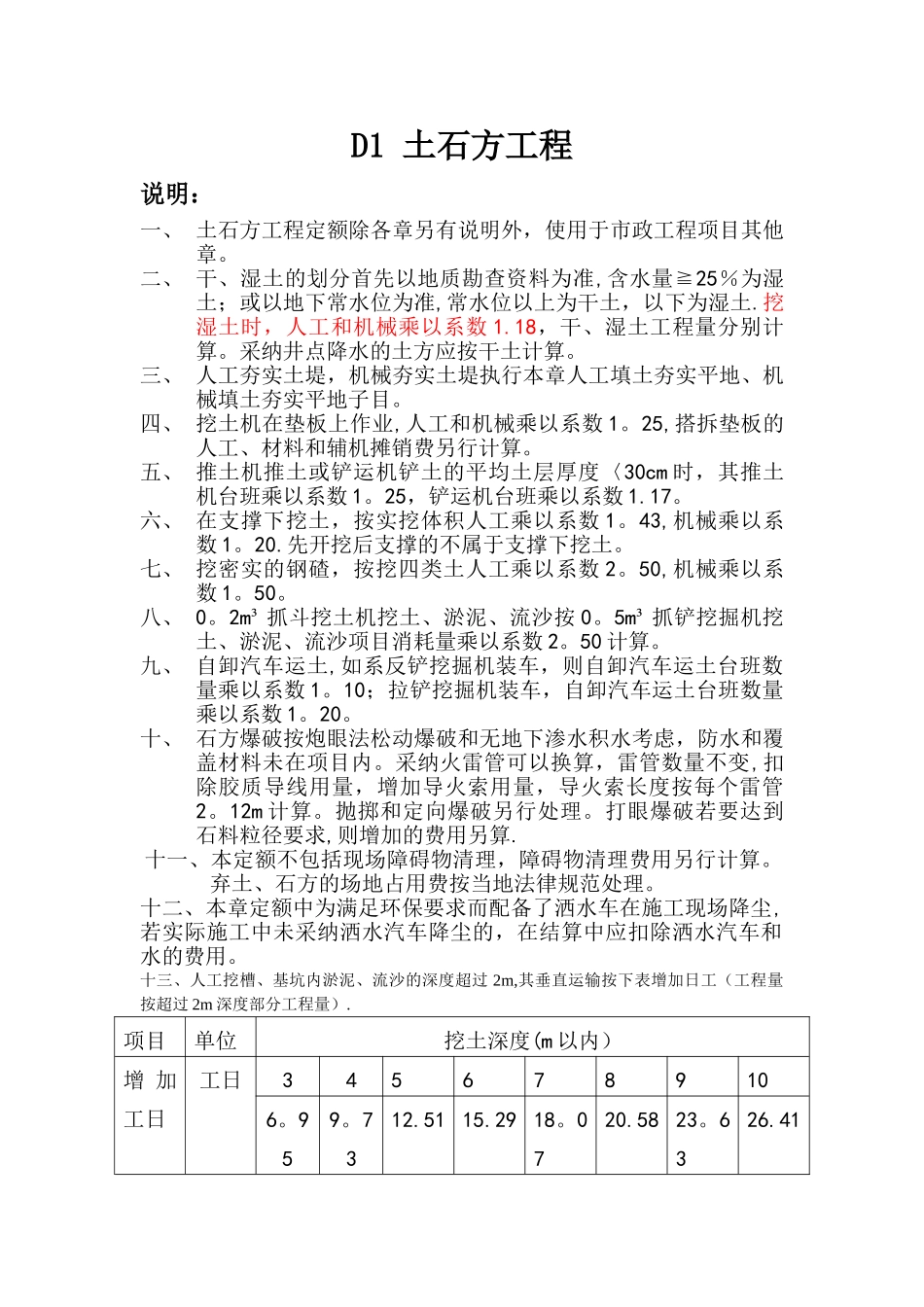

D1 土石方工程说明:一、 土石方工程定额除各章另有说明外,使用于市政工程项目其他章
二、 干、湿土的划分首先以地质勘查资料为准,含水量≧25%为湿土;或以地下常水位为准,常水位以上为干土,以下为湿土
挖湿土时,人工和机械乘以系数 1
18,干、湿土工程量分别计算
采纳井点降水的土方应按干土计算
三、 人工夯实土堤,机械夯实土堤执行本章人工填土夯实平地、机械填土夯实平地子目
四、 挖土机在垫板上作业,人工和机械乘以系数 1
25,搭拆垫板的人工、材料和辅机摊销费另行计算
五、 推土机推土或铲运机铲土的平均土层厚度〈30cm 时,其推土机台班乘以系数 1
25,铲运机台班乘以系数 1
六、 在支撑下挖土,按实挖体积人工乘以系数 1
43,机械乘以系数 1
先开挖后支撑的不属于支撑下挖土
七、 挖密实的钢碴,按挖四类土人工乘以系数 2
50,机械乘以系数 1
2m³ 抓斗挖土机挖土、淤泥、流沙按 0
5m³ 抓铲挖掘机挖土、淤泥、流沙项目消耗量乘以系数 2
九、 自卸汽车运土,如系反铲挖掘机装车,则自卸汽车运土台班数量乘以系数 1
10;拉铲挖掘机装车,自卸汽车运土台班数量乘以系数 1
十、 石方爆破按炮眼法松动爆破和无地下渗水积水考虑,防水和覆盖材料未在项目内
采纳火雷管可以换算,雷管数量不变,扣除胶质导线用量,增加导火索用量,导火索长度按每个雷管2
12m 计算
抛掷和定向爆破另行处理
打眼爆破若要达到石料粒径要求,则增加的费用另算
十一、本定额不包括现场障碍物清理,障碍物清理费用另行计算
弃土、石方的场地占用费按当地法律规范处理
十二、本章定额中为满足环保要求而配备了洒水车在施工现场降尘,若实际施工中未采纳洒水汽车降尘的,在结算中应扣除洒水汽车和水的费用

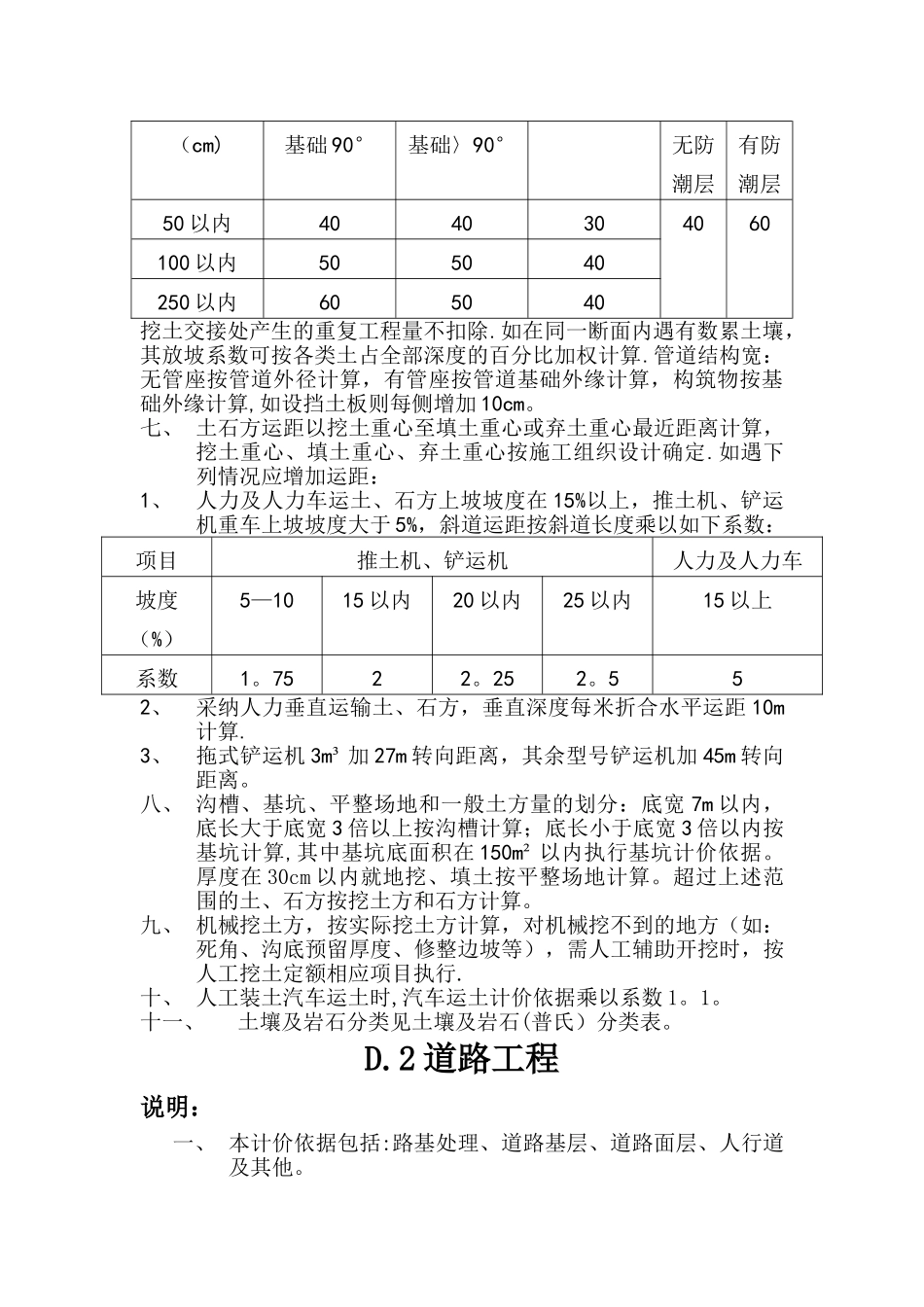

十三、人工挖槽、基坑内淤泥、流沙的深度超过 2m,其垂直运输按下表增加日
