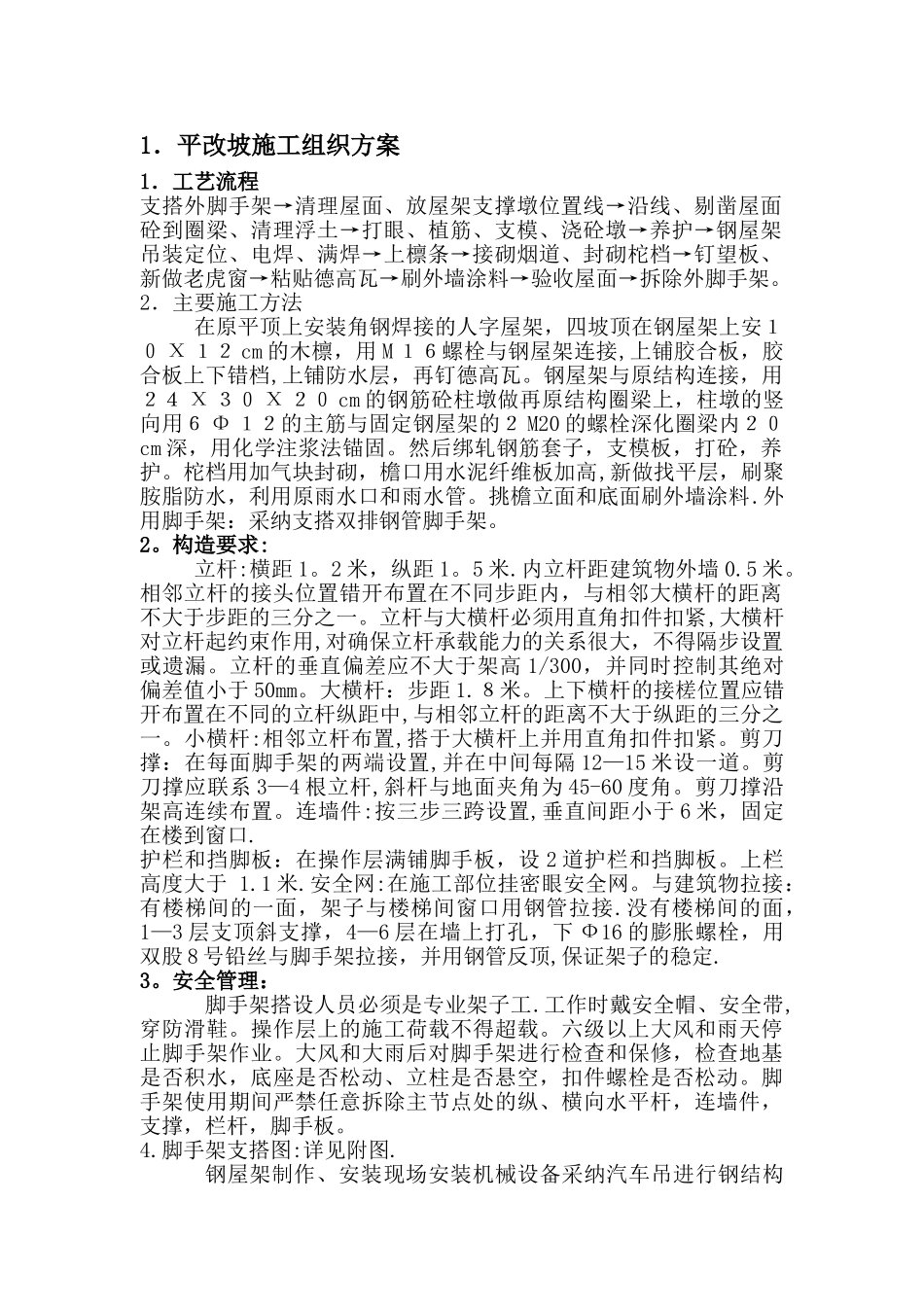

1.平改坡施工组织方案1.工艺流程支搭外脚手架→清理屋面、放屋架支撑墩位置线→沿线、剔凿屋面砼到圈梁、清理浮土→打眼、植筋、支模、浇砼墩→养护→钢屋架吊装定位、电焊、满焊→上檩条→接砌烟道、封砌柁档→钉望板、新做老虎窗→粘贴德高瓦→刷外墙涂料→验收屋面→拆除外脚手架
2.主要施工方法在原平顶上安装角钢焊接的人字屋架,四坡顶在钢屋架上安10 Χ 12 cm 的木檩,用 M 16螺栓与钢屋架连接,上铺胶合板,胶合板上下错档,上铺防水层,再钉德高瓦
钢屋架与原结构连接,用24 Χ 30 Χ 20 cm 的钢筋砼柱墩做再原结构圈梁上,柱墩的竖向用6 Φ 12的主筋与固定钢屋架的2 M20 的螺栓深化圈梁内20cm 深,用化学注浆法锚固
然后绑轧钢筋套子,支模板,打砼,养护
柁档用加气块封砌,檐口用水泥纤维板加高,新做找平层,刷聚胺脂防水,利用原雨水口和雨水管
挑檐立面和底面刷外墙涂料
外用脚手架:采纳支搭双排钢管脚手架
构造要求:立杆:横距 1
2 米,纵距 1
内立杆距建筑物外墙 0
相邻立杆的接头位置错开布置在不同步距内,与相邻大横杆的距离不大于步距的三分之一
立杆与大横杆必须用直角扣件扣紧,大横杆对立杆起约束作用,对确保立杆承载能力的关系很大,不得隔步设置或遗漏
立杆的垂直偏差应不大于架高 1/300,并同时控制其绝对偏差值小于 50mm
大横杆:步距 1
上下横杆的接槎位置应错开布置在不同的立杆纵距中,与相邻立杆的距离不大于纵距的三分之一
小横杆:相邻立杆布置,搭于大横杆上并用直角扣件扣紧
剪刀撑:在每面脚手架的两端设置,并在中间每隔 12—15 米设一道
剪刀撑应联系 3—4 根立杆,斜杆与地面夹角为 45-60 度角
剪刀撑沿架高连续布置
连墙件:按三步三跨设置,垂直间距小于 6 米,固定在楼到窗口
护栏和挡脚板:在操作层满铺脚手板,设 2 道
