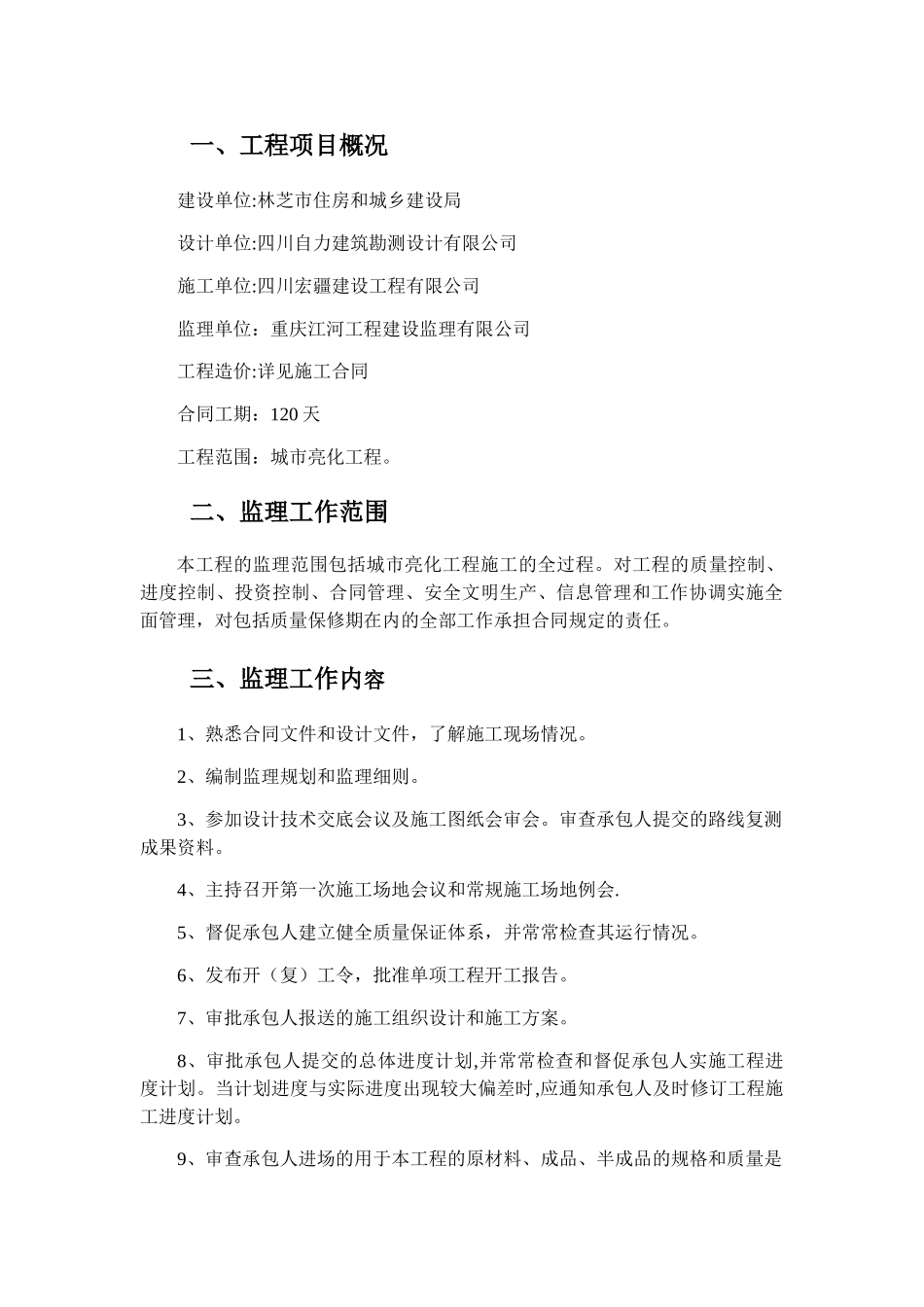

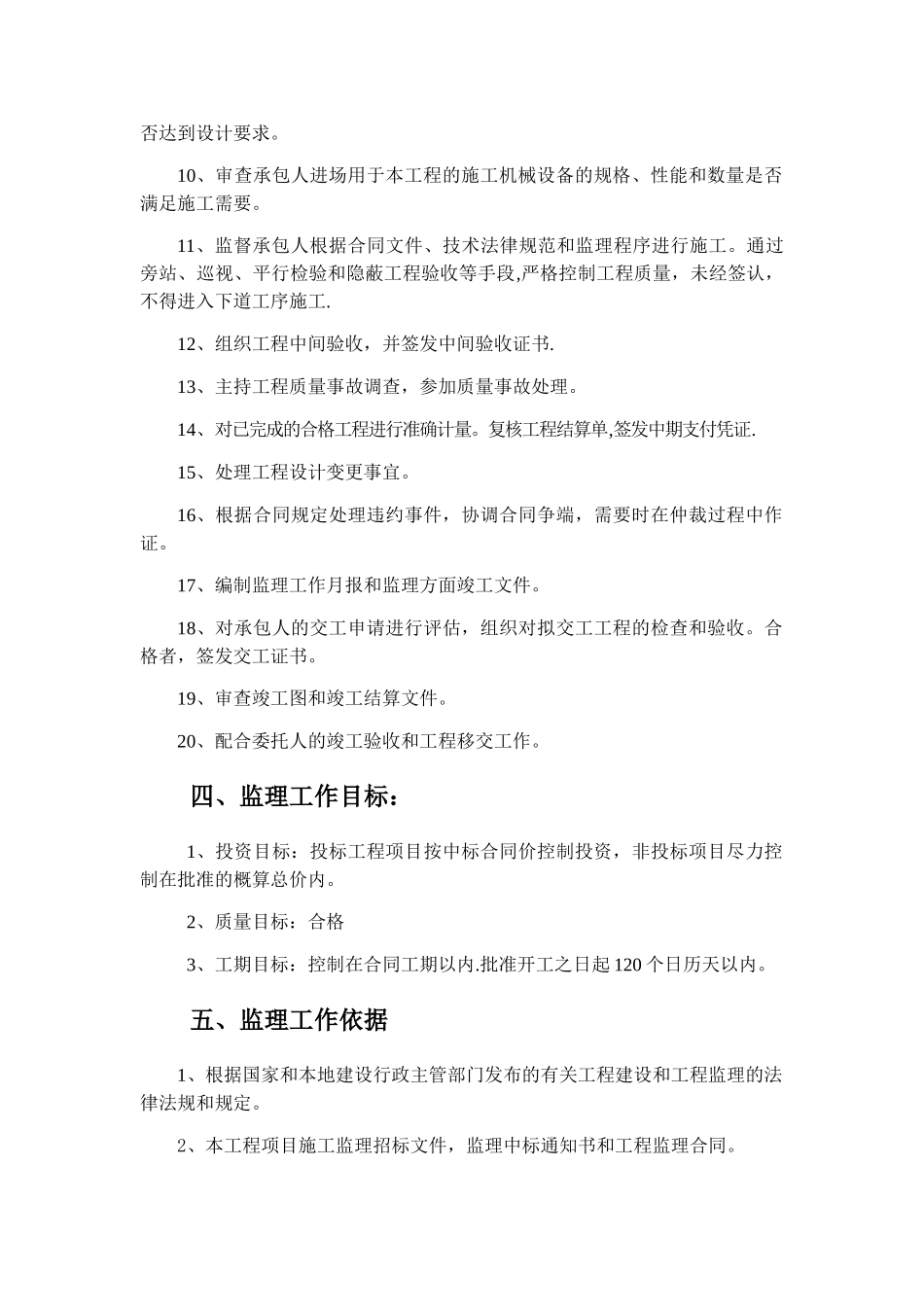

林芝市广州大道亮化工程监理规划目录一、 工程项目概况二、 监理工作范围三、 监理工作内容四、 监理工作目标五、 监理工作依据六、 项目监理机构的组织形式七、 项目监理机构的人员配备八、 项目监理机构的人员岗位职责九、 监理工作程序十、 监理工作方法及措施十一、 监理工作制度一、工程项目概况建设单位:林芝市住房和城乡建设局设计单位:四川自力建筑勘测设计有限公司施工单位:四川宏疆建设工程有限公司监理单位:重庆江河工程建设监理有限公司工程造价:详见施工合同合同工期:120 天 工程范围:城市亮化工程。二、监理工作范围本工程的监理范围包括城市亮化工程施工的全过程。对工程的质量控制、进度控制、投资控制、合同管理、安全文明生产、信息管理和工作协调实施全面管理,对包括质量保修期在内的全部工作承担合同规定的责任。三、监理工作内容1、熟悉合同文件和设计文件,了解施工现场情况。2、编制监理规划和监理细则。3、参加设计技术交底会议及施工图纸会审会。审查承包人提交的路线复测成果资料。4、主持召开第一次施工场地会议和常规施工场地例会.5、督促承包人建立健全质量保证体系,并常常检查其运行情况。6、发布开(复)工令,批准单项工程开工报告。7、审批承包人报送的施工组织设计和施工方案。8、审批承包人提交的总体进度计划,并常常检查和督促承包人实施工程进度计划。当计划进度与实际进度出现较大偏差时,应通知承包人及时修订工程施工进度计划。9、审查承包人进场的用于本工程的原材料、成品、半成品的规格和质量是否达到设计要求。10、审查承包人进场用于本工程的施工机械设备的规格、性能和数量是否满足施工需要。11、监督承包人根据合同文件、技术法律规范和监理程序进行施工。通过旁站、巡视、平行检验和隐蔽工程验收等手段,严格控制工程质量,未经签认,不得进入下道工序施工.12、组织工程中间验收,并签发中间验收证书.13、主持工程质量事故调查,参加质量事故处理。14、对已完成的合格工程进行准确计量。复核工程结算单,签发中期支付凭证.15、处理工程设计变更事宜。16、根据合同规定处理违约事件,协调合同争端,需要时在仲裁过程中作证。17、编制监理工作月报和监理方面竣工文件。18、对承包人的交工申请进行评估,组织对拟交工工程的检查和验收。合格者,签发交工证书。19、审查竣工图和竣工结算文件。20、配合委托人的竣工验收和工程移交工作。四、监理工作目标:1、投资目标:投标工程项目按...
