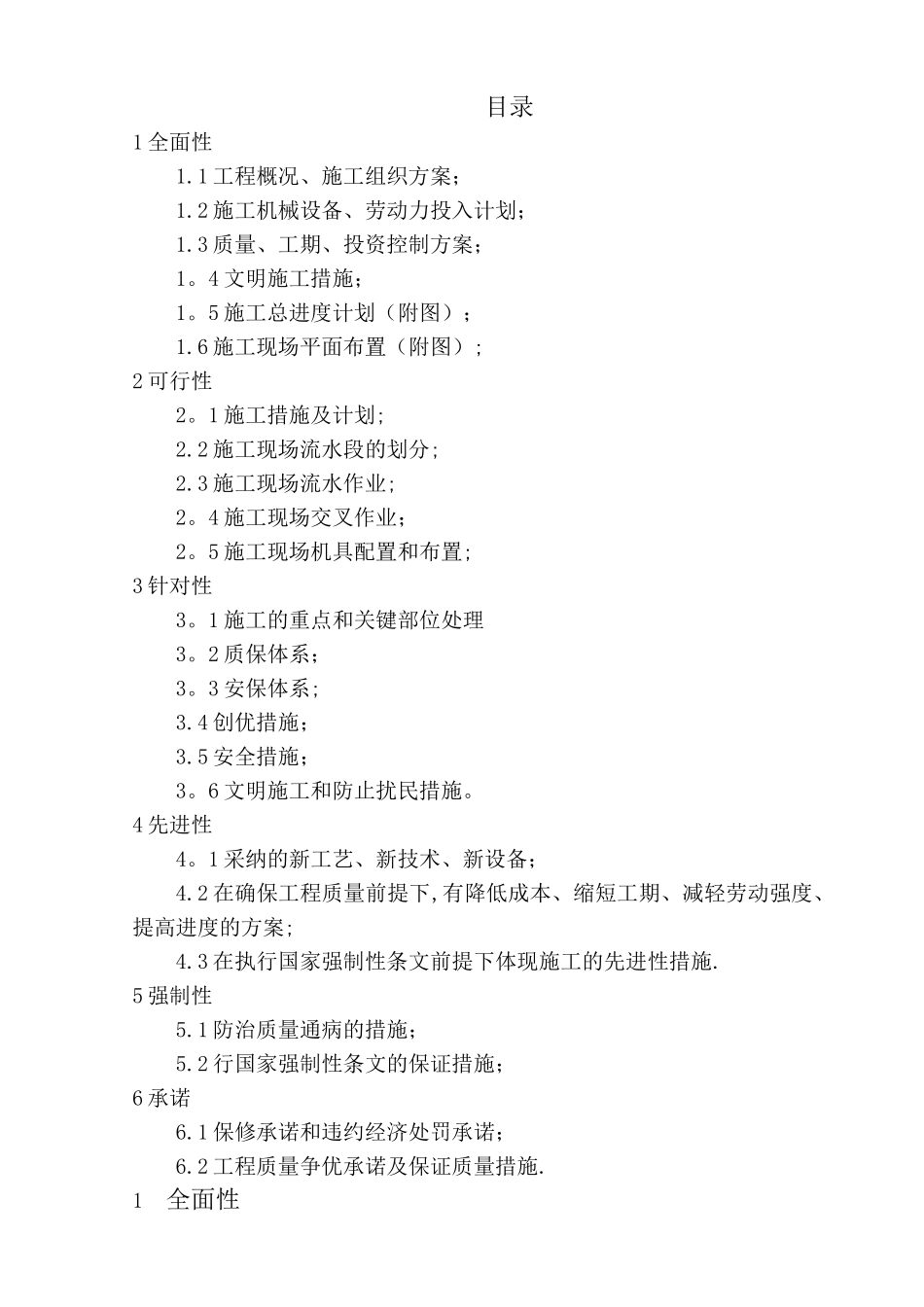

目录1 全面性1
1 工程概况、施工组织方案;1
2 施工机械设备、劳动力投入计划;1
3 质量、工期、投资控制方案;1
4 文明施工措施;1
5 施工总进度计划(附图);1
6 施工现场平面布置(附图);2 可行性2
1 施工措施及计划;2
2 施工现场流水段的划分;2
3 施工现场流水作业;2
4 施工现场交叉作业;2
5 施工现场机具配置和布置;3 针对性3
1 施工的重点和关键部位处理3
2 质保体系;3
3 安保体系;3
4 创优措施;3
5 安全措施;3
6 文明施工和防止扰民措施
4 先进性4
1 采纳的新工艺、新技术、新设备;4
2 在确保工程质量前提下,有降低成本、缩短工期、减轻劳动强度、提高进度的方案;4
3 在执行国家强制性条文前提下体现施工的先进性措施
5 强制性5
1 防治质量通病的措施;5
2 行国家强制性条文的保证措施;6 承诺6
1 保修承诺和违约经济处罚承诺;6
2 工程质量争优承诺及保证质量措施

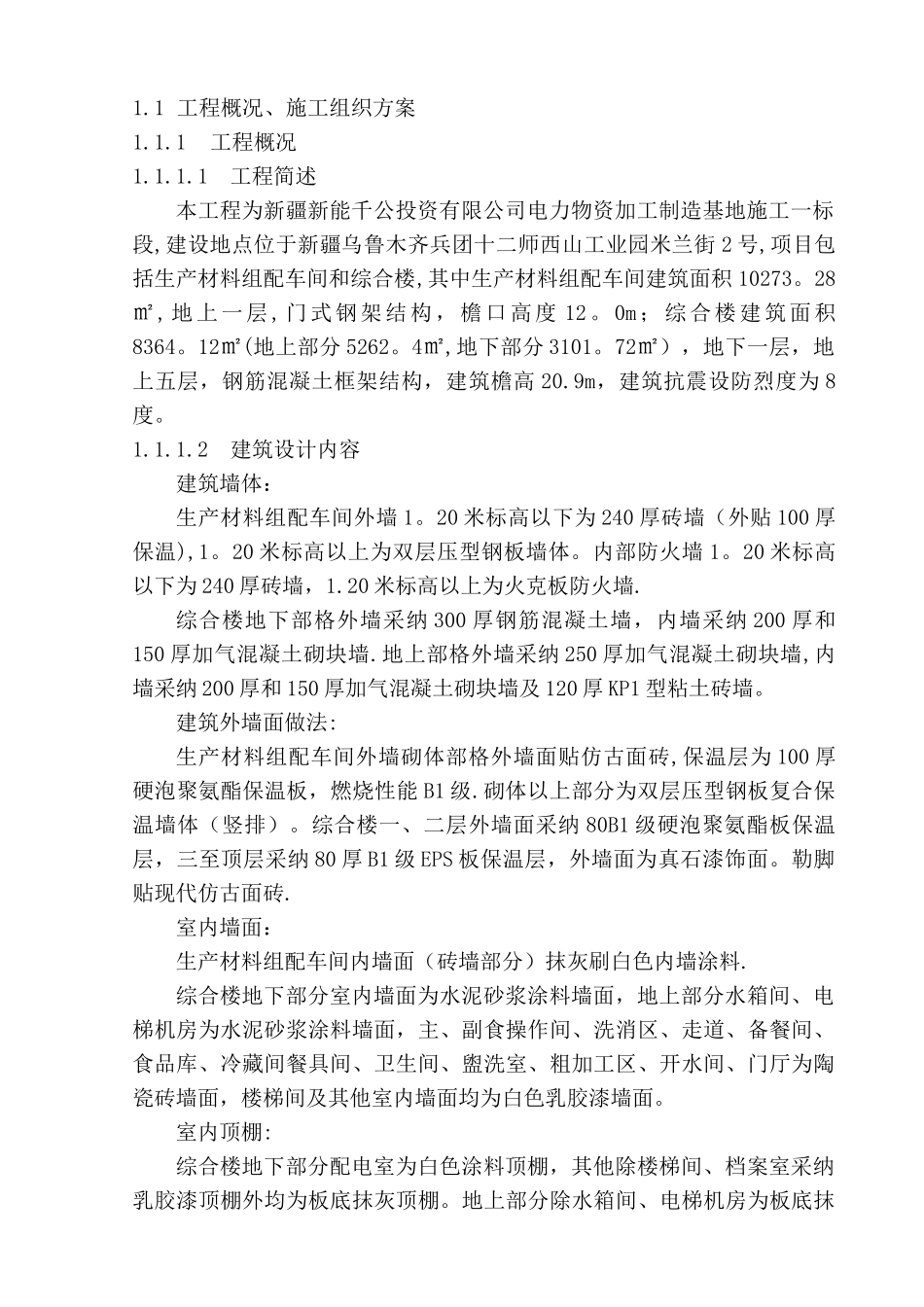

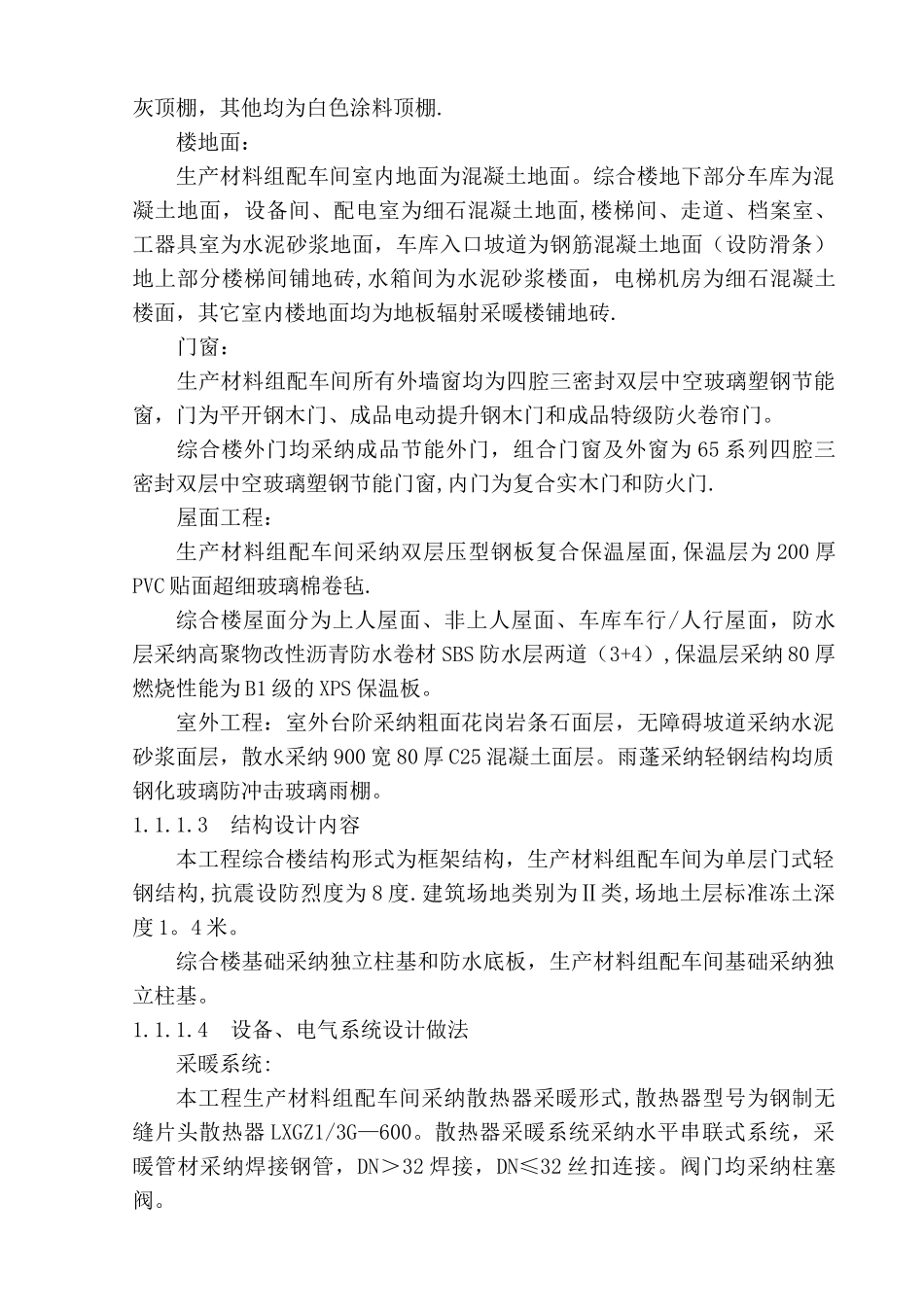

1 工程概况、施工组织方案1
1工程概况1
1工程简述本工程为新疆新能千公投资有限公司电力物资加工制造基地施工一标段,建设地点位于新疆乌鲁木齐兵团十二师西山工业园米兰街 2 号,项目包括生产材料组配车间和综合楼,其中生产材料组配车间建筑面积 10273
28㎡,地上一层 , 门式钢架结构,檐口高度 12
0m;综合楼建筑面积8364
12㎡(地上部分 5262
4㎡,地下部分 3101
72㎡),地下一层,地上五层,钢筋混凝土框架结构,建筑檐高 20
9m,建筑抗震设防烈度为 8度
2建筑设计内容建筑墙体:生产材料组配车间外墙 1
20 米标高以下为 240 厚砖墙(外贴 100 厚保温),1
20 米标高以上为双层压型钢板墙体
内部防火墙 1
20 米标高以下为 240 厚砖墙,1
20 米标高以上为火克
