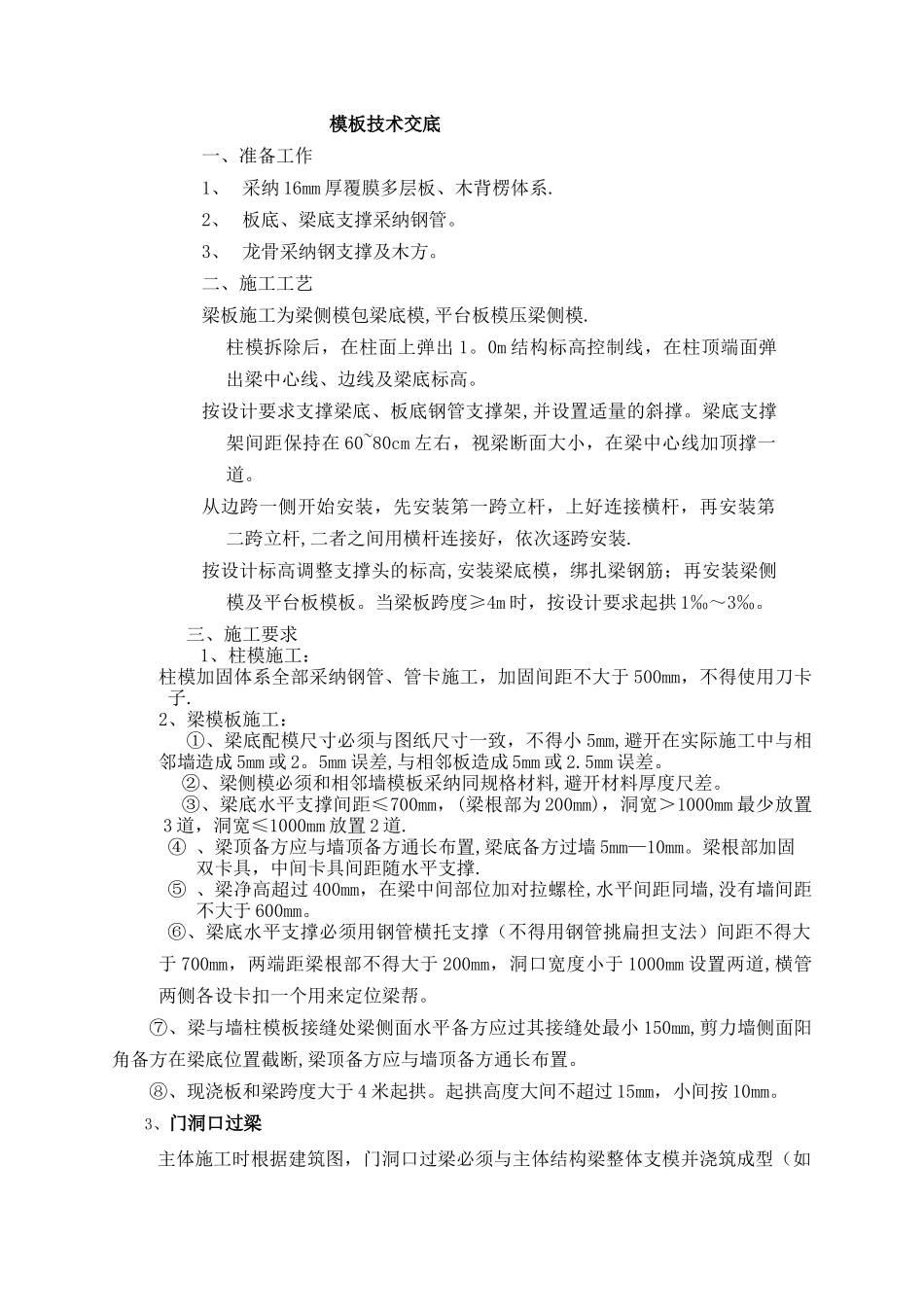

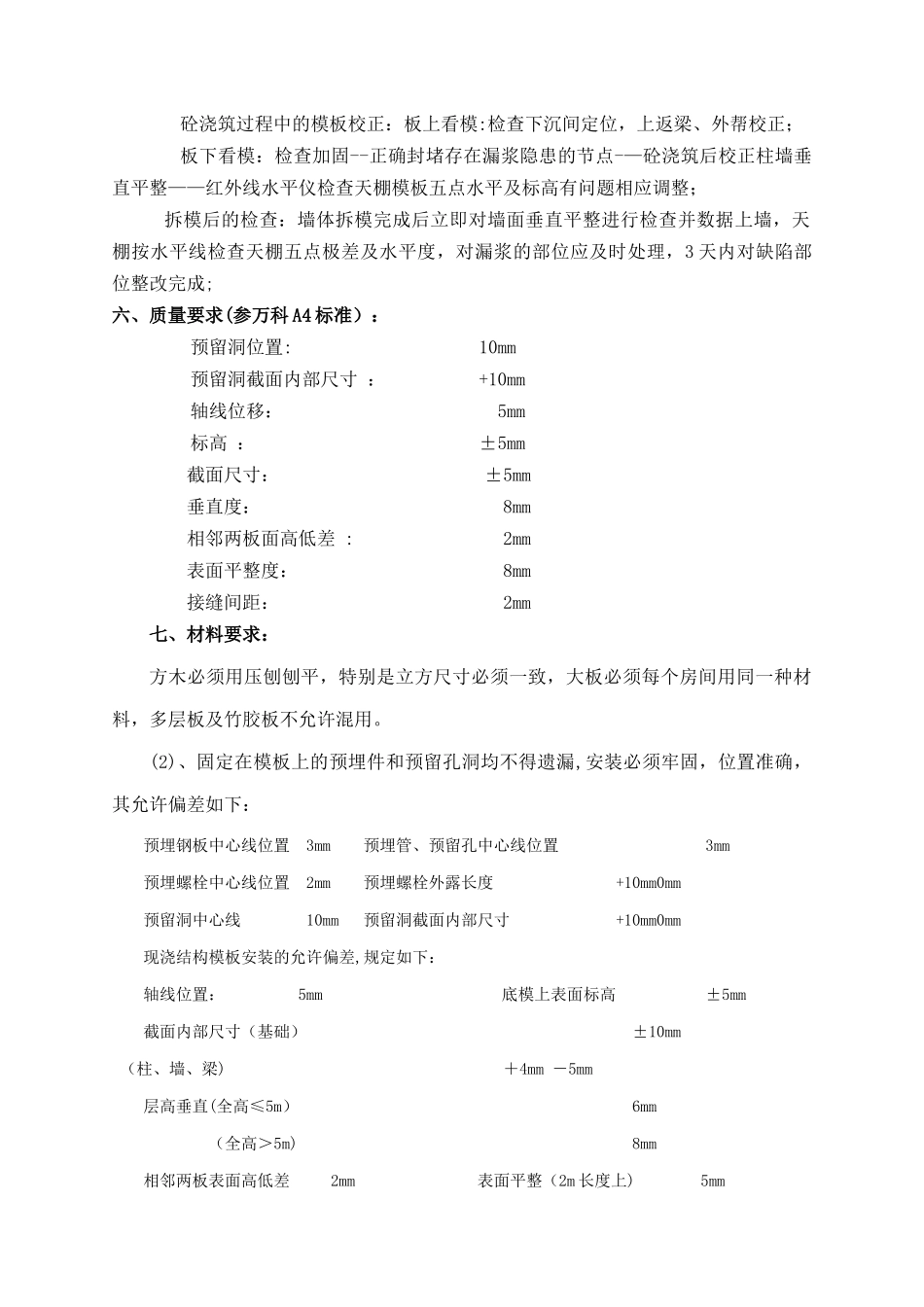

模板技术交底一、准备工作1、 采纳 16mm 厚覆膜多层板、木背楞体系.2、 板底、梁底支撑采纳钢管。3、 龙骨采纳钢支撑及木方。二、施工工艺梁板施工为梁侧模包梁底模,平台板模压梁侧模.柱模拆除后,在柱面上弹出 1。0m 结构标高控制线,在柱顶端面弹出梁中心线、边线及梁底标高。按设计要求支撑梁底、板底钢管支撑架,并设置适量的斜撑。梁底支撑架间距保持在 60~80cm 左右,视梁断面大小,在梁中心线加顶撑一道。从边跨一侧开始安装,先安装第一跨立杆,上好连接横杆,再安装第二跨立杆,二者之间用横杆连接好,依次逐跨安装.按设计标高调整支撑头的标高,安装梁底模,绑扎梁钢筋;再安装梁侧模及平台板模板。当梁板跨度≥4m 时,按设计要求起拱 1‰~3‰。三、施工要求1、柱模施工:柱模加固体系全部采纳钢管、管卡施工,加固间距不大于 500mm,不得使用刀卡子.2、梁模板施工:①、梁底配模尺寸必须与图纸尺寸一致,不得小 5mm,避开在实际施工中与相邻墙造成 5mm 或 2。5mm 误差,与相邻板造成 5mm 或 2.5mm 误差。②、梁侧模必须和相邻墙模板采纳同规格材料,避开材料厚度尺差。③、梁底水平支撑间距≤700mm,(梁根部为 200mm),洞宽>1000mm 最少放置3 道,洞宽≤1000mm 放置 2 道.④ 、梁顶备方应与墙顶备方通长布置,梁底备方过墙 5mm—10mm。梁根部加固双卡具,中间卡具间距随水平支撑.⑤ 、梁净高超过 400mm,在梁中间部位加对拉螺栓,水平间距同墙,没有墙间距不大于 600mm。⑥、梁底水平支撑必须用钢管横托支撑(不得用钢管挑扁担支法)间距不得大于 700mm,两端距梁根部不得大于 200mm,洞口宽度小于 1000mm 设置两道,横管两侧各设卡扣一个用来定位梁帮。⑦、梁与墙柱模板接缝处梁侧面水平备方应过其接缝处最小 150mm,剪力墙侧面阳角备方在梁底位置截断,梁顶备方应与墙顶备方通长布置。⑧、现浇板和梁跨度大于 4 米起拱。起拱高度大间不超过 15mm,小间按 10mm。3、门洞口过梁主体施工时根据建筑图,门洞口过梁必须与主体结构梁整体支模并浇筑成型(如下图). 四、顶板模板a. 支撑体系1) 支撑体系采纳碗扣式或钢管扣件式满堂脚手架。 2) 立杆间距≤1000mm,立杆底部设置 100×100mm 木垫板。 3) 满堂脚手架距地 1600mm~1800mm 设水平杆,底部距地不大于 200mm 设置扫地杆。b. 主龙骨的设置1) 主龙骨为 60×90 木方,U 托顶部立放两根木方,严禁只放置一根,主龙骨距墙的距离≤450mm;2)...
