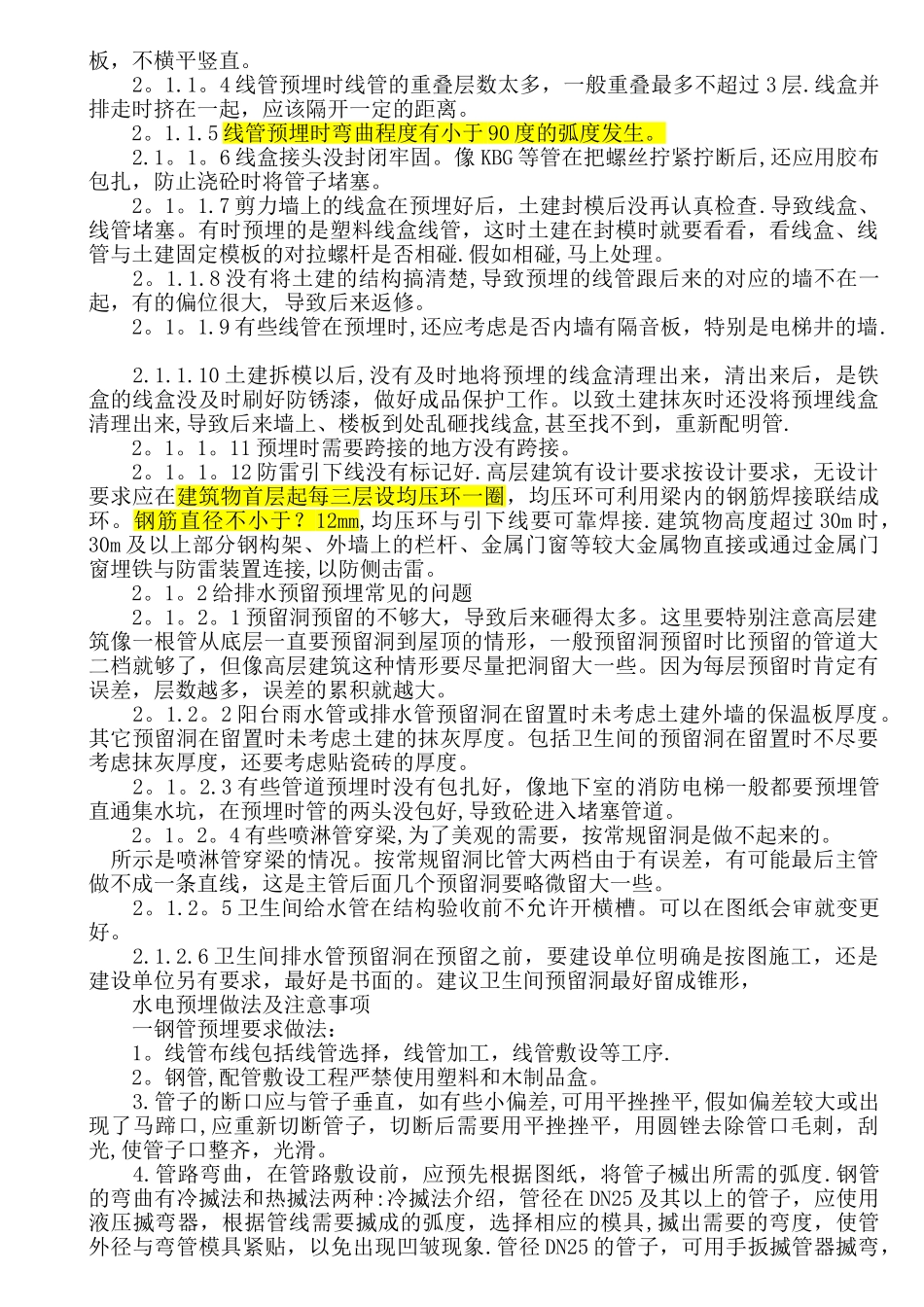

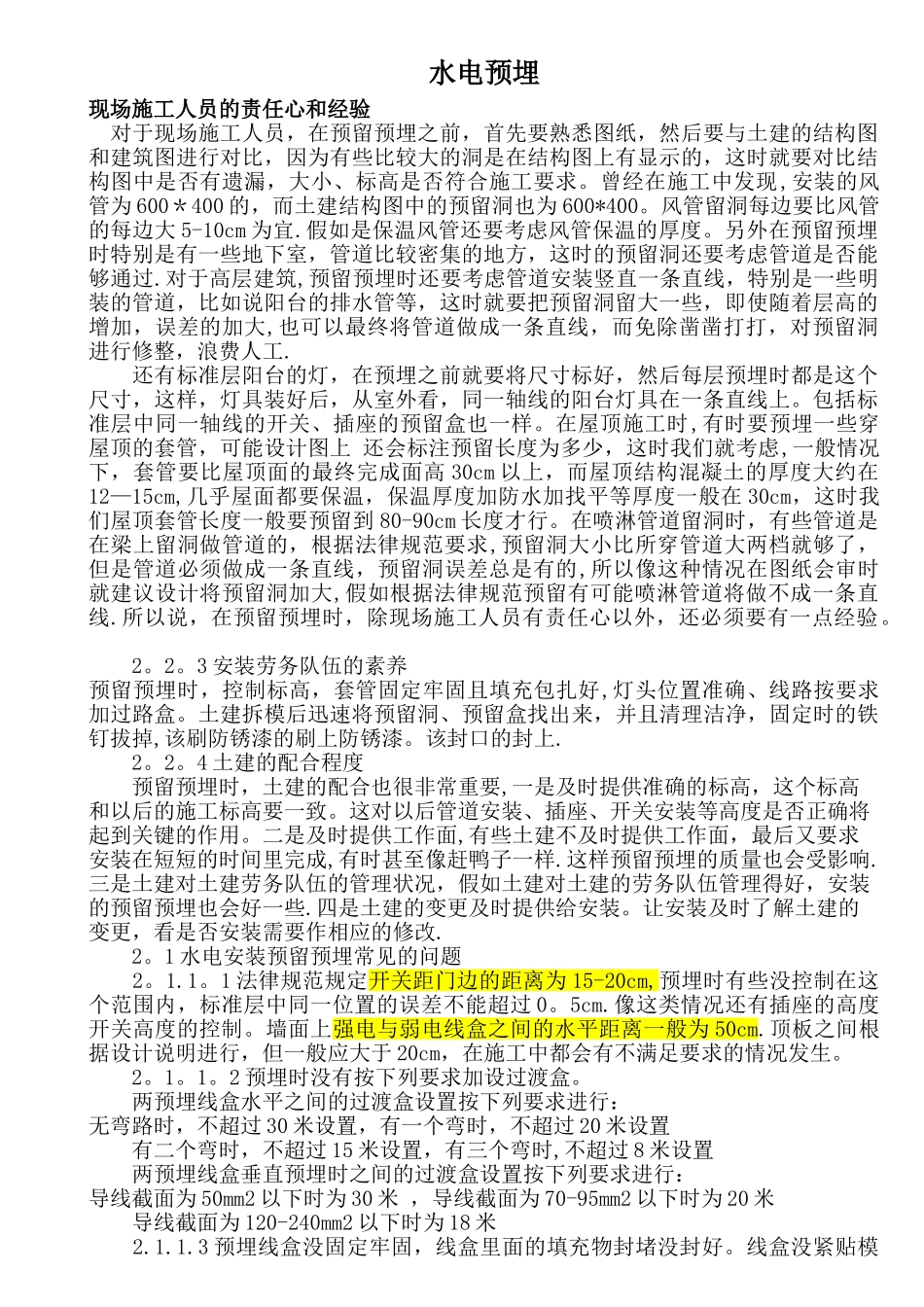

水电预埋现场施工人员的责任心和经验 对于现场施工人员,在预留预埋之前,首先要熟悉图纸,然后要与土建的结构图和建筑图进行对比,因为有些比较大的洞是在结构图上有显示的,这时就要对比结构图中是否有遗漏,大小、标高是否符合施工要求。曾经在施工中发现,安装的风管为 600*400 的,而土建结构图中的预留洞也为 600*400。风管留洞每边要比风管的每边大 5-10cm 为宜.假如是保温风管还要考虑风管保温的厚度。另外在预留预埋时特别是有一些地下室,管道比较密集的地方,这时的预留洞还要考虑管道是否能够通过.对于高层建筑,预留预埋时还要考虑管道安装竖直一条直线,特别是一些明装的管道,比如说阳台的排水管等,这时就要把预留洞留大一些,即使随着层高的增加,误差的加大,也可以最终将管道做成一条直线,而免除凿凿打打,对预留洞进行修整,浪费人工. 还有标准层阳台的灯,在预埋之前就要将尺寸标好,然后每层预埋时都是这个尺寸,这样,灯具装好后,从室外看,同一轴线的阳台灯具在一条直线上。包括标准层中同一轴线的开关、插座的预留盒也一样。在屋顶施工时,有时要预埋一些穿屋顶的套管,可能设计图上 还会标注预留长度为多少,这时我们就考虑,一般情况下,套管要比屋顶面的最终完成面高 30cm 以上,而屋顶结构混凝土的厚度大约在12—15cm,几乎屋面都要保温,保温厚度加防水加找平等厚度一般在 30cm,这时我们屋顶套管长度一般要预留到 80-90cm 长度才行。在喷淋管道留洞时,有些管道是在梁上留洞做管道的,根据法律规范要求,预留洞大小比所穿管道大两档就够了,但是管道必须做成一条直线,预留洞误差总是有的,所以像这种情况在图纸会审时就建议设计将预留洞加大,假如根据法律规范预留有可能喷淋管道将做不成一条直线.所以说,在预留预埋时,除现场施工人员有责任心以外,还必须要有一点经验。 2。2。3 安装劳务队伍的素养 预留预埋时,控制标高,套管固定牢固且填充包扎好,灯头位置准确、线路按要求加过路盒。土建拆模后迅速将预留洞、预留盒找出来,并且清理洁净,固定时的铁钉拔掉,该刷防锈漆的刷上防锈漆。该封口的封上. 2。2。4 土建的配合程度 预留预埋时,土建的配合也很非常重要,一是及时提供准确的标高,这个标高和以后的施工标高要一致。这对以后管道安装、插座、开关安装等高度是否正确将起到关键的作用。二是及时提供工作面,有些土建不及时提供工作面,最后又要求安装在短短的时间里完成,有时甚至像赶鸭子一...
