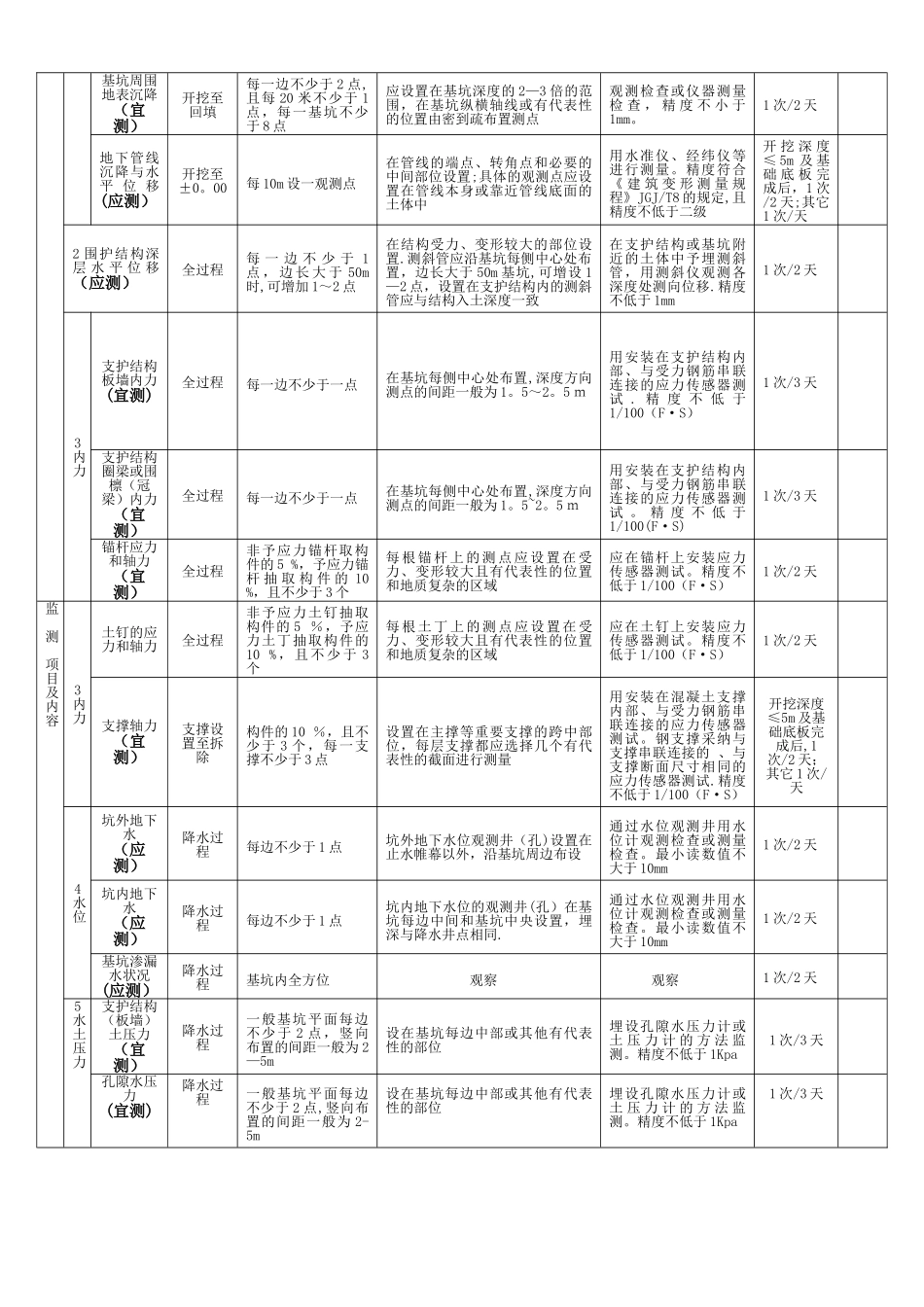

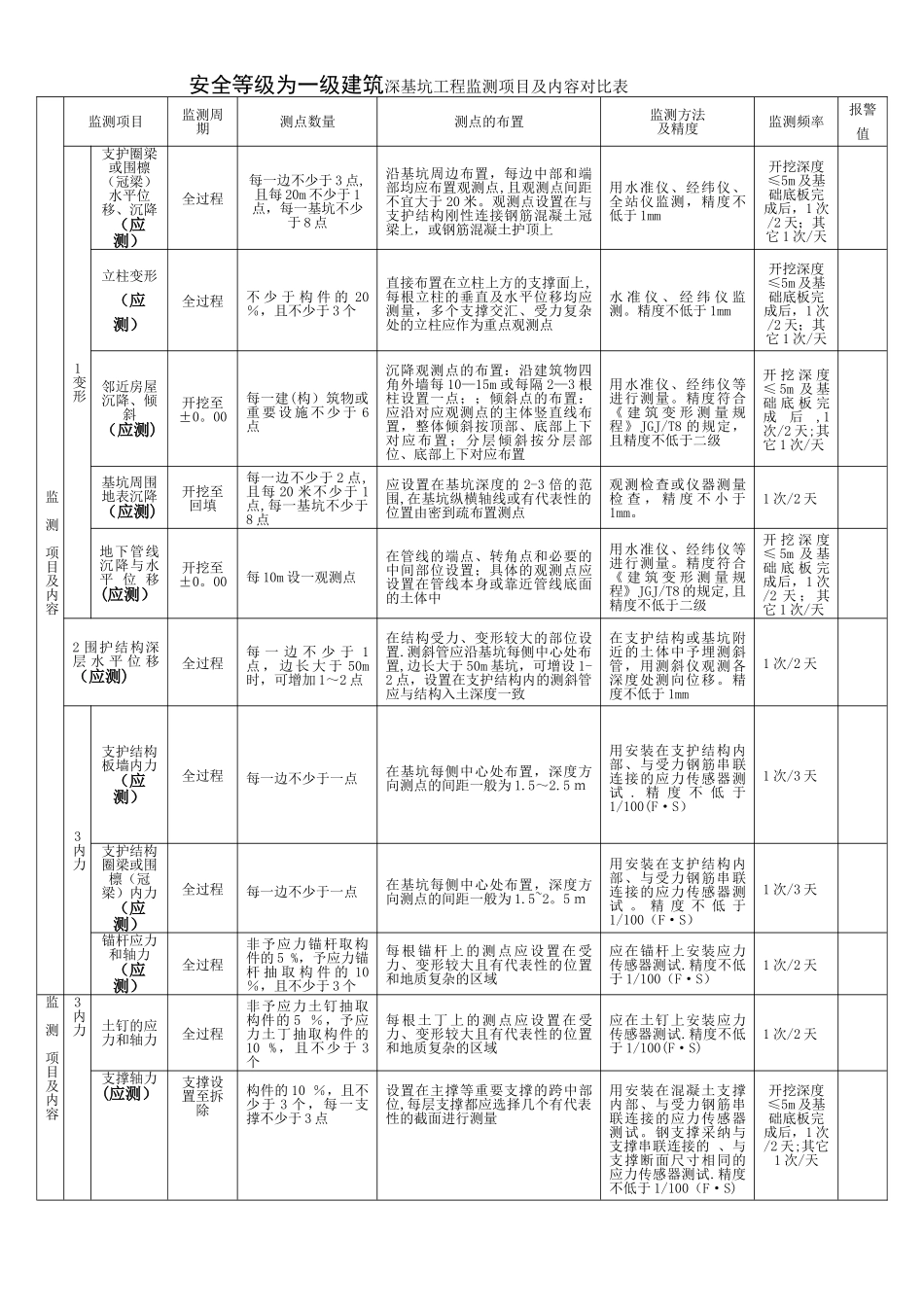

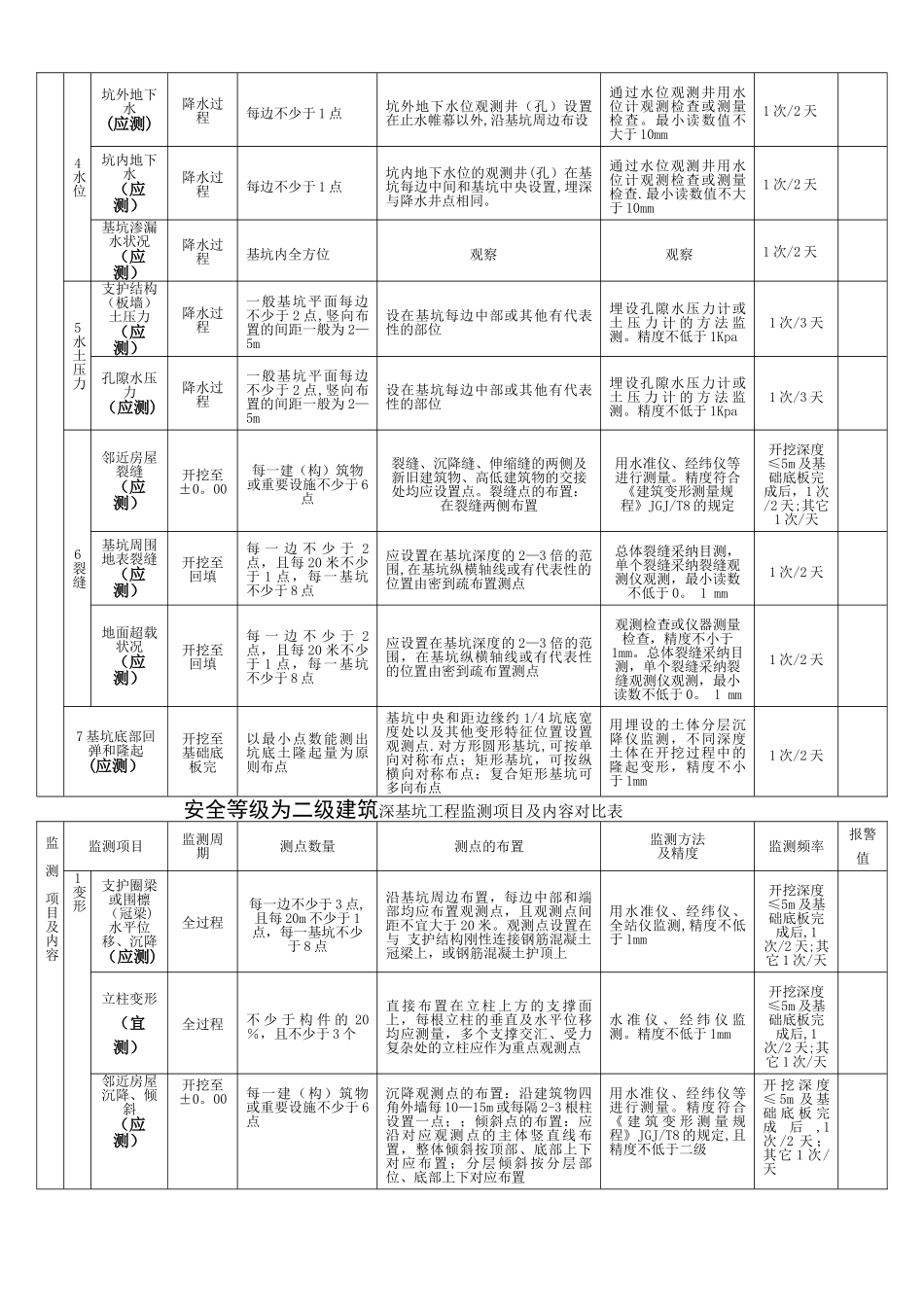

安全等级为一级建筑深基坑工程监测项目及内容对比表 监 测 项目及内容监测项目监测周期测点数量测点的布置监测方法及精度监测频率报警值1变形支护圈梁或围檩(冠梁)水平位移、沉降(应测)全过程每一边不少于 3 点,且每 20m 不少于 1点,每一基坑不少于 8 点沿基坑周边布置,每边中部和端部均应布置观测点,且观测点间距不宜大于 20 米。观测点设置在与 支护结构刚性连接钢筋混凝土冠梁上,或钢筋混凝土护顶上用水准仪、经纬仪、全站仪监测,精度不低于 1mm开挖深度≤5m 及基础底板完成后,1 次/2 天;其它 1 次/天立柱变形(应测)全过程不 少 于 构 件 的 20 %,且不少于 3 个直接布置在立柱上方的支撑面上,每根立柱的垂直及水平位移均应测量,多个支撑交汇、受力复杂处的立柱应作为重点观测点水 准 仪 、 经 纬 仪 监测。精度不低于 1mm开挖深度≤5m 及基础底板完成后,1 次/2 天;其它 1 次/天邻近房屋沉降、倾斜 (应测)开挖至±0。00每一建(构)筑物或重 要 设 施 不 少 于 6点沉降观测点的布置:沿建筑物四角外墙每 10—15m 或每隔 2—3 根柱设置一点;;倾斜点的布置:应沿对应观测点的主体竖直线布置,整体倾斜按顶部、底部上下对应布置;分层倾斜按分层部位、底部上下对应布置用水准仪、经纬仪等进行测量。精度符合《 建 筑 变 形 测 量 规程》JGJ/T8 的规定,且精度不低于二级开 挖 深 度≤ 5m 及 基础 底 板 完成后,1次/2 天;其它 1 次/天基坑周围地表沉降(应测)开挖至回填每一边不少于 2 点,且每 20 米不少于 1点,每一基坑不少于8 点应设置在基坑深度的 2-3 倍的范围,在基坑纵横轴线或有代表性的位置由密到疏布置测点观测检查或仪器测量检 查 , 精 度 不 小 于1mm。1 次/2 天地下管线沉降与水平 位 移(应测)开挖至±0。00每 10m 设一观测点在管线的端点、转角点和必要的中间部位设置;具体的观测点应设置在管线本身或靠近管线底面的土体中用水准仪、经纬仪等进行测量。精度符合《 建 筑 变 形 测 量 规程》JGJ/T8 的规定,且精度不低于二级开 挖 深 度≤ 5m 及 基础 底 板 完成后,1 次/2 天 ; 其它 1 次/天2 围护结构深层 水 平 位 移(应测)全过程每 一 边 不 少 于 1点 , 边 长 大 于 50m时,可增加 1~2 点在结构受力、变形较大的部位设置.测斜管应沿基坑每侧中心处布置,边长大...
