电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

建设项目合理工期计算表

建设项目合理工期计算表_第1页
建设项目合理工期计算表_第2页

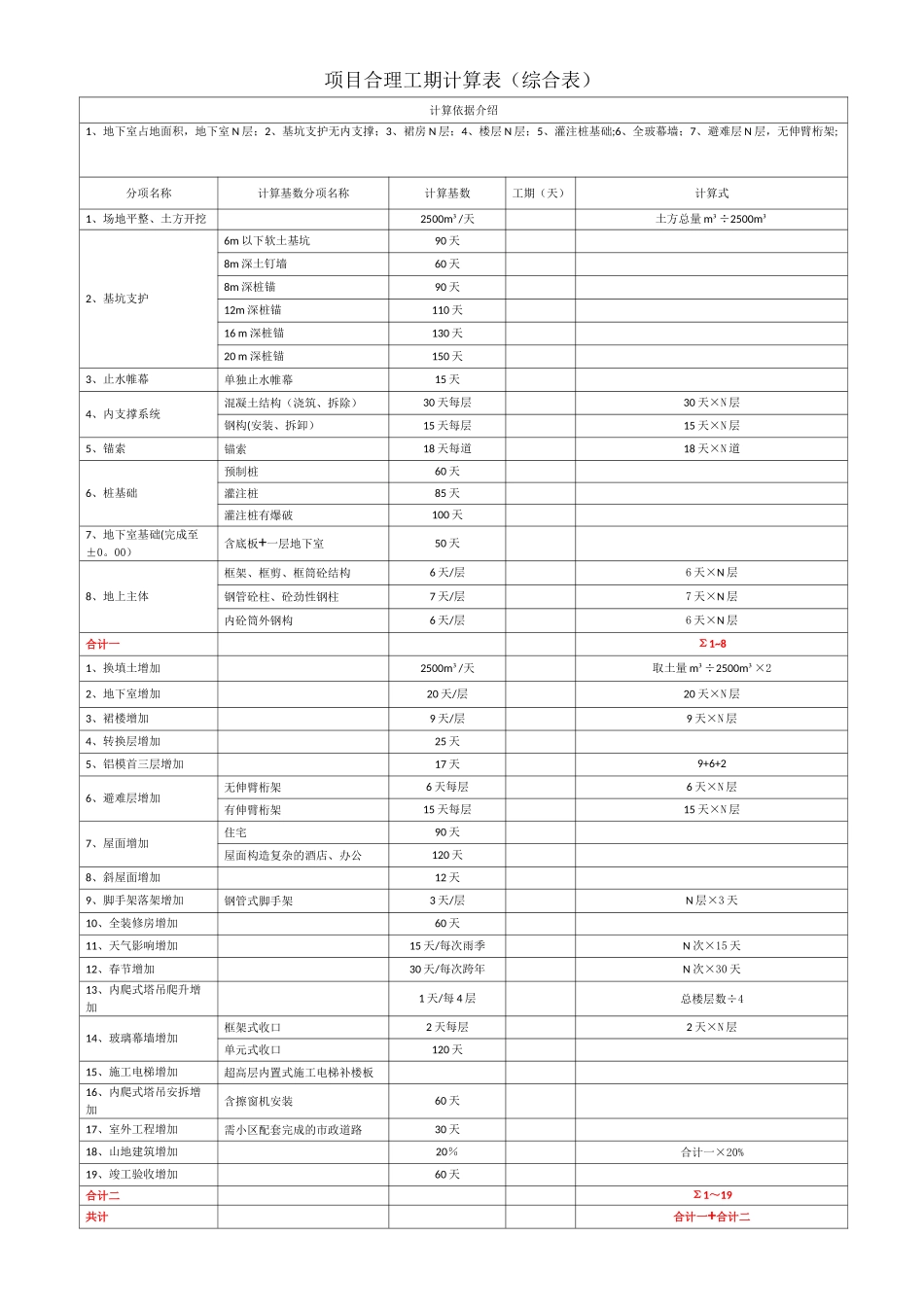

项目合理工期计算表(综合表)计算依据介绍1、地下室占地面积,地下室 N 层;2、基坑支护无内支撑;3、裙房 N 层;4、楼层 N 层;5、灌注桩基础;6、全玻幕墙;7、避难层 N 层,无伸臂桁架;分项名称计算基数分项名称计算基数工期(天)计算式1、场地平整、土方开挖2500m³/天土方总量 m³÷2500m³2、基坑支护6m 以下软土基坑90 天8m 深土钉墙60 天8m 深桩锚90 天12m 深桩锚110 天16 m 深桩锚130 天20 m 深桩锚150 天3、止水帷幕单独止水帷幕15 天4、内支撑系统混凝土结构(浇筑、拆除)30 天每层30 天×N 层钢构(安装、拆卸)15 天每层15 天×N 层5、锚索锚索18 天每道18 天×N 道6、桩基础预制桩60 天灌注桩85 天灌注桩有爆破100 天7、地下室基础(完成至±0。00)含底板+一层地下室50 天8、地上主体框架、框剪、框筒砼结构6 天/层6 天×N 层钢管砼柱、砼劲性钢柱7 天/层7 天×N 层内砼筒外钢构6 天/层6 天×N 层合计一Σ1~81、换填土增加2500m³/天取土量 m³÷2500m³×22、地下室增加20 天/层20 天×N 层3、裙楼增加9 天/层9 天×N 层4、转换层增加25 天5、铝模首三层增加17 天9+6+26、避难层增加无伸臂桁架6 天每层6 天×N 层有伸臂桁架15 天每层15 天×N 层7、屋面增加住宅90 天屋面构造复杂的酒店、办公120 天8、斜屋面增加12 天9、脚手架落架增加钢管式脚手架3 天/层N 层×3 天10、全装修房增加60 天11、天气影响增加15 天/每次雨季N 次×15 天12、春节增加30 天/每次跨年N 次×30 天13、内爬式塔吊爬升增加1 天/每 4 层总楼层数÷414、玻璃幕墙增加框架式收口2 天每层2 天×N 层单元式收口120 天15、施工电梯增加超高层内置式施工电梯补楼板16、内爬式塔吊安拆增加含擦窗机安装60 天17、室外工程增加需小区配套完成的市政道路30 天18、山地建筑增加20%合计一×20%19、竣工验收增加60 天合计二Σ1~19共计合计一+合计二

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
