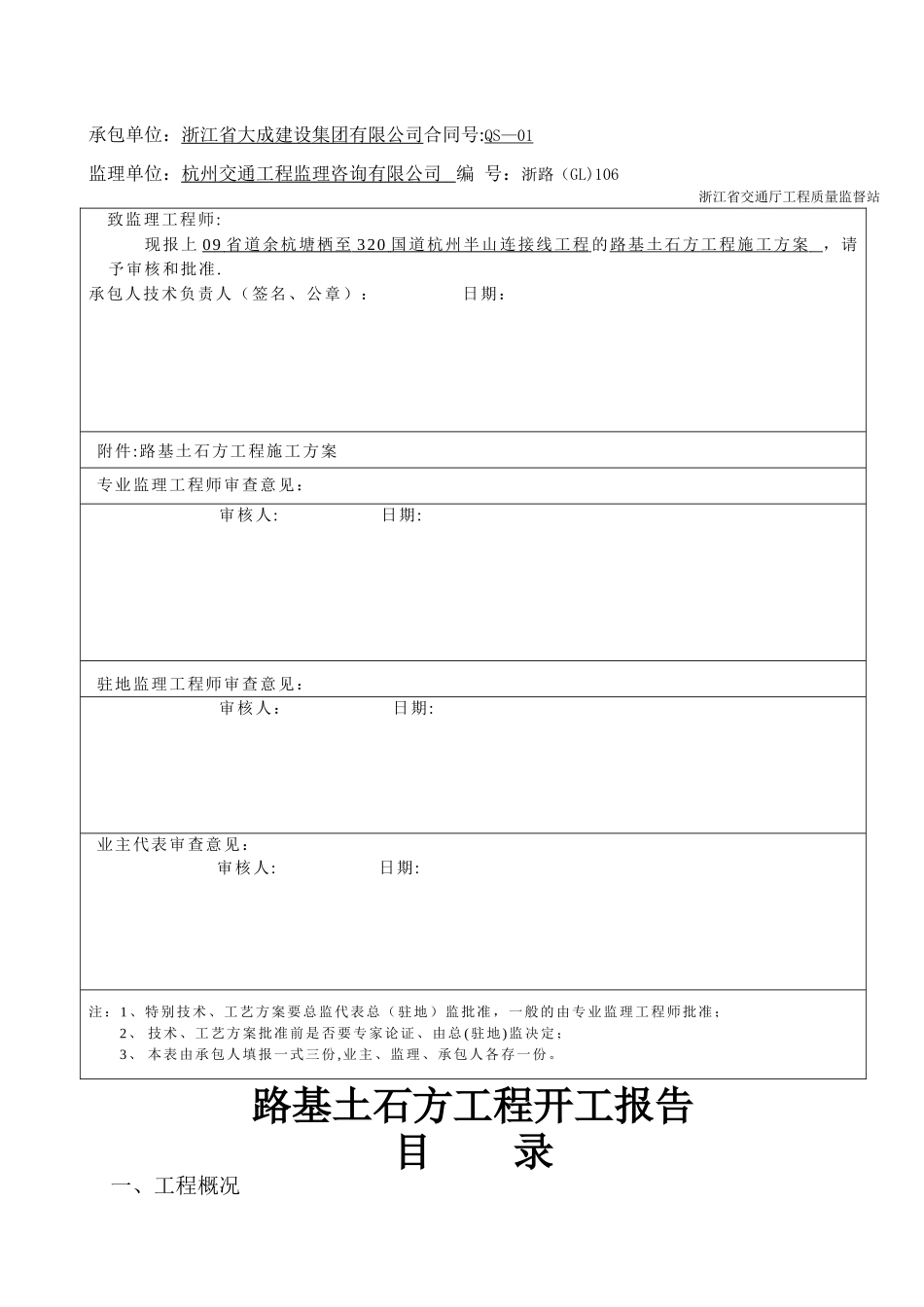

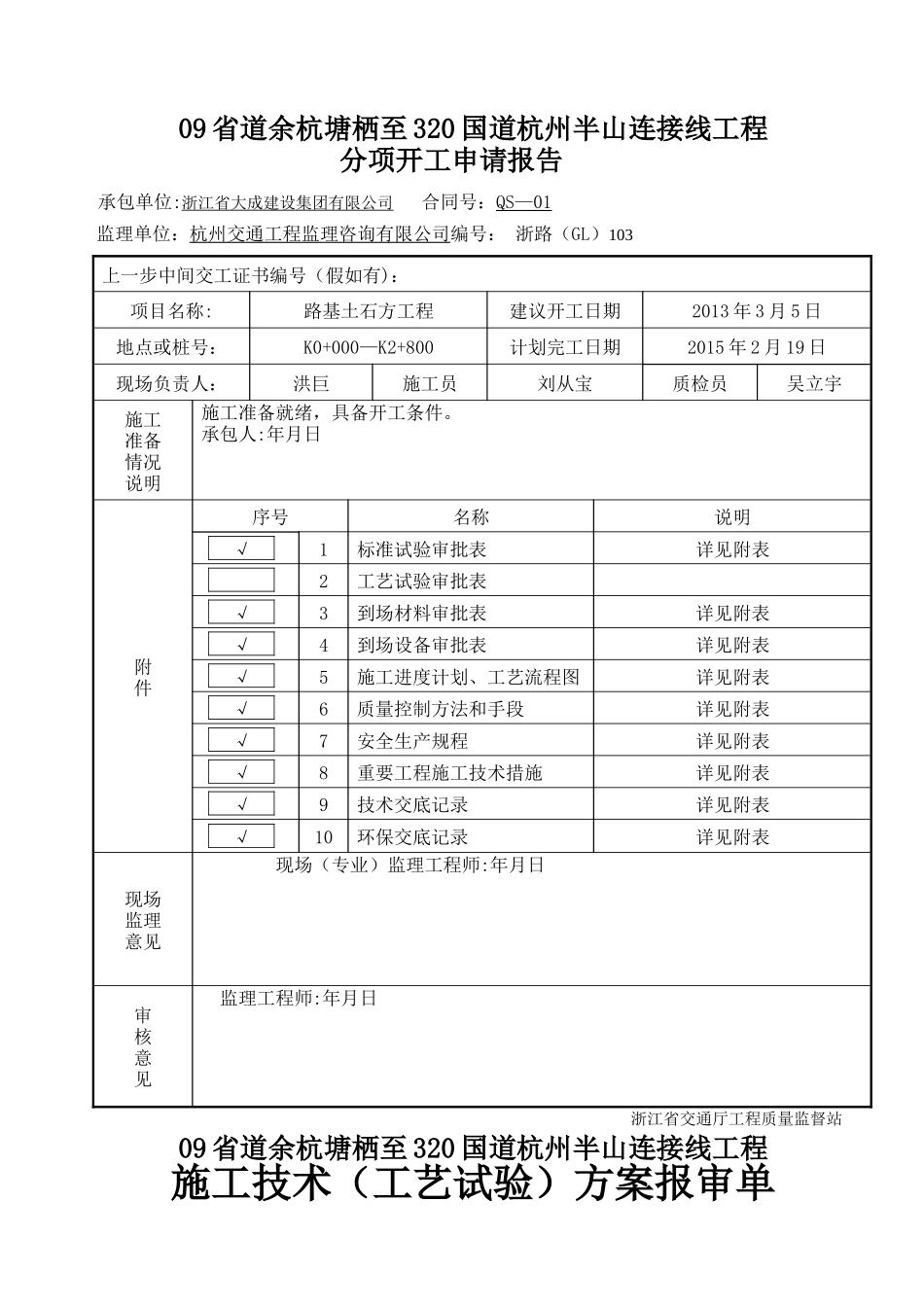

09 省道余杭塘栖至 320 国道杭州半山连接线工程分项开工申请报告承包单位:浙江省大成建设集团有限公司 合同号:QS—01监理单位:杭州交通工程监理咨询有限公司编号: 浙路(GL)103上一步中间交工证书编号(假如有):项目名称:路基土石方工程建议开工日期2013 年 3 月 5 日地点或桩号:K0+000—K2+800计划完工日期2015 年 2 月 19 日现场负责人:洪巨施工员刘从宝质检员吴立宇施工准备情况说明施工准备就绪,具备开工条件。承包人:年月日附件序号名称说明√1标准试验审批表详见附表2工艺试验审批表√3到场材料审批表详见附表√4到场设备审批表详见附表√5施工进度计划、工艺流程图详见附表√6质量控制方法和手段详见附表√7安全生产规程详见附表√8重要工程施工技术措施详见附表√9技术交底记录详见附表√10环保交底记录详见附表现场监理意见现场(专业)监理工程师:年月日审核意见监理工程师:年月日浙江省交通厅工程质量监督站09 省道余杭塘栖至 320 国道杭州半山连接线工程施工技术(工艺试验)方案报审单承包单位:浙江省大成建设集团有限公司合同号:QS—01监理单位:杭州交通工程监理咨询有限公司 编 号:浙路(GL)106浙江省交通厅工程质量监督站路基土石方工程开工报告目 录一、工程概况致监理工程师: 现报上 09 省道余杭塘栖至 320 国道杭州半山连接线工程 的路基土石方工程施工方案 ,请予审核和批准.承包人技术负责人(签名、公章): 日期:附件:路基土石方工程施工方案专业监理工程师审查意见:审核人: 日期:驻地监理工程师审查意见:审核人: 日期:业主代表审查意见: 审核人: 日期:注:1、特别技术、工艺方案要总监代表总(驻地)监批准,一般的由专业监理工程师批准;2、 技术、工艺方案批准前是否要专家论证、由总 (驻地)监决定;3、 本表由承包人填报一式三份,业主、监理、承包人各存一份。二、路基土石方工程施工技术方案三、质量控制方法和手段四、施工组织机构及人员、设备配置五、安全保证措施六、施工进度计划、工艺流程图七、环境保护八、技术交底记录附件:试验报告09 省道余杭塘栖至 320 国道杭州半山连接线工程第一标段路基土石方工程开工报告(K0+000-K2+800)一、工程概况:1、工程概况:09 省道余杭塘栖至 320 国道杭州半山连接线起点位于余杭区 09 省道与丁塘公路交叉处,沿现有丁塘公路南下,穿丁山河洋和洪人头洋见湿地,经塘栖镇柴家坞、里河坝、南扒山、崇贤镇水洪庙等...
