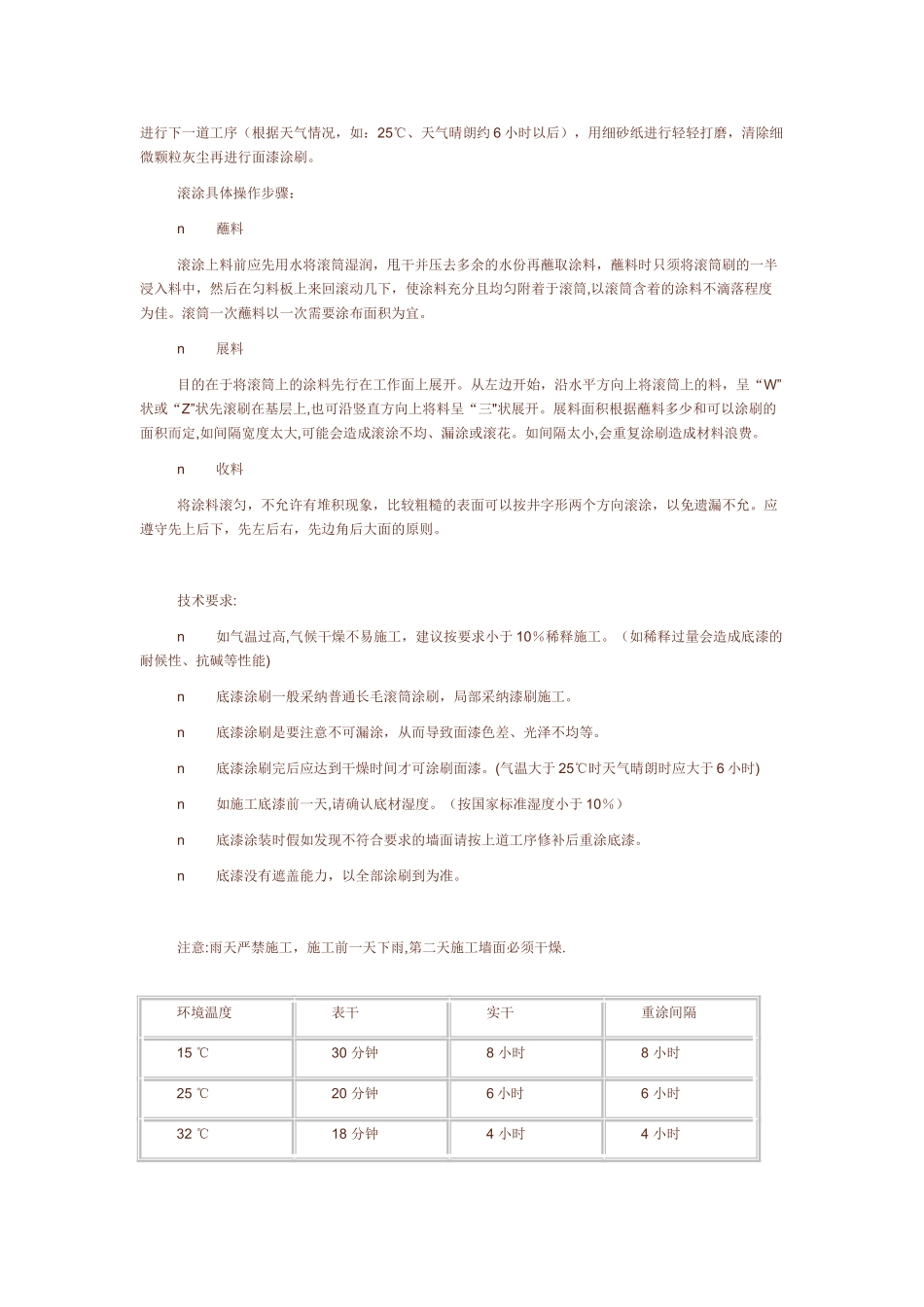

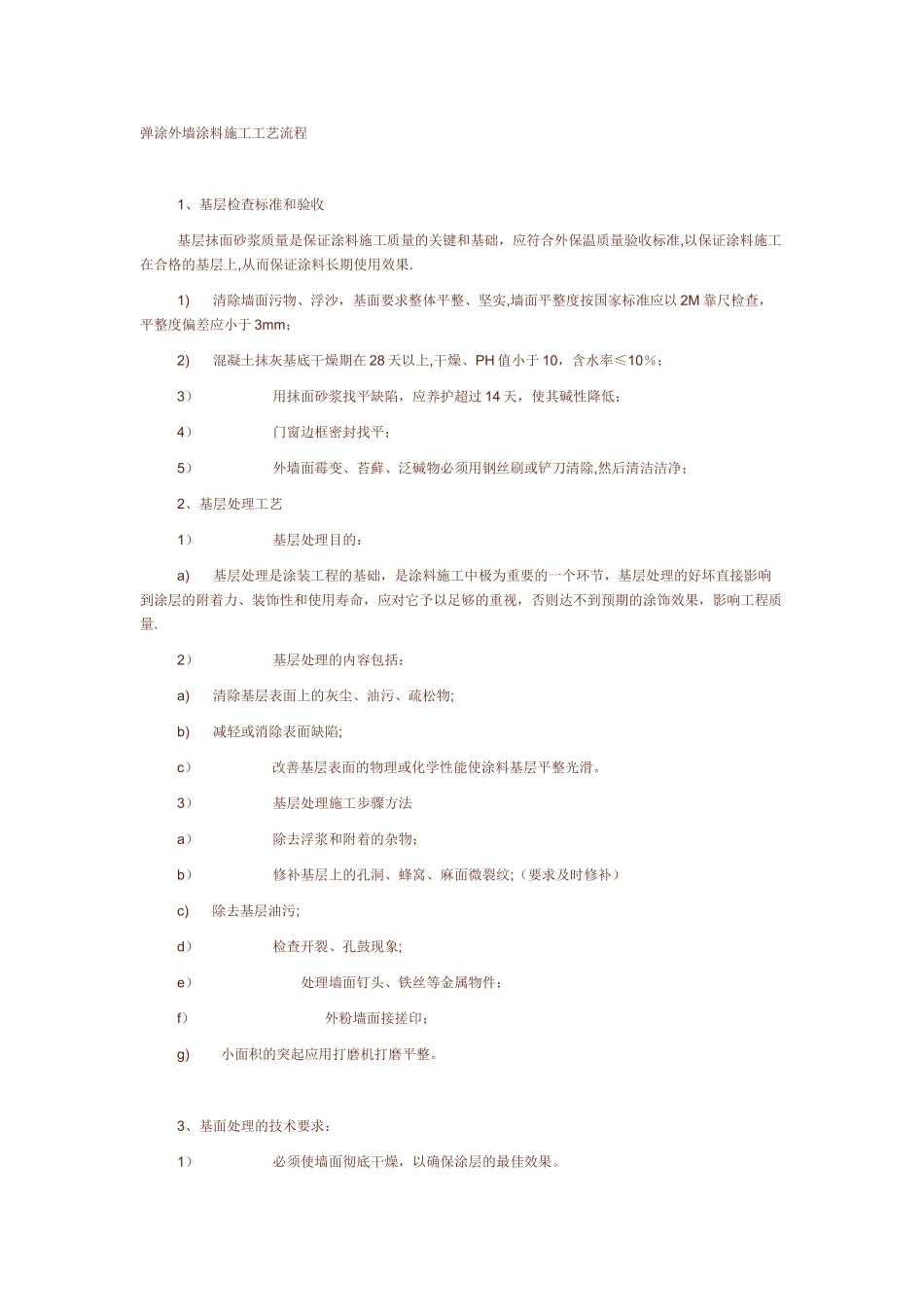

弹涂外墙涂料施工工艺流程 1、基层检查标准和验收基层抹面砂浆质量是保证涂料施工质量的关键和基础,应符合外保温质量验收标准,以保证涂料施工在合格的基层上,从而保证涂料长期使用效果.1) 清除墙面污物、浮沙,基面要求整体平整、坚实,墙面平整度按国家标准应以 2M 靠尺检查,平整度偏差应小于 3mm;2) 混凝土抹灰基底干燥期在 28 天以上,干燥、PH 值小于 10,含水率≤10%;3) 用抹面砂浆找平缺陷,应养护超过 14 天,使其碱性降低;4) 门窗边框密封找平;5) 外墙面霉变、苔藓、泛碱物必须用钢丝刷或铲刀清除,然后清洁洁净;2、基层处理工艺1) 基层处理目的:a) 基层处理是涂装工程的基础,是涂料施工中极为重要的一个环节,基层处理的好坏直接影响到涂层的附着力、装饰性和使用寿命,应对它予以足够的重视,否则达不到预期的涂饰效果,影响工程质量.2) 基层处理的内容包括:a) 清除基层表面上的灰尘、油污、疏松物;b) 减轻或消除表面缺陷;c) 改善基层表面的物理或化学性能使涂料基层平整光滑。3) 基层处理施工步骤方法a) 除去浮浆和附着的杂物;b) 修补基层上的孔洞、蜂窝、麻面微裂纹;(要求及时修补)c) 除去基层油污;d) 检查开裂、孔鼓现象; e) 处理墙面钉头、铁丝等金属物件; f) 外粉墙面接搓印;g) 小面积的突起应用打磨机打磨平整。 3、基面处理的技术要求:1) 必须使墙面彻底干燥,以确保涂层的最佳效果。2) 注意建筑物表面的颜色,假如颜色很深,表示其水份含量仍很高;3) 清理欲涂刷表面,去除滴溅的水泥粒和任何松脱或碎裂的附着物,填平接缝,清理突出部位。4) 用砂浆修补较大的裂缝和凹陷,但需注意,若是其材质过份粗糙,因其吸水率的不同,可能会影响到最后的涂刷效果和涂刷面积。技术要求:n 基层平整度要求小于或等于 3㎜;n 目测无污垢,松散物和其他障碍物;n 墙体湿度,要求小于或等于 10% ;n 用 PH 试纸测试墙体酸碱度,要求小于或等于 10。 5、涂料施工步骤方法1)腻子批刮:使用外墙腻子的作用是提高基面整体平整度,均衡基材的吸水率,提高清洁度,使表面致密。腻子一般批刮两遍,视基面情况增加。第一遍腻子是主要是填补墙面的凹陷、气孔、砂孔和其他缺陷,即局部找平.第二遍腻子主要已整体找平为主,最终达到平整度的要求.待腻子干透后,应先用 320#砂纸打磨一次后再用 400#砂纸打磨第二遍,已消除打磨砂纸痕迹。技术要求:n 腻子批刮易薄不宜厚,已批刮...
