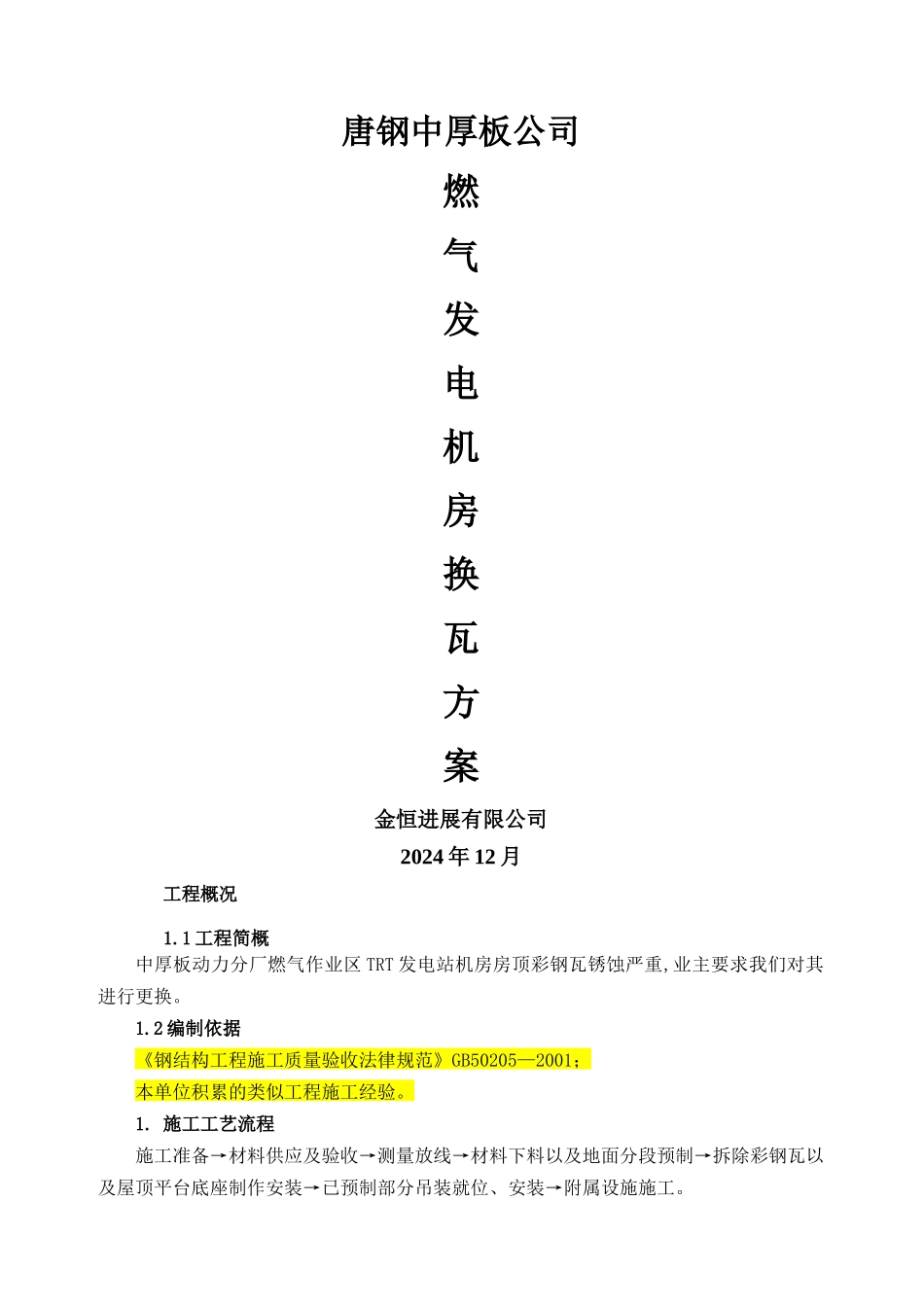

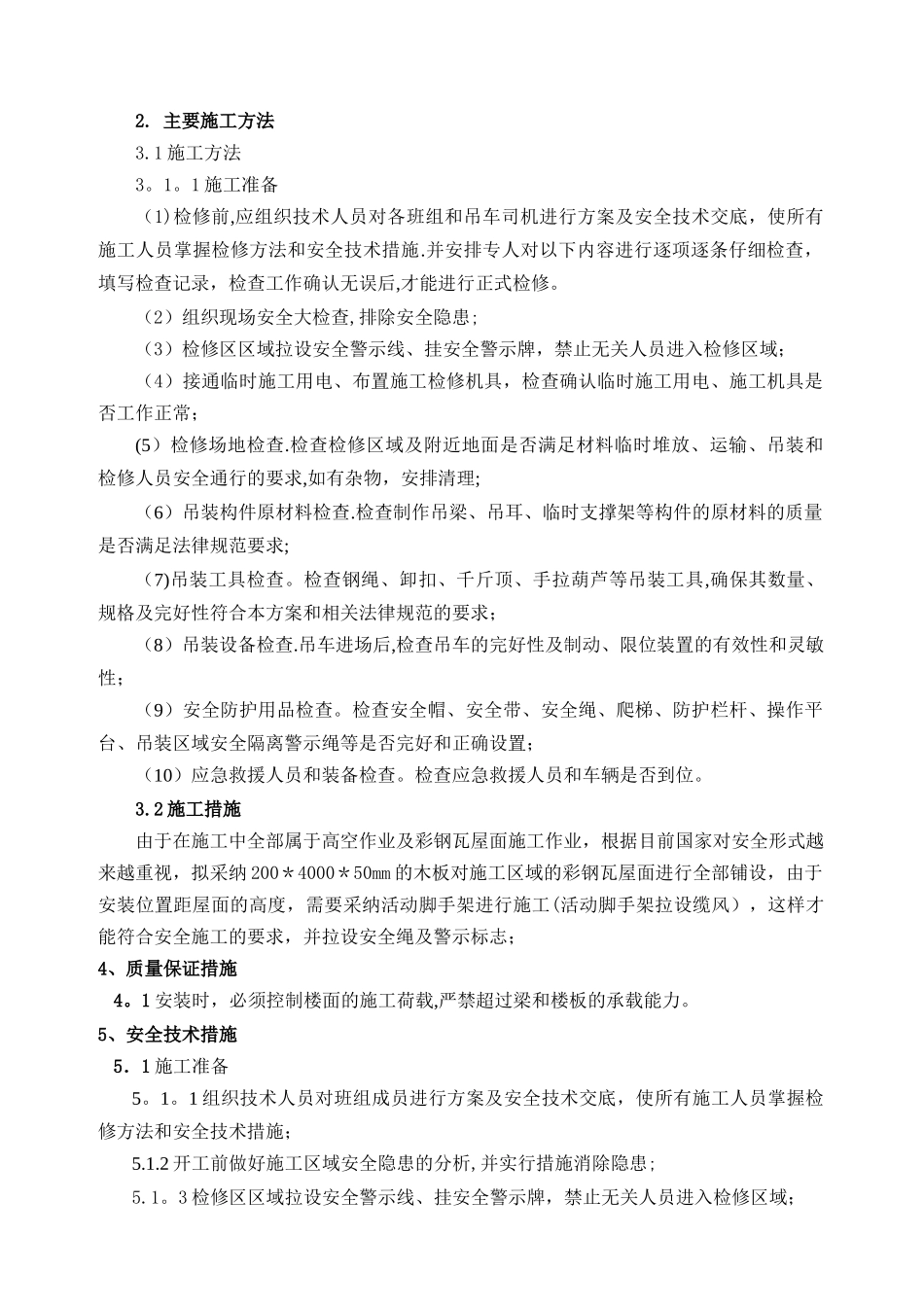

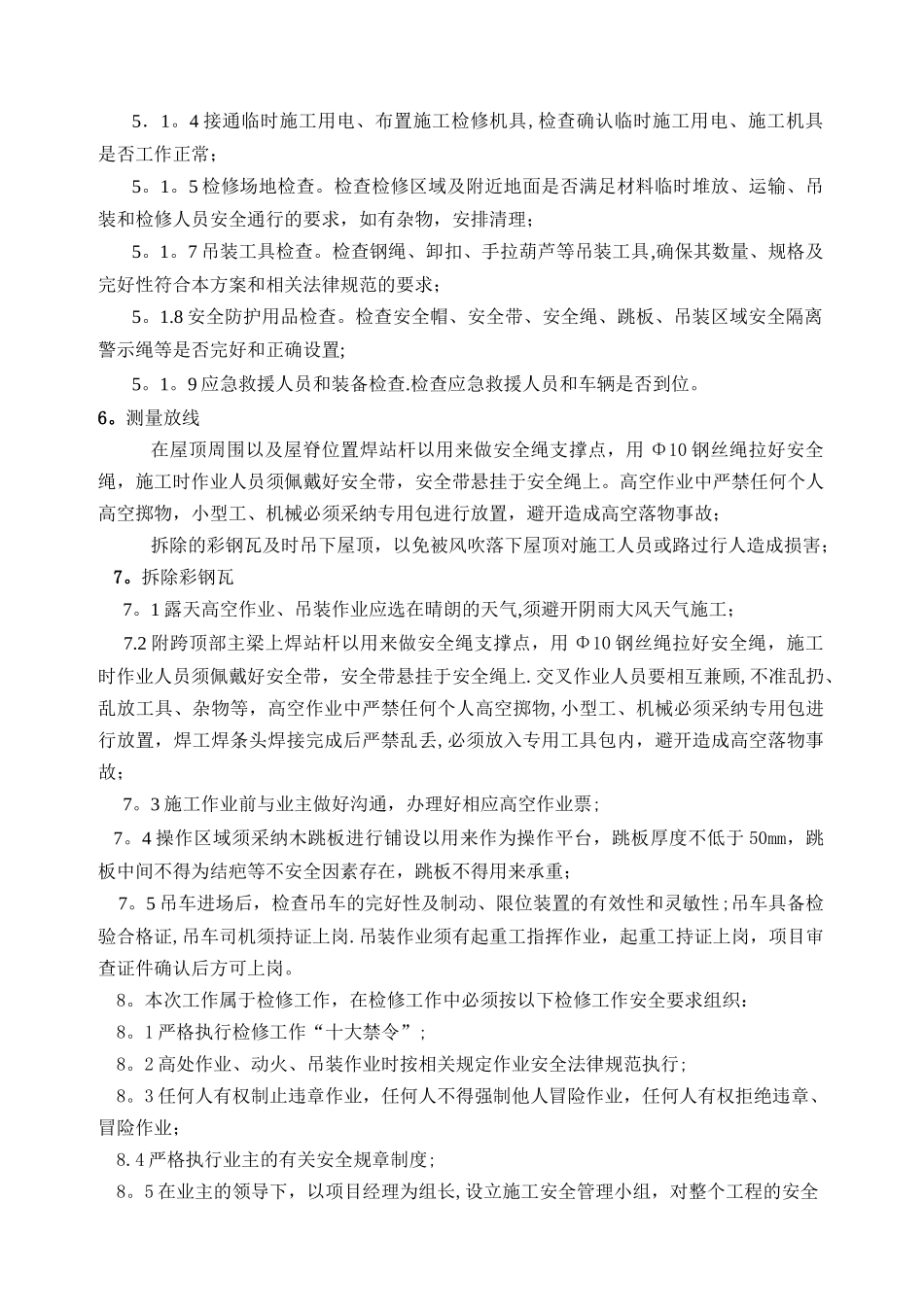

唐钢中厚板公司燃气发电机房换瓦方案金恒进展有限公司2024 年 12 月工程概况1.1 工程简概中厚板动力分厂燃气作业区 TRT 发电站机房房顶彩钢瓦锈蚀严重,业主要求我们对其进行更换。1.2 编制依据《钢结构工程施工质量验收法律规范》GB50205—2001;本单位积累的类似工程施工经验。1. 施工工艺流程施工准备→材料供应及验收→测量放线→材料下料以及地面分段预制→拆除彩钢瓦以及屋顶平台底座制作安装→已预制部分吊装就位、安装→附属设施施工。2. 主要施工方法3.1 施工方法3。1。1 施工准备(1)检修前,应组织技术人员对各班组和吊车司机进行方案及安全技术交底,使所有施工人员掌握检修方法和安全技术措施.并安排专人对以下内容进行逐项逐条仔细检查,填写检查记录,检查工作确认无误后,才能进行正式检修。(2)组织现场安全大检查,排除安全隐患;(3)检修区区域拉设安全警示线、挂安全警示牌,禁止无关人员进入检修区域;(4)接通临时施工用电、布置施工检修机具,检查确认临时施工用电、施工机具是否工作正常;(5)检修场地检查.检查检修区域及附近地面是否满足材料临时堆放、运输、吊装和检修人员安全通行的要求,如有杂物,安排清理;(6)吊装构件原材料检查.检查制作吊梁、吊耳、临时支撑架等构件的原材料的质量是否满足法律规范要求;(7)吊装工具检查。检查钢绳、卸扣、千斤顶、手拉葫芦等吊装工具,确保其数量、规格及完好性符合本方案和相关法律规范的要求;(8)吊装设备检查.吊车进场后,检查吊车的完好性及制动、限位装置的有效性和灵敏性;(9)安全防护用品检查。检查安全帽、安全带、安全绳、爬梯、防护栏杆、操作平台、吊装区域安全隔离警示绳等是否完好和正确设置;(10)应急救援人员和装备检查。检查应急救援人员和车辆是否到位。3.2 施工措施由于在施工中全部属于高空作业及彩钢瓦屋面施工作业,根据目前国家对安全形式越来越重视,拟采纳 200*4000*50mm 的木板对施工区域的彩钢瓦屋面进行全部铺设,由于安装位置距屋面的高度,需要采纳活动脚手架进行施工(活动脚手架拉设缆风),这样才能符合安全施工的要求,并拉设安全绳及警示标志;4、质量保证措施4。1 安装时,必须控制楼面的施工荷载,严禁超过梁和楼板的承载能力。5、安全技术措施5.1 施工准备5。1。1 组织技术人员对班组成员进行方案及安全技术交底,使所有施工人员掌握检修方法和安全技术措施;5.1.2 开工前做好施工区域安全隐患的分析,并实行措施消...
