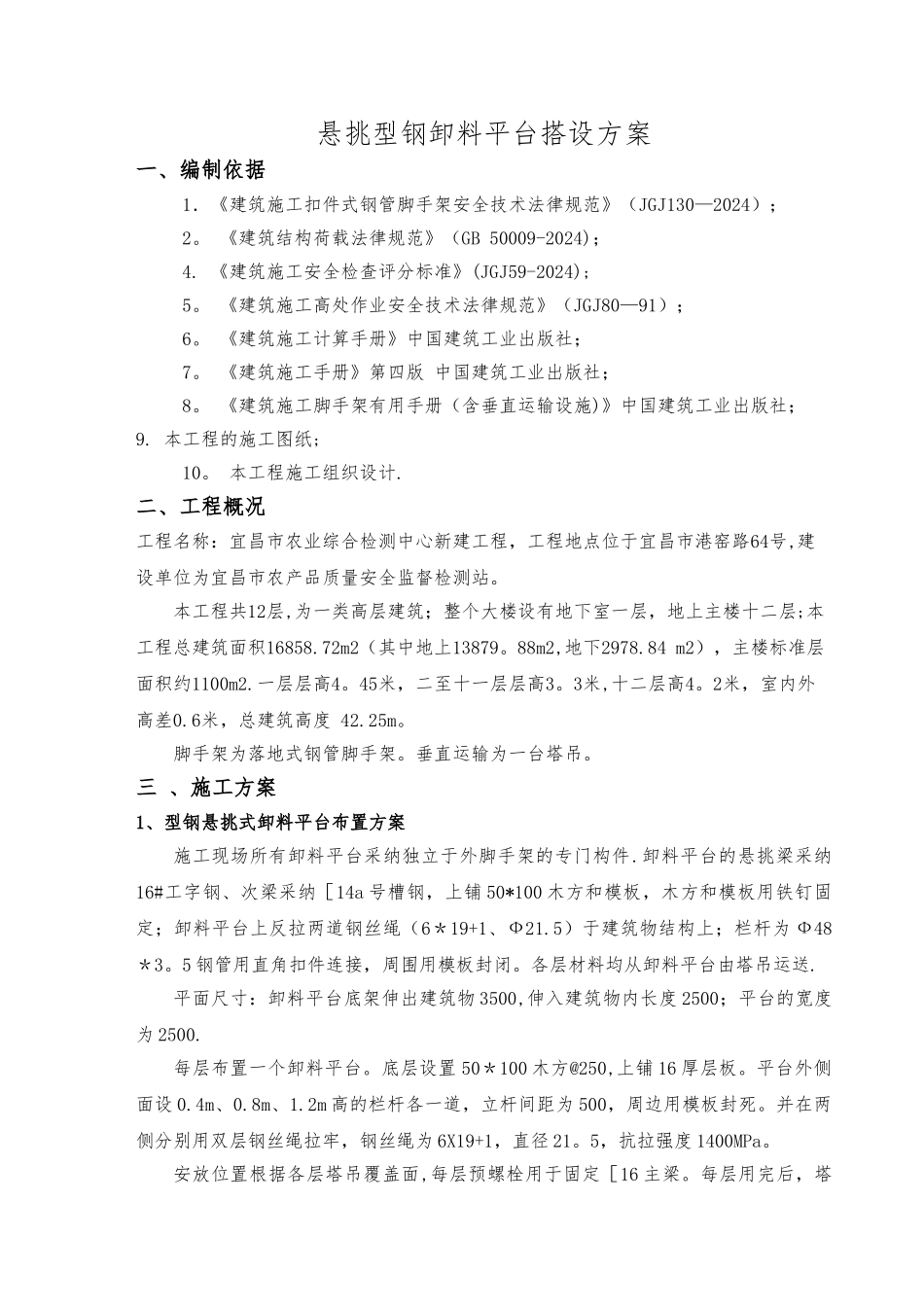

悬挑型钢卸料平台搭设方案一、编制依据1.《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130—2024);2。 《建筑结构荷载法律规范》(GB 50009-2024);4. 《建筑施工安全检查评分标准》(JGJ59-2024);5。 《建筑施工高处作业安全技术法律规范》(JGJ80—91);6。 《建筑施工计算手册》中国建筑工业出版社; 7。 《建筑施工手册》第四版 中国建筑工业出版社; 8。 《建筑施工脚手架有用手册(含垂直运输设施)》中国建筑工业出版社;9. 本工程的施工图纸;10。 本工程施工组织设计.二、工程概况工程名称:宜昌市农业综合检测中心新建工程,工程地点位于宜昌市港窑路64号,建设单位为宜昌市农产品质量安全监督检测站。本工程共12层,为一类高层建筑;整个大楼设有地下室一层,地上主楼十二层;本工程总建筑面积16858.72m2(其中地上13879。88m2,地下2978.84 m2),主楼标准层面积约1100m2.一层层高4。45米,二至十一层层高3。3米,十二层高4。2米,室内外高差0.6米,总建筑高度 42.25m。脚手架为落地式钢管脚手架。垂直运输为一台塔吊。三 、施工方案1、型钢悬挑式卸料平台布置方案施工现场所有卸料平台采纳独立于外脚手架的专门构件.卸料平台的悬挑梁采纳16#工字钢、次梁采纳[14a 号槽钢,上铺 50*100 木方和模板,木方和模板用铁钉固定;卸料平台上反拉两道钢丝绳(6*19+1、Ф21.5)于建筑物结构上;栏杆为 Ф48*3。5 钢管用直角扣件连接,周围用模板封闭。各层材料均从卸料平台由塔吊运送.平面尺寸:卸料平台底架伸出建筑物 3500,伸入建筑物内长度 2500;平台的宽度为 2500.每层布置一个卸料平台。底层设置 50*100 木方@250,上铺 16 厚层板。平台外侧面设 0.4m、0.8m、1.2m 高的栏杆各一道,立杆间距为 500,周边用模板封死。并在两侧分别用双层钢丝绳拉牢,钢丝绳为 6X19+1,直径 21。5,抗拉强度 1400MPa。安放位置根据各层塔吊覆盖面,每层预螺栓用于固定[16 主梁。每层用完后,塔吊配合吊运到上一层。钢丝绳用 φ20 锚环拉于悬挑层楼板。伸入楼层内的工字钢用钢管与楼面顶紧并固定,具体搭设平面及剖面如下.2、平台制作安装与拆除1、安装顺序为:吊装→安全绳牵引下就位→拆除外架相关杆件并加强→验收合格→解除塔吊吊索→使用。2、拆除顺序为:安装塔吊吊索→补齐外架相关杆件→解除平台固定件→在安全绳控制下水平外移吊装到新的平台位置。(1)平台制作安装严格按本方案设计进行平台制作,电焊工必...
