房地产开发流程中重要节点标准为进一步加强对计划落实工作的考核力度,保证生产经营工作按公司计划得到有效落实,从而促进公司快速、健康进展,特对房地产开发流程中重要工程建设节点的完成标准强调说明如下:一、项目开工:指“拟开工项目开工手续完备,现场有实际开工动作并能够保证连续生产这一系列事件的总和”
(一)项目开工前应完备以下开工手续:1、国有土地使用权证;2、建设用地规划许可证;3、建设工程规划许可证;4、建筑工程施工许可证;5、公司生产副总签发的开工令;(二)项目现场实际开工动作为下列情况之一:1、破土开槽;2、桩基施工;3、基础褥垫层施工;(三)项目能够保证连续生产的条件有:1、总包协议签订,施工单位现场管理人员已到位,主要机械、机具、施工人员已进场;2、监理机构已进驻现场;3、由建设单位、监理单位、施工单位和设计单位参加的图纸会审已经完成;4、施工组织设计(方案)、监理规划(细则)已经通过相关单位人员审批;5、施工总进度计划、阶段计划已通过公司工程部审批;二、项目开盘:指“项目现场形象进度满足要求,并实际取得商品房预售许可证,项目产品合法正式对外发售这一系列事件的总和”
(一)项目现场形象进度是指项目建设当地政府主管部门所要求的为满足猎取商品房预售许可证而必须具备的项目建设形象进度,一般为建筑单体总层数的三分之一;(二)项目产品合法正式对外发售是指能够签订正式商品房买卖合同,具备回款条件;三、单体竣工:指“单体内外全部施工内容完毕,并且取得各参建单位(设计、勘查、监理、施工、甲方)签字盖章的竣工验收报告这一系列事件的总和”
(一)单体包含住宅(含底商)、独立商业、人防、地下车库和独立的水泵房、配电室、控制室、物业楼等单位工程

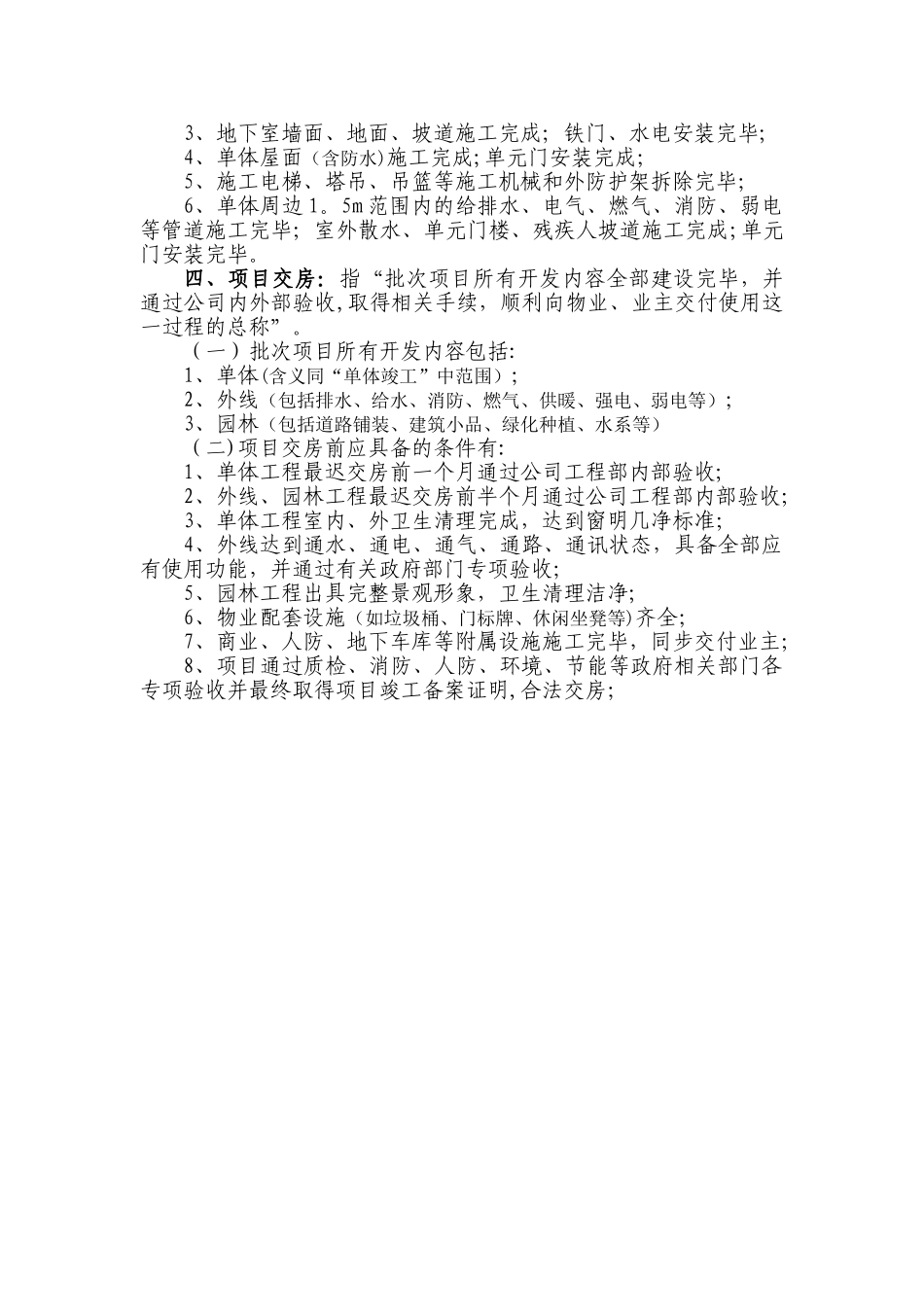

(二)单体竣工时应完成的分项工程有:1、室内墙面、地面、公共部位施工完成;水、暖、电、防盗门安装完成;2、室外墙面(含基层处理、外墙保温、装饰面层)施
