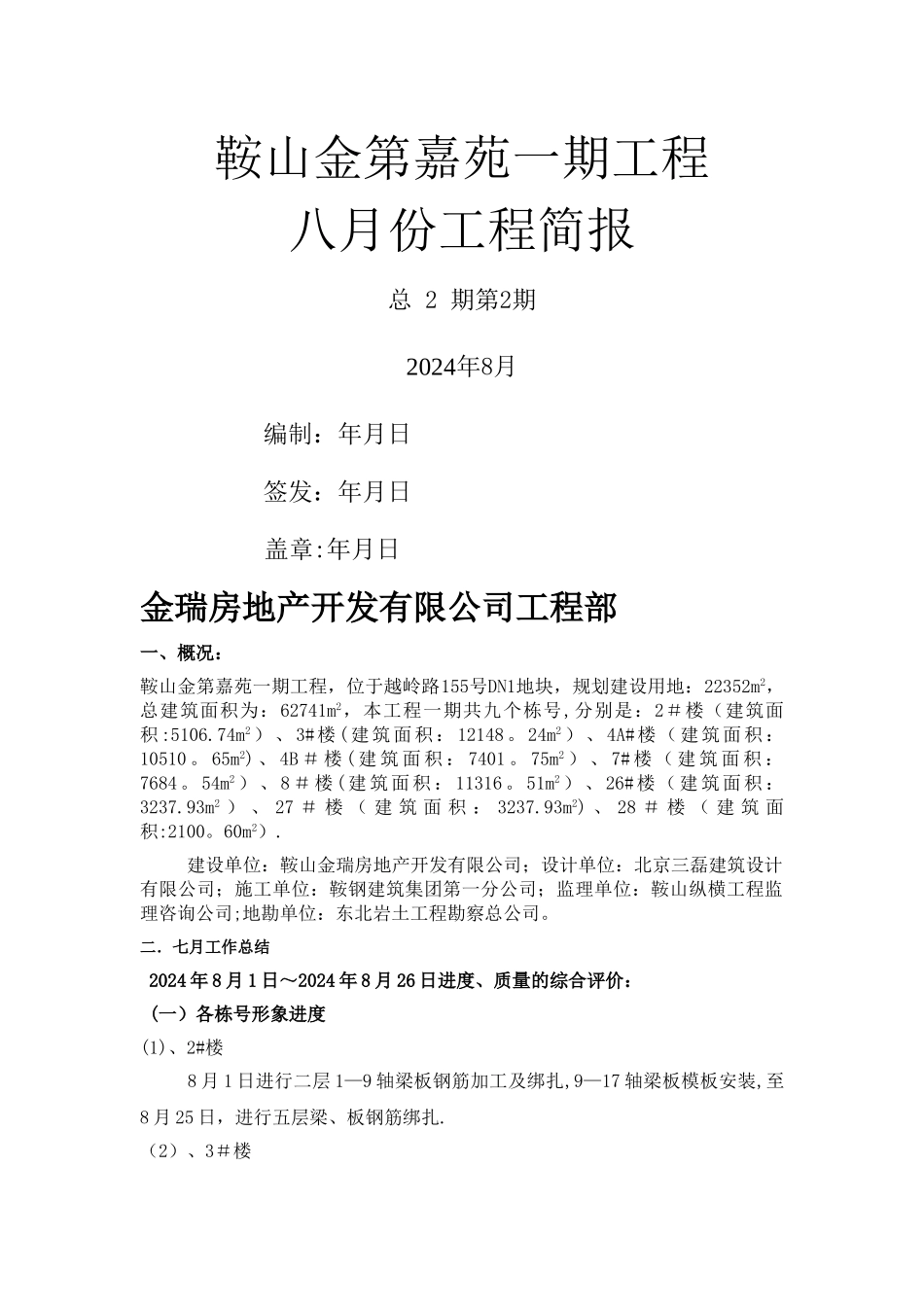

鞍山金第嘉苑一期工程八月份工程简报总 2 期第2期2024年8月编制:年月日签发:年月日盖章:年月日金瑞房地产开发有限公司工程部一、概况:鞍山金第嘉苑一期工程,位于越岭路155号DN1地块,规划建设用地:22352m2,总建筑面积为:62741m2,本工程一期共九个栋号,分别是:2#楼(建筑面积:5106
74m2)、3#楼(建筑面积: 12148
24m2)、4A#楼(建筑面积:10510
65m2) 、 4B # 楼 ( 建 筑 面 积 : 7401
75m2 ) 、 7# 楼 ( 建 筑 面 积 :7684
54m2 ) 、 8 # 楼 ( 建 筑 面 积 : 11316
51m2 ) 、 26# 楼 ( 建 筑 面 积 :3237
93m2 ) 、 27 # 楼 ( 建 筑 面 积 : 3237
93m2) 、 28 # 楼 ( 建 筑 面积:2100
建设单位:鞍山金瑞房地产开发有限公司;设计单位:北京三磊建筑设计有限公司;施工单位:鞍钢建筑集团第一分公司;监理单位:鞍山纵横工程监理咨询公司;地勘单位:东北岩土工程勘察总公司
二.七月工作总结2024 年 8 月 1 日~2024 年 8 月 26 日进度、质量的综合评价:(一)各栋号形象进度(1)、2#楼 8 月 1 日进行二层 1—9 轴梁板钢筋加工及绑扎,9—17 轴梁板模板安装,至8 月 25 日,进行五层梁、板钢筋绑扎

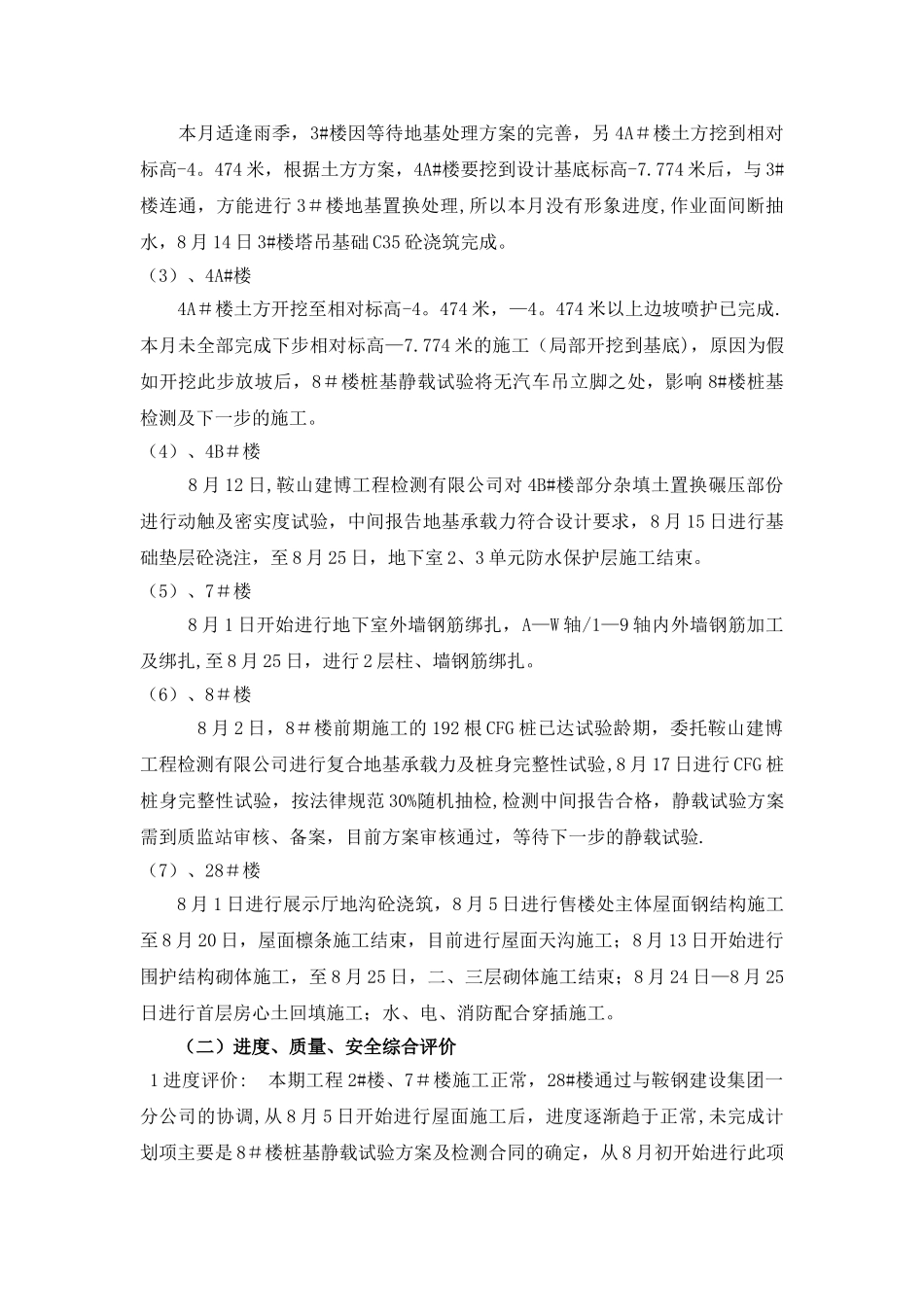

(2)、3#楼 本月适逢雨季,3#楼因等待地基处理方案的完善,另 4A#楼土方挖到相对标高-4
474 米,根据土方方案,4A#楼要挖到设计基底标高-7
774 米后,与 3#楼连通,方能进行 3#楼地基置换处理,所以本月没有形象进度,作业面间断抽水,8 月 14 日 3#楼塔吊基础 C35 砼浇筑完成
(3)、4A#楼 4A#楼土方开挖至相对标高-4
