承台高度不足整改方案

承台高度不足整改方案_第1页
1/1

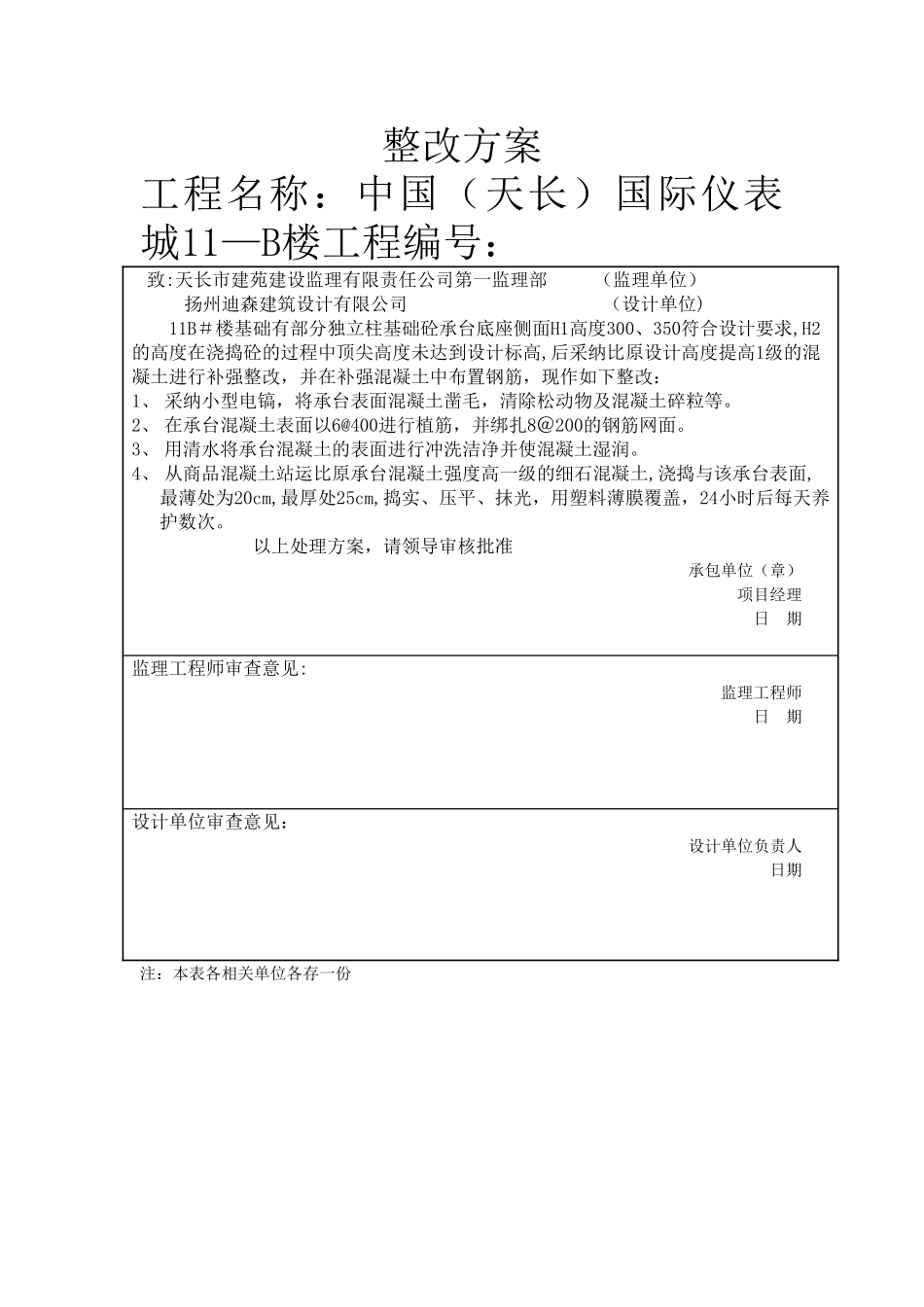

整改方案工程名称:中国(天长)国际仪表城11—B楼工程编号:致:天长市建苑建设监理有限责任公司第一监理部 (监理单位) 扬州迪森建筑设计有限公司 (设计单位)11B#楼基础有部分独立柱基础砼承台底座侧面H1高度300、350符合设计要求,H2的高度在浇捣砼的过程中顶尖高度未达到设计标高,后采纳比原设计高度提高1级的混凝土进行补强整改,并在补强混凝土中布置钢筋,现作如下整改:1、 采纳小型电镐,将承台表面混凝土凿毛,清除松动物及混凝土碎粒等。2、 在承台混凝土表面以6@400进行植筋,并绑扎8@200的钢筋网面。3、 用清水将承台混凝土的表面进行冲洗洁净并使混凝土湿润。4、 从商品混凝土站运比原承台混凝土强度高一级的细石混凝土,浇捣与该承台表面,最薄处为20cm,最厚处25cm,捣实、压平、抹光,用塑料薄膜覆盖,24小时后每天养护数次。以上处理方案,请领导审核批准承包单位(章)项目经理日 期监理工程师审查意见:监理工程师日 期设计单位审查意见:设计单位负责人日期注:本表各相关单位各存一份
