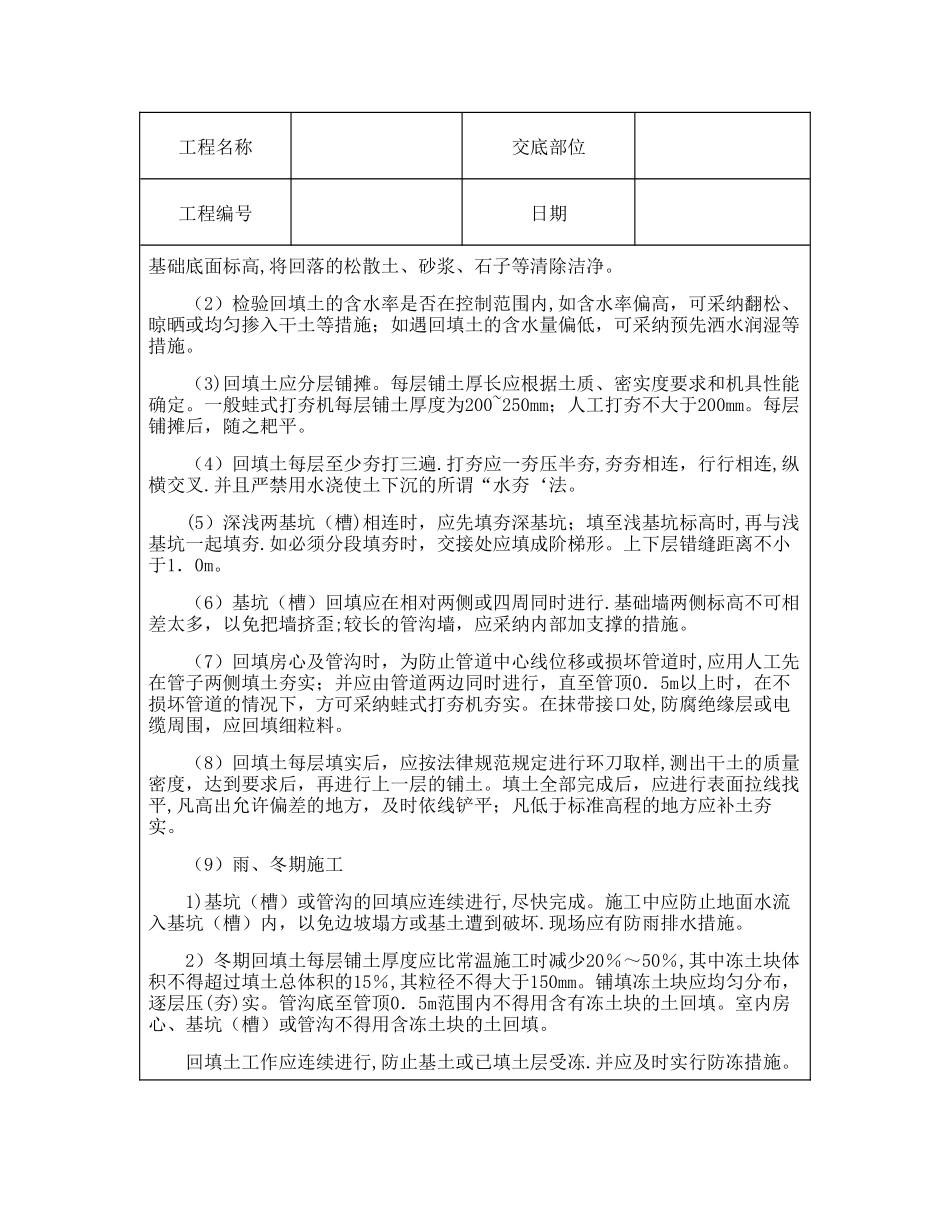

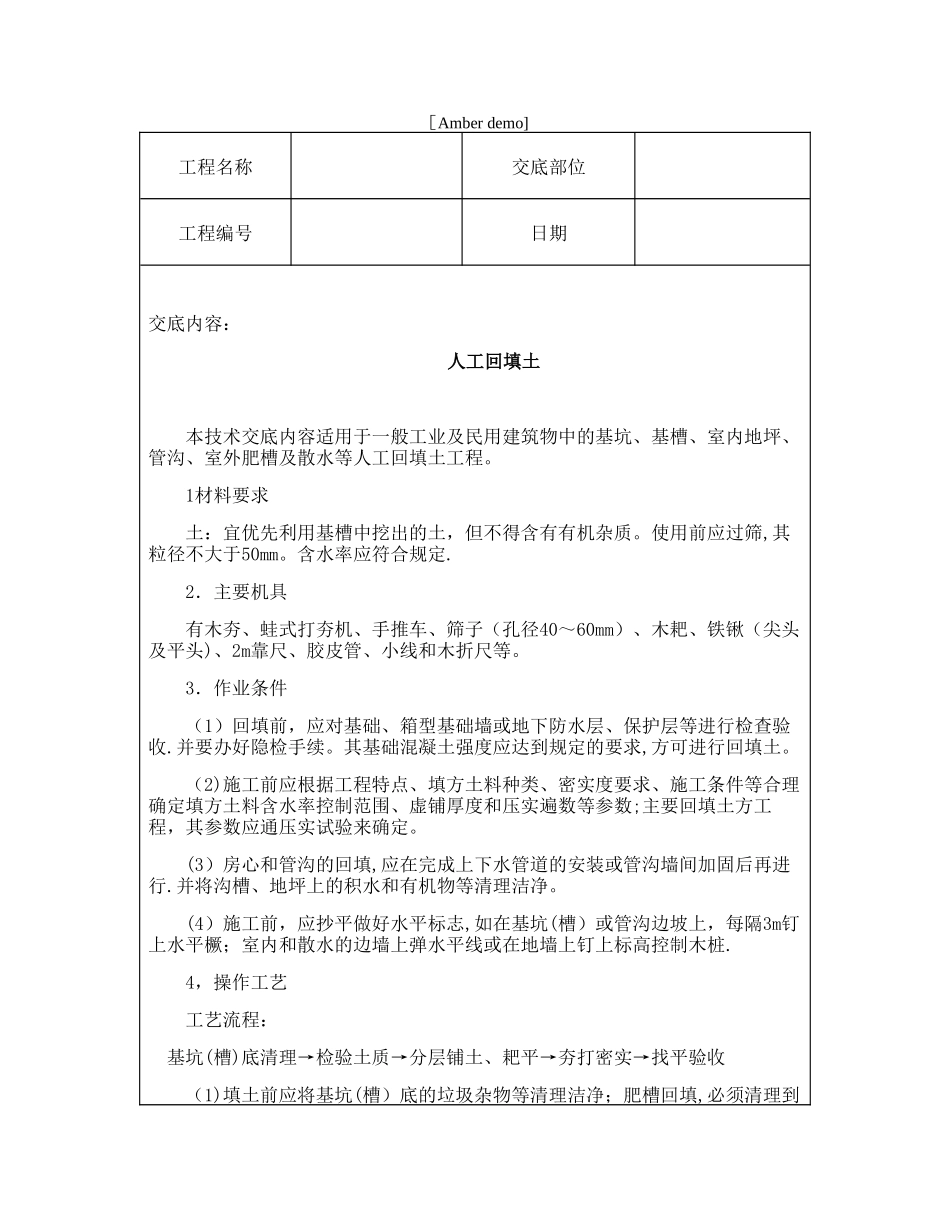

[Amber demo]工程名称 交底部位 工程编号 日期 交底内容:人工回填土 本技术交底内容适用于一般工业及民用建筑物中的基坑、基槽、室内地坪、管沟、室外肥槽及散水等人工回填土工程。1材料要求土:宜优先利用基槽中挖出的土,但不得含有有机杂质。使用前应过筛,其粒径不大于50mm。含水率应符合规定.2.主要机具有木夯、蛙式打夯机、手推车、筛子(孔径40~60mm)、木耙、铁锹(尖头及平头)、2m靠尺、胶皮管、小线和木折尺等。3.作业条件(1)回填前,应对基础、箱型基础墙或地下防水层、保护层等进行检查验收.并要办好隐检手续。其基础混凝土强度应达到规定的要求,方可进行回填土。(2)施工前应根据工程特点、填方土料种类、密实度要求、施工条件等合理确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;主要回填土方工程,其参数应通压实试验来确定。(3)房心和管沟的回填,应在完成上下水管道的安装或管沟墙间加固后再进行.并将沟槽、地坪上的积水和有机物等清理洁净。(4)施工前,应抄平做好水平标志,如在基坑(槽)或管沟边坡上,每隔3m钉上水平橛;室内和散水的边墙上弹水平线或在地墙上钉上标高控制木桩.4,操作工艺工艺流程:基坑(槽)底清理→检验土质→分层铺土、耙平→夯打密实→找平验收(1)填土前应将基坑(槽)底的垃圾杂物等清理洁净;肥槽回填,必须清理到工程名称 交底部位 工程编号 日期 基础底面标高,将回落的松散土、砂浆、石子等清除洁净。(2)检验回填土的含水率是否在控制范围内,如含水率偏高,可采纳翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采纳预先洒水润湿等措施。(3)回填土应分层铺摊。每层铺土厚长应根据土质、密实度要求和机具性能确定。一般蛙式打夯机每层铺土厚度为200~250mm;人工打夯不大于200mm。每层铺摊后,随之耙平。(4)回填土每层至少夯打三遍.打夯应一夯压半夯,夯夯相连,行行相连,纵横交叉.并且严禁用水浇使土下沉的所谓“水夯‘法。(5)深浅两基坑(槽)相连时,应先填夯深基坑;填至浅基坑标高时,再与浅基坑一起填夯.如必须分段填夯时,交接处应填成阶梯形。上下层错缝距离不小于1.0m。(6)基坑(槽)回填应在相对两侧或四周同时进行.基础墙两侧标高不可相差太多,以免把墙挤歪;较长的管沟墙,应采纳内部加支撑的措施。(7)回填房心及管沟时,为防止管道中心线位移或损坏管道时,应用人工先在管子两侧填土夯实;并应由管道两边同时进行,直至管顶0.5m以上时,在不...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

技术交底资料-1.土方工程-人工回填土

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
