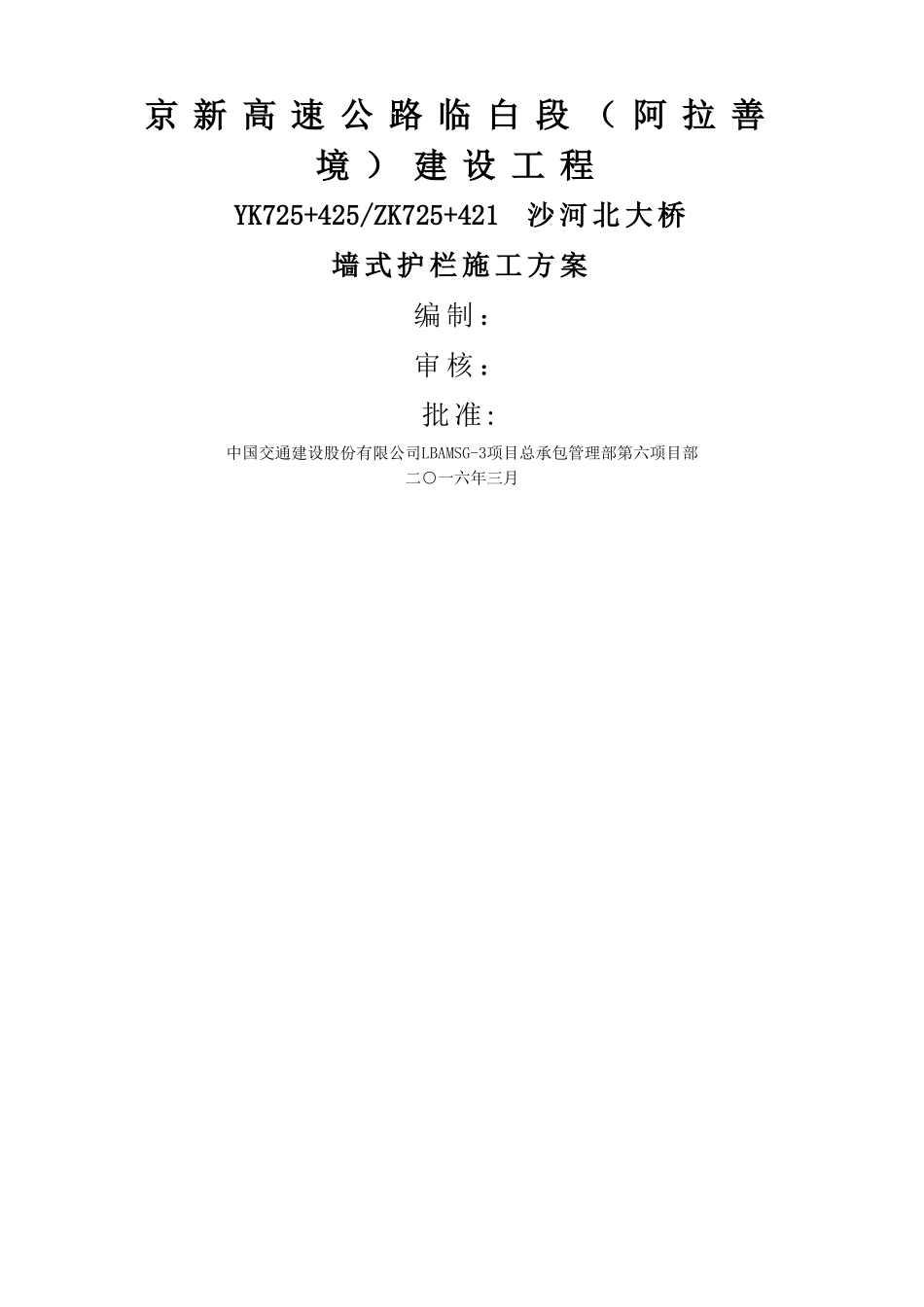

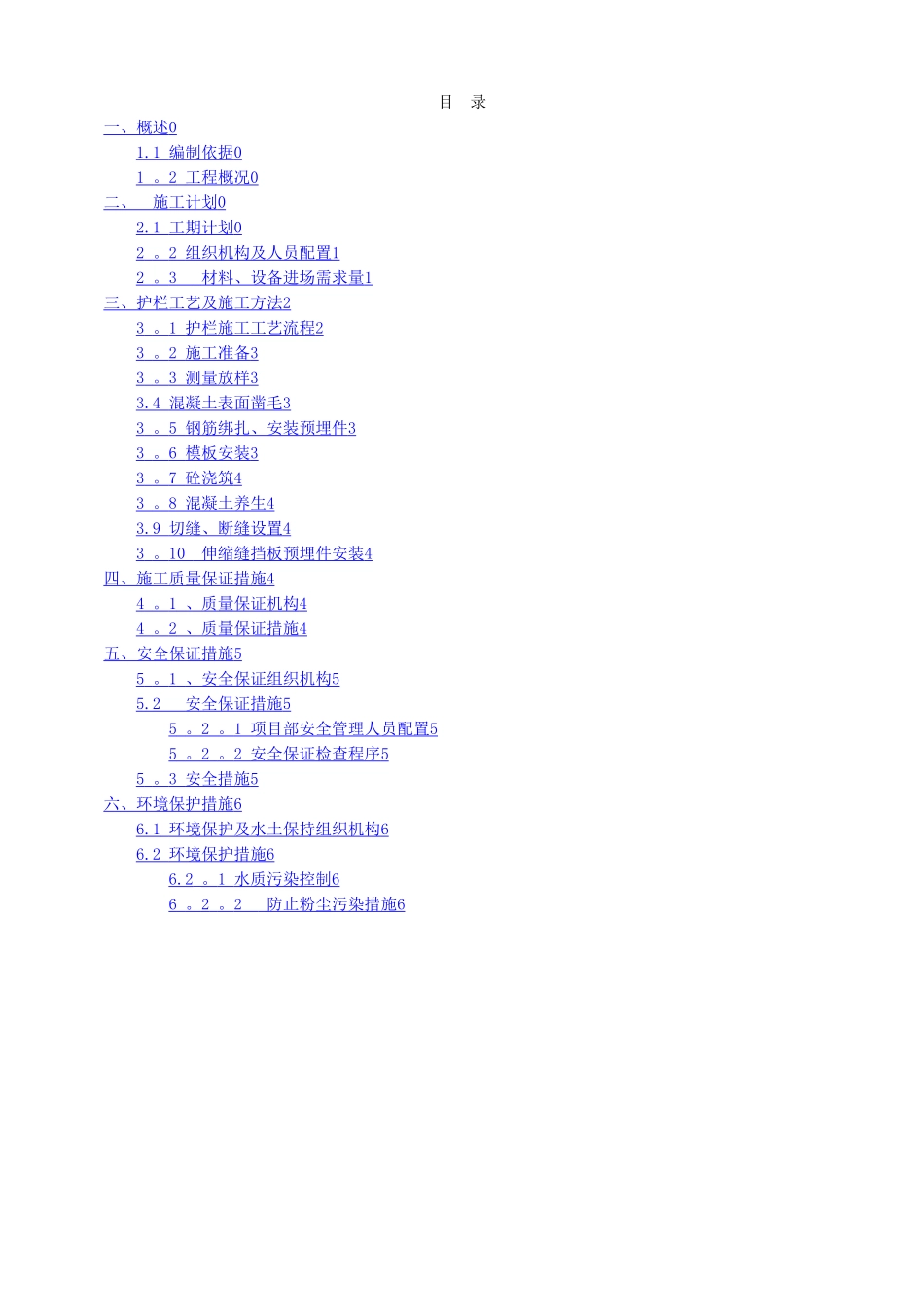

京 新 高 速 公 路 临 白 段 ( 阿 拉 善境 ) 建 设 工 程YK725+425/ZK725+421 沙 河 北 大 桥墙 式 护 栏 施 工 方 案编 制 :审 核 :批 准 :中国交通建设股份有限公司LBAMSG-3项目总承包管理部第六项目部二○一六年三月目 录一、概述 0 1
1 编制依据 0 1
2 工程概况 0 二、 施工计划 0 2
1 工期计划 0 2
2 组织机构及人员配置 1 2
3 材料、设备进场需求量 1 三、护栏工艺及施工方法 2 3
1 护栏施工工艺流程 2 3
2 施工准备 3 3
3 测量放样 3 3
4 混凝土表面凿毛 3 3
5 钢筋绑扎、安装预埋件 3 3
6 模板安装 3 3
7 砼浇筑 4 3
8 混凝土养生 4 3
9 切缝、断缝设置 4 3
10 伸缩缝挡板预埋件安装 4 四、施工质量保证措施 4 4
1 、质量保证机构 4 4
2 、质量保证措施 4 五、安全保证措施 5 5
1 、安全保证组织机构 5 5
2 安全保证措施 5 5
1 项目部安全管理人员配置 5 5
2 安全保证检查程序 5 5
3 安全措施 5 六、环境保护措施 6 6
1 环境保护及水土保持组织机构 6 6
2 环境保护措施 6 6
1 水质污染控制 6 6

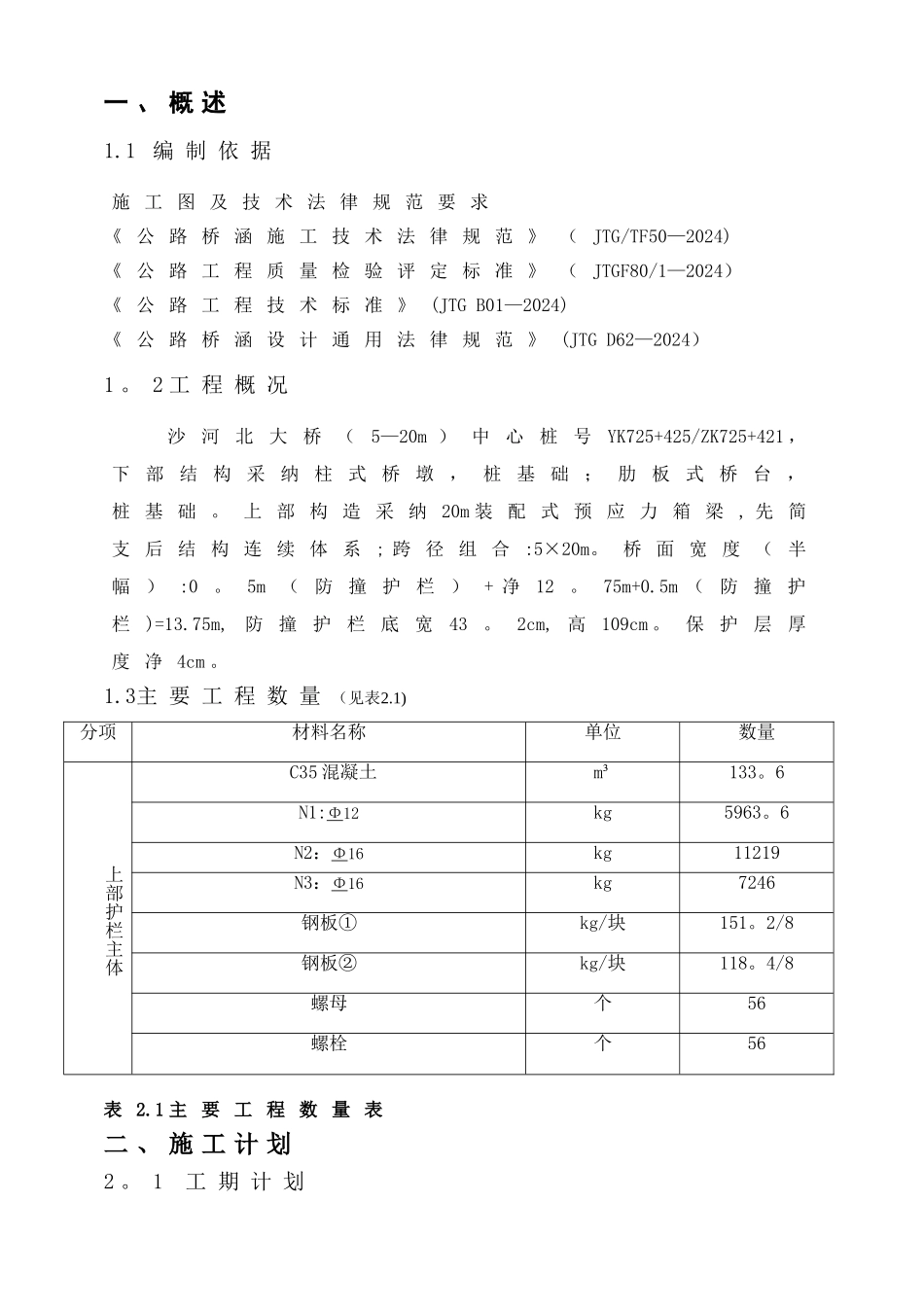

2 防止粉尘污染措施 6 一 、 概 述1
1 编 制 依 据施 工 图 及 技 术 法 律 规 范 要 求《 公 路 桥 涵 施 工 技 术 法 律 规 范 》 ( JTG/TF50—2024)《 公 路 工 程 质 量 检 验 评 定 标 准 》 ( JTGF80/1—2024)《 公 路 工 程 技 术 标 准 》 (JTG B01—2024)《 公 路 桥 涵 设 计 通 用 法
