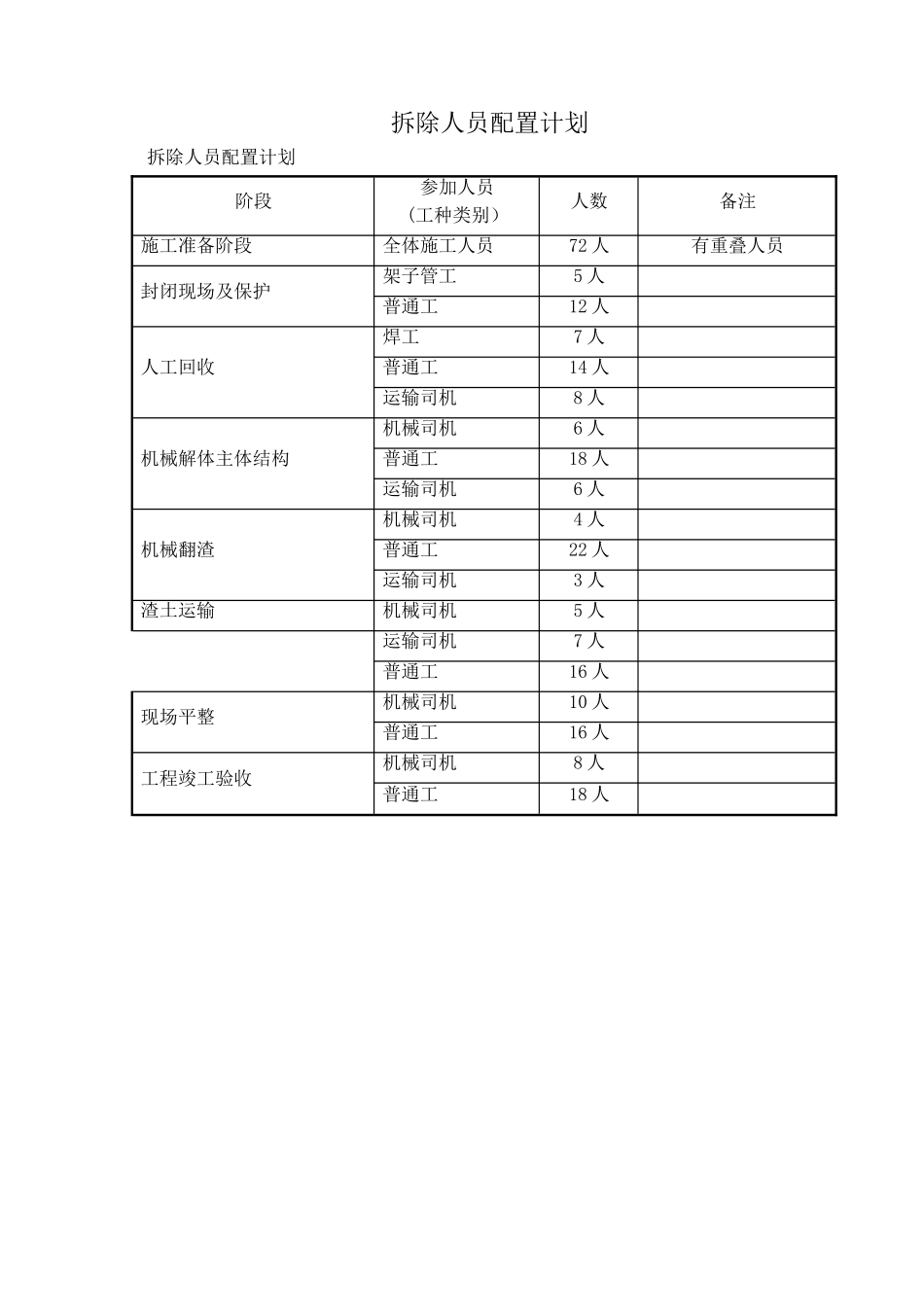

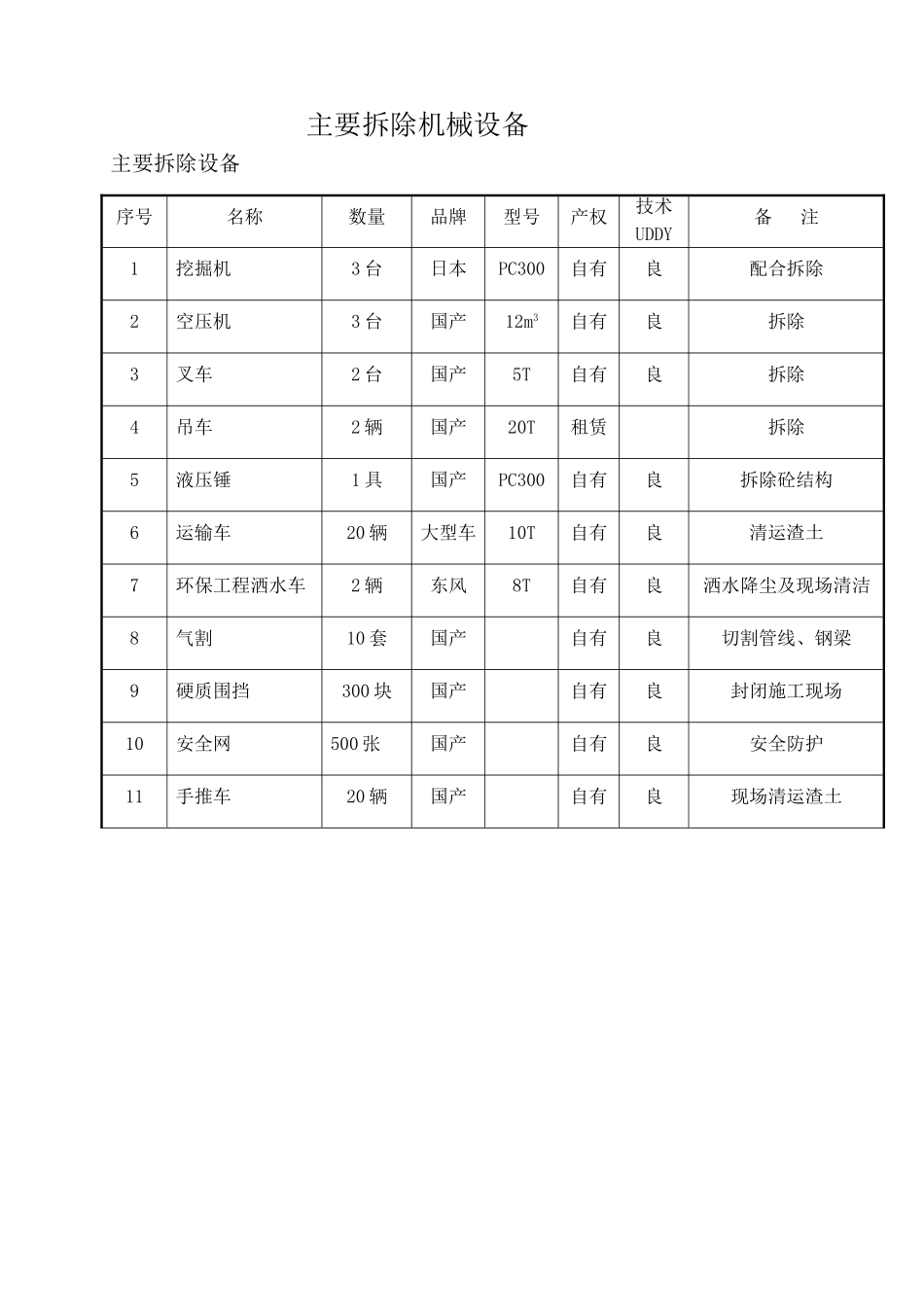

拆除人员配置计划拆除人员配置计划阶段参加人员(工种类别)人数备注施工准备阶段全体施工人员72 人有重叠人员封闭现场及保护架子管工5 人普通工12 人人工回收焊工7 人普通工14 人运输司机8 人机械解体主体结构机械司机6 人普通工18 人运输司机6 人机械翻渣机械司机4 人普通工22 人运输司机3 人渣土运输机械司机5 人运输司机7 人普通工16 人现场平整机械司机10 人普通工16 人工程竣工验收机械司机8 人普通工18 人主要拆除机械设备主要拆除设备序号名称数量品牌型号产权技术UDDY备 注1挖掘机3 台日本PC300自有良配合拆除2空压机3 台国产12m3自有良拆除3叉车2 台国产5T自有良拆除4吊车2 辆国产20T租赁拆除5液压锤1 具国产PC300自有良拆除砼结构6运输车20 辆大型车10T自有良清运渣土7环保工程洒水车2 辆东风8T自有良洒水降尘及现场清洁8气割10 套国产自有良切割管线、钢梁9硬质围挡300 块国产自有良封闭施工现场10安全网500 张国产自有良安全防护11手推车20 辆国产自有良现场清运渣土
