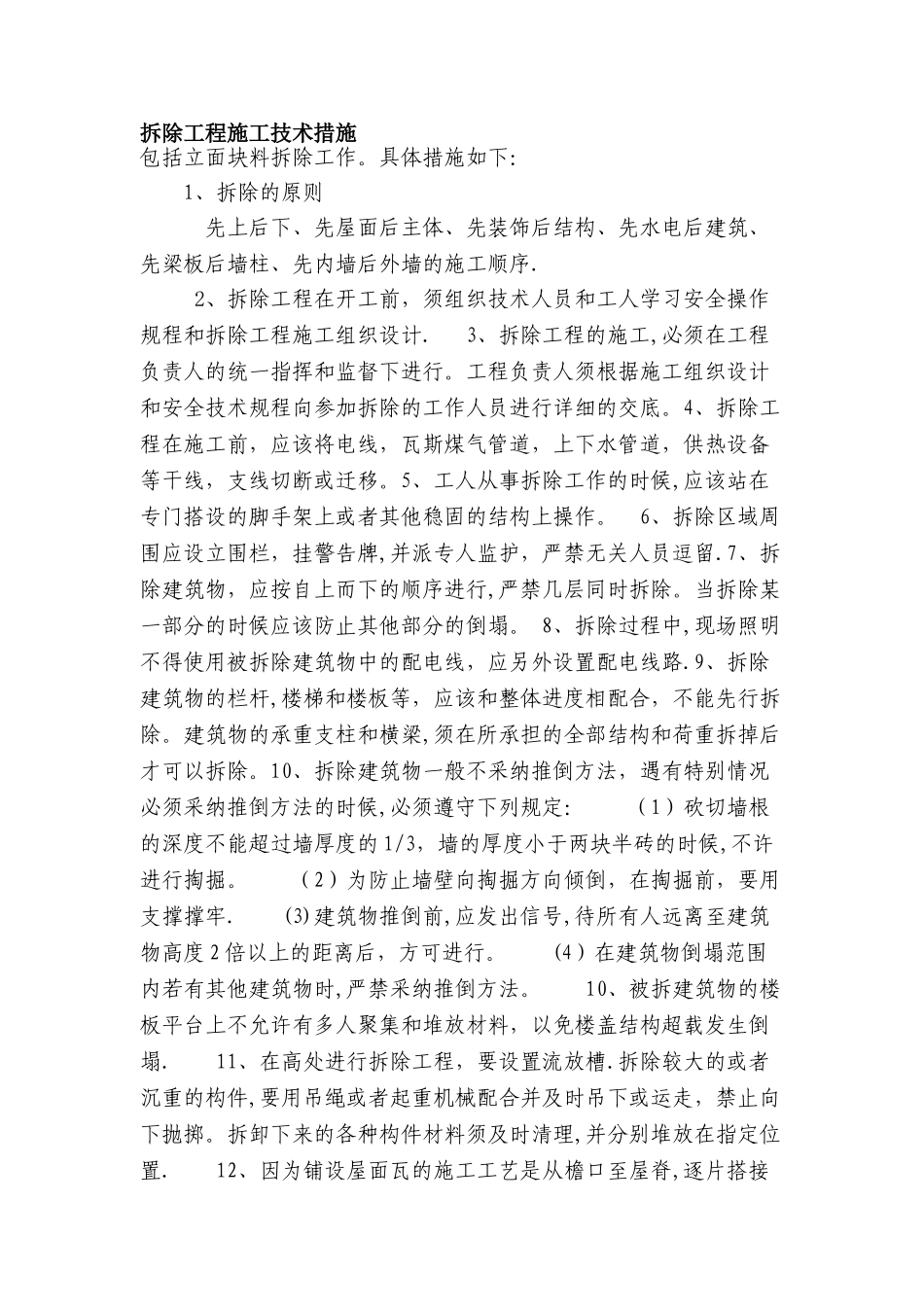

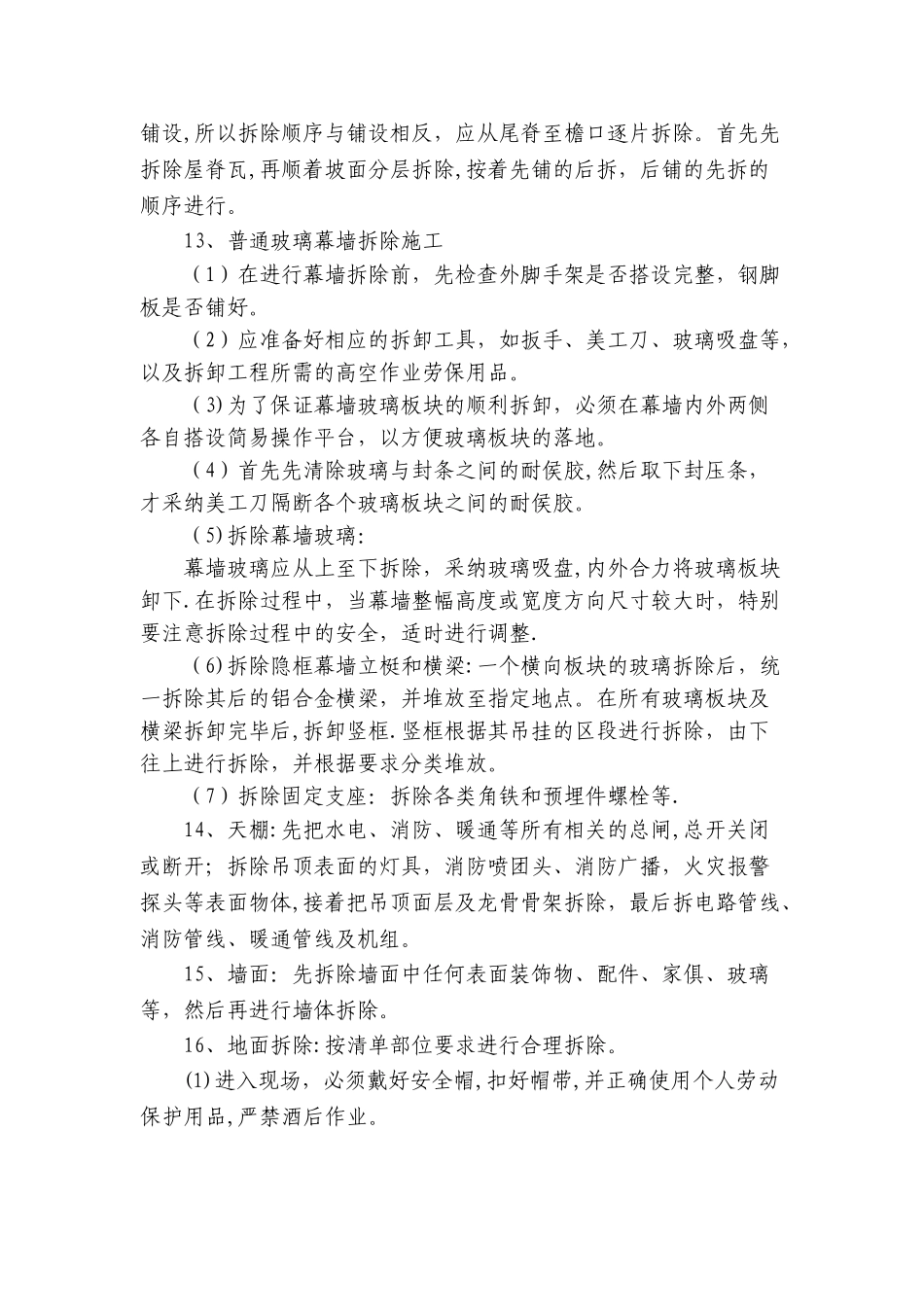

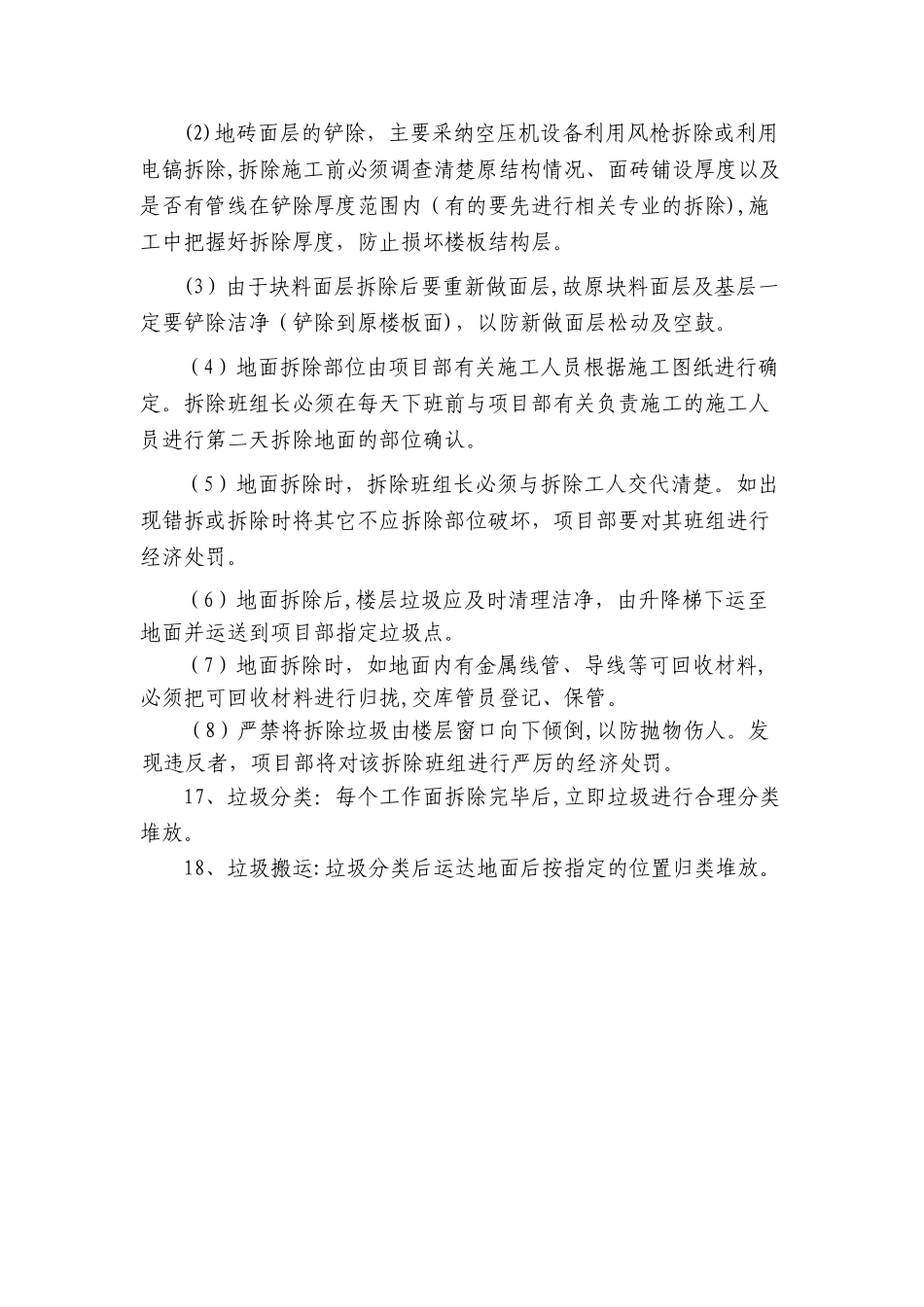

拆除工程施工技术措施包括立面块料拆除工作
具体措施如下:1、拆除的原则 先上后下、先屋面后主体、先装饰后结构、先水电后建筑、先梁板后墙柱、先内墙后外墙的施工顺序
2、拆除工程在开工前,须组织技术人员和工人学习安全操作规程和拆除工程施工组织设计
3、拆除工程的施工,必须在工程负责人的统一指挥和监督下进行
工程负责人须根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底
4、拆除工程在施工前,应该将电线,瓦斯煤气管道,上下水管道,供热设备等干线,支线切断或迁移
5、工人从事拆除工作的时候,应该站在专门搭设的脚手架上或者其他稳固的结构上操作
6、拆除区域周围应设立围栏,挂警告牌,并派专人监护,严禁无关人员逗留
7、拆除建筑物,应按自上而下的顺序进行,严禁几层同时拆除
当拆除某一部分的时候应该防止其他部分的倒塌
8、拆除过程中,现场照明不得使用被拆除建筑物中的配电线,应另外设置配电线路
9、拆除建筑物的栏杆,楼梯和楼板等,应该和整体进度相配合,不能先行拆除
建筑物的承重支柱和横梁,须在所承担的全部结构和荷重拆掉后才可以拆除
10、拆除建筑物一般不采纳推倒方法,遇有特别情况必须采纳推倒方法的时候,必须遵守下列规定: (1)砍切墙根的深度不能超过墙厚度的 1/3,墙的厚度小于两块半砖的时候,不许进行掏掘
(2)为防止墙壁向掏掘方向倾倒,在掏掘前,要用支撑撑牢
(3)建筑物推倒前,应发出信号,待所有人远离至建筑物高度 2 倍以上的距离后,方可进行
(4)在建筑物倒塌范围内若有其他建筑物时,严禁采纳推倒方法
10、被拆建筑物的楼板平台上不允许有多人聚集和堆放材料,以免楼盖结构超载发生倒塌
11、在高处进行拆除工程,要设置流放槽
拆除较大的或者沉重的构件,要用吊绳或者起重机械配合并及时吊下或运走,禁止向下抛掷
拆卸下来的各种构件材料须及时清理,并分别堆放在指定位
