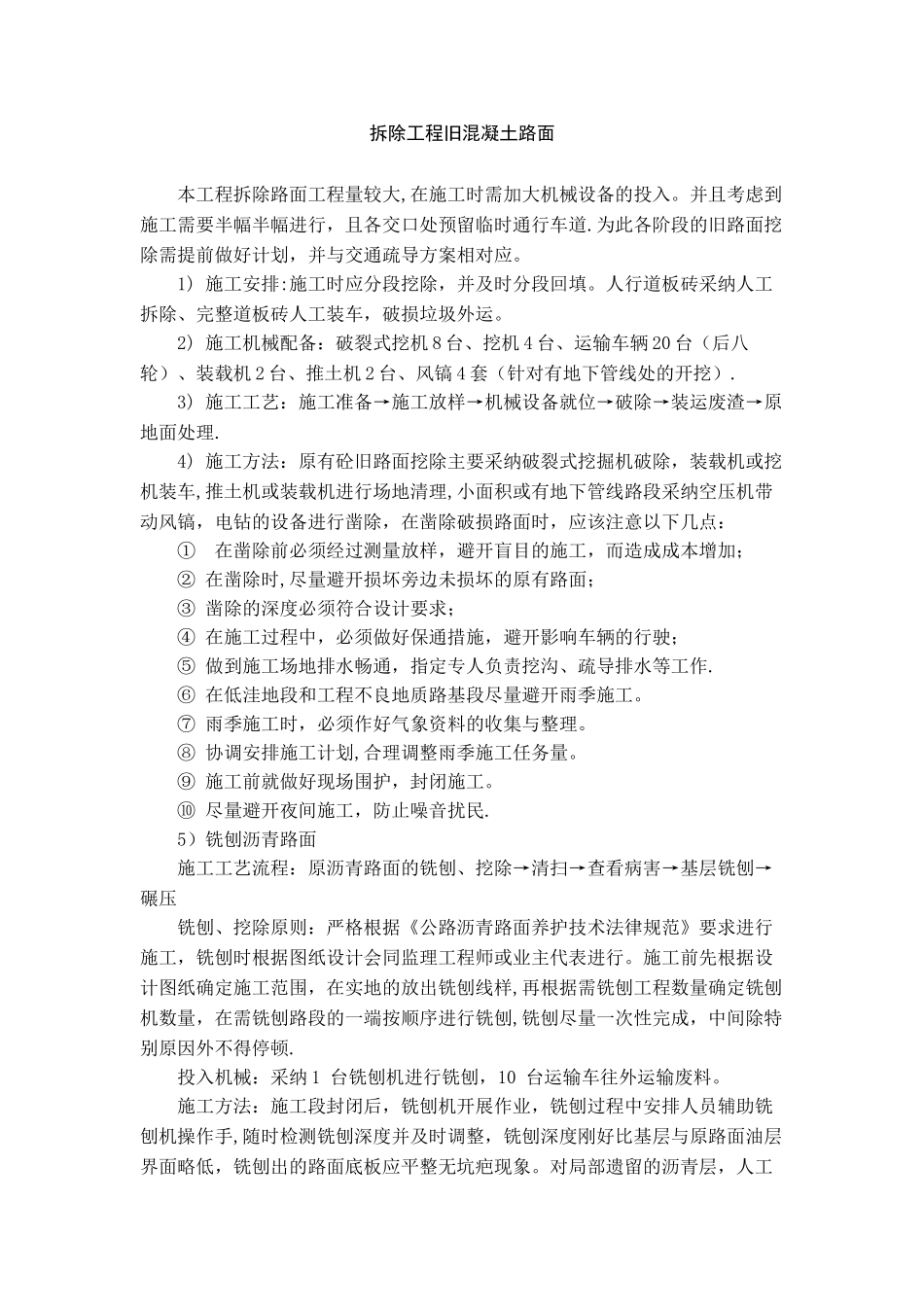

拆除工程旧混凝土路面本工程拆除路面工程量较大,在施工时需加大机械设备的投入
并且考虑到施工需要半幅半幅进行,且各交口处预留临时通行车道
为此各阶段的旧路面挖除需提前做好计划,并与交通疏导方案相对应
1) 施工安排:施工时应分段挖除,并及时分段回填
人行道板砖采纳人工拆除、完整道板砖人工装车,破损垃圾外运
2) 施工机械配备:破裂式挖机 8 台、挖机 4 台、运输车辆 20 台(后八轮)、装载机 2 台、推土机 2 台、风镐 4 套(针对有地下管线处的开挖)
3) 施工工艺:施工准备→施工放样→机械设备就位→破除→装运废渣→原地面处理
4) 施工方法:原有砼旧路面挖除主要采纳破裂式挖掘机破除,装载机或挖机装车,推土机或装载机进行场地清理,小面积或有地下管线路段采纳空压机带动风镐,电钻的设备进行凿除,在凿除破损路面时,应该注意以下几点: ① 在凿除前必须经过测量放样,避开盲目的施工,而造成成本增加; ② 在凿除时,尽量避开损坏旁边未损坏的原有路面; ③ 凿除的深度必须符合设计要求; ④ 在施工过程中,必须做好保通措施,避开影响车辆的行驶; ⑤ 做到施工场地排水畅通,指定专人负责挖沟、疏导排水等工作
⑥ 在低洼地段和工程不良地质路基段尽量避开雨季施工
⑦ 雨季施工时,必须作好气象资料的收集与整理
⑧ 协调安排施工计划,合理调整雨季施工任务量
⑨ 施工前就做好现场围护,封闭施工
⑩ 尽量避开夜间施工,防止噪音扰民

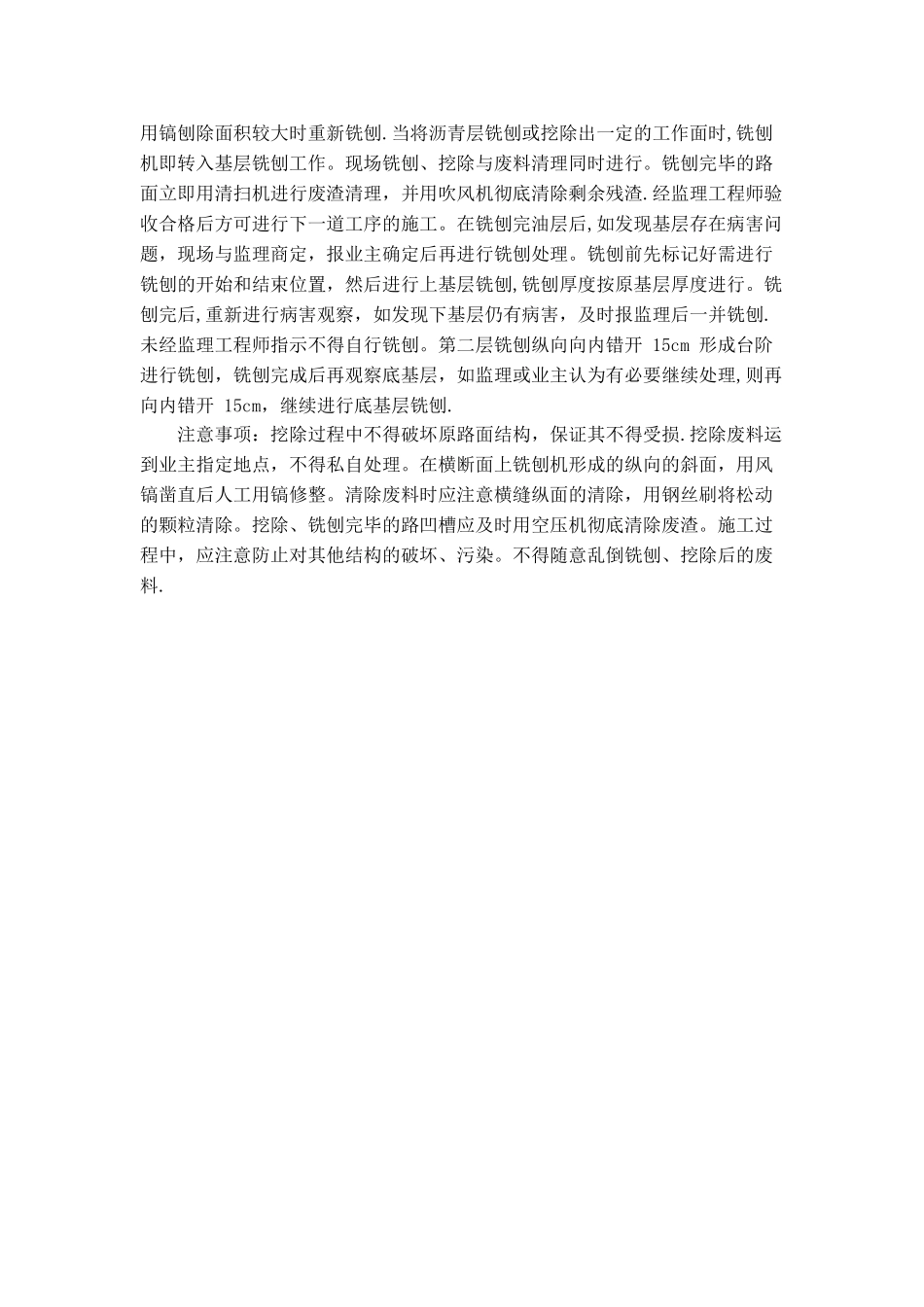

5)铣刨沥青路面施工工艺流程:原沥青路面的铣刨、挖除→清扫→查看病害→基层铣刨→碾压铣刨、挖除原则:严格根据《公路沥青路面养护技术法律规范》要求进行施工,铣刨时根据图纸设计会同监理工程师或业主代表进行
施工前先根据设计图纸确定施工范围,在实地的放出铣刨线样,再根据需铣刨工程数量确定铣刨机数量,在需铣刨路段的一端按顺序进行铣刨,铣刨尽量一次性完成,中间除特别原因外
