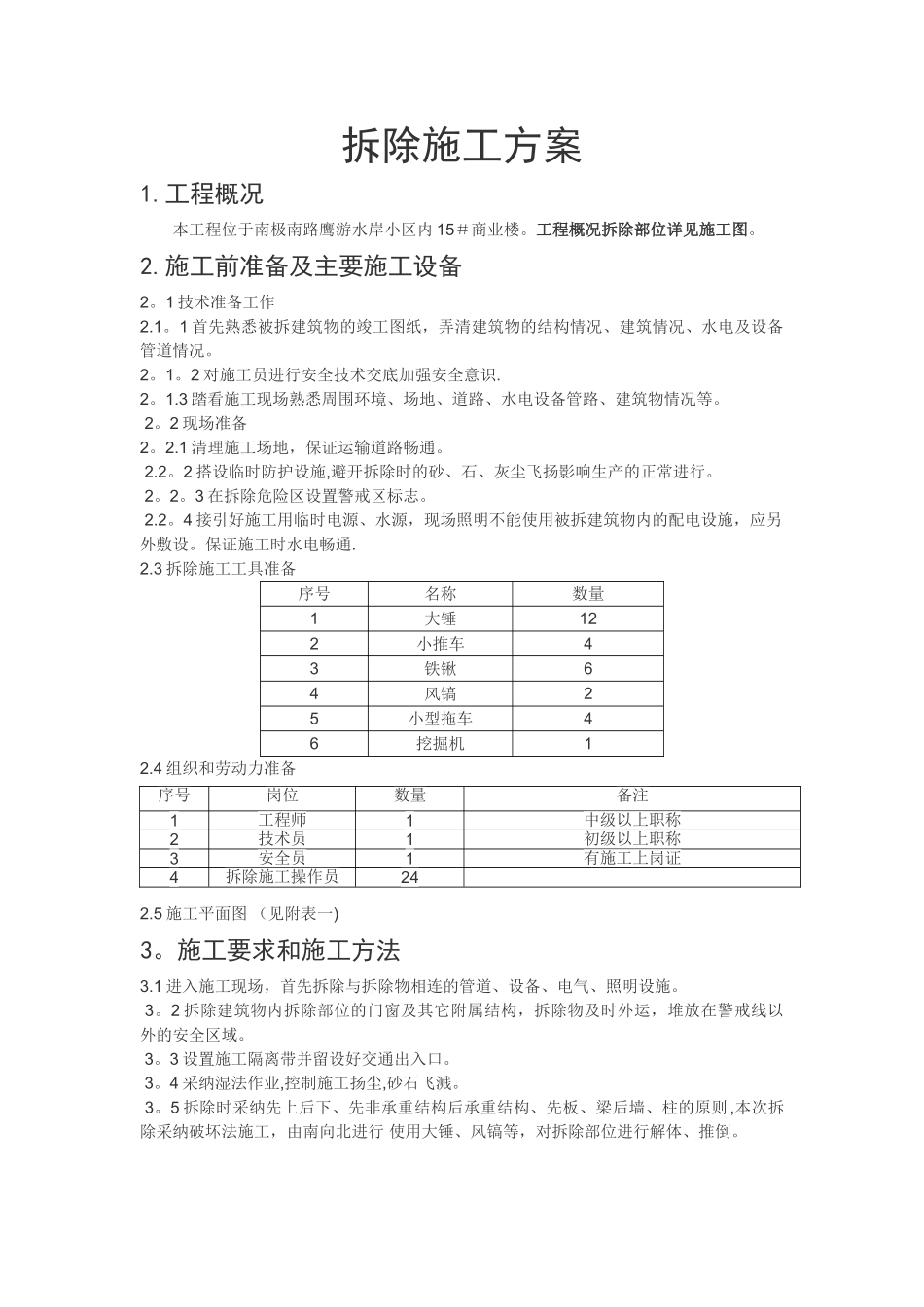

鹰游水岸小区 15#商业楼墙体拆除方案拆除施工方案1
工程概况本工程位于南极南路鹰游水岸小区内 15#商业楼
工程概况拆除部位详见施工图
施工前准备及主要施工设备2
1 技术准备工作 2
1 首先熟悉被拆建筑物的竣工图纸,弄清建筑物的结构情况、建筑情况、水电及设备管道情况
2 对施工员进行安全技术交底加强安全意识
3 踏看施工现场熟悉周围环境、场地、道路、水电设备管路、建筑物情况等
2 现场准备 2
1 清理施工场地,保证运输道路畅通
2 搭设临时防护设施,避开拆除时的砂、石、灰尘飞扬影响生产的正常进行
3 在拆除危险区设置警戒区标志
4 接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设
保证施工时水电畅通
3 拆除施工工具准备序号名称数量1大锤122小推车43铁锹64风镐25小型拖车46挖掘机12
4 组织和劳动力准备 2
5 施工平面图 (见附表一)3
施工要求和施工方法 3
1 进入施工现场,首先拆除与拆除物相连的管道、设备、电气、照明设施
2 拆除建筑物内拆除部位的门窗及其它附属结构,拆除物及时外运,堆放在警戒线以外的安全区域
3 设置施工隔离带并留设好交通出入口
4 采纳湿法作业,控制施工扬尘,砂石飞溅
5 拆除时采纳先上后下、先非承重结构后承重结构、先板、梁后墙、柱的原则 ,本次拆除采纳破坏法施工,由南向北进行 使用大锤、风镐等,对拆除部位进行解体、推倒
序号岗位数量备注1工程师1中级以上职称2技术员1初级以上职称3安全员1有施工上岗证4拆除施工操作员244

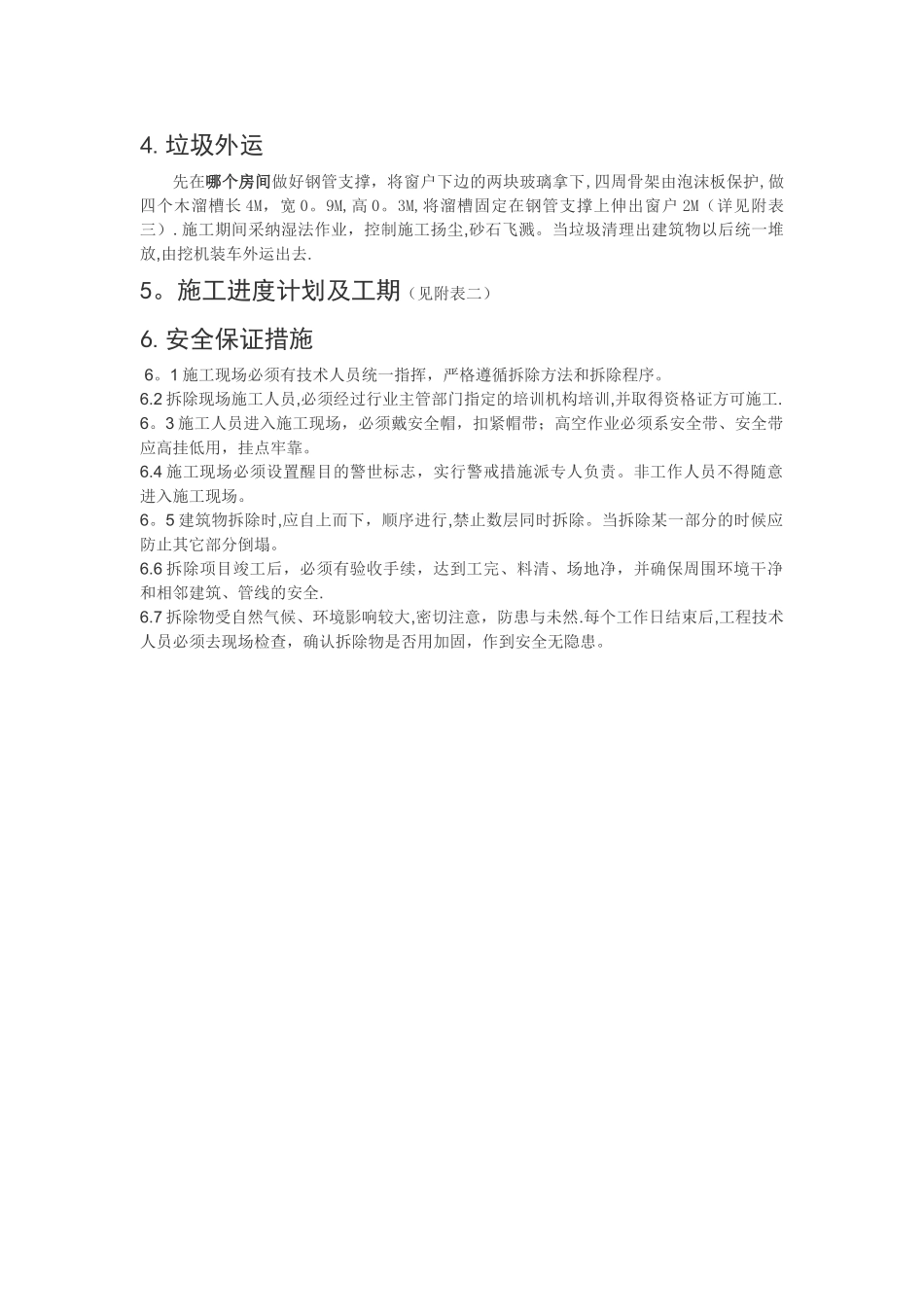

垃圾外运先在哪个房间做好钢管支撑,将窗户下边的两块玻璃拿下,四周骨架由泡沫板保护,做四个木溜槽长 4M,宽 0
9M,高 0
3M,将溜槽固定在钢管支撑上伸出窗户 2M(详见附表
