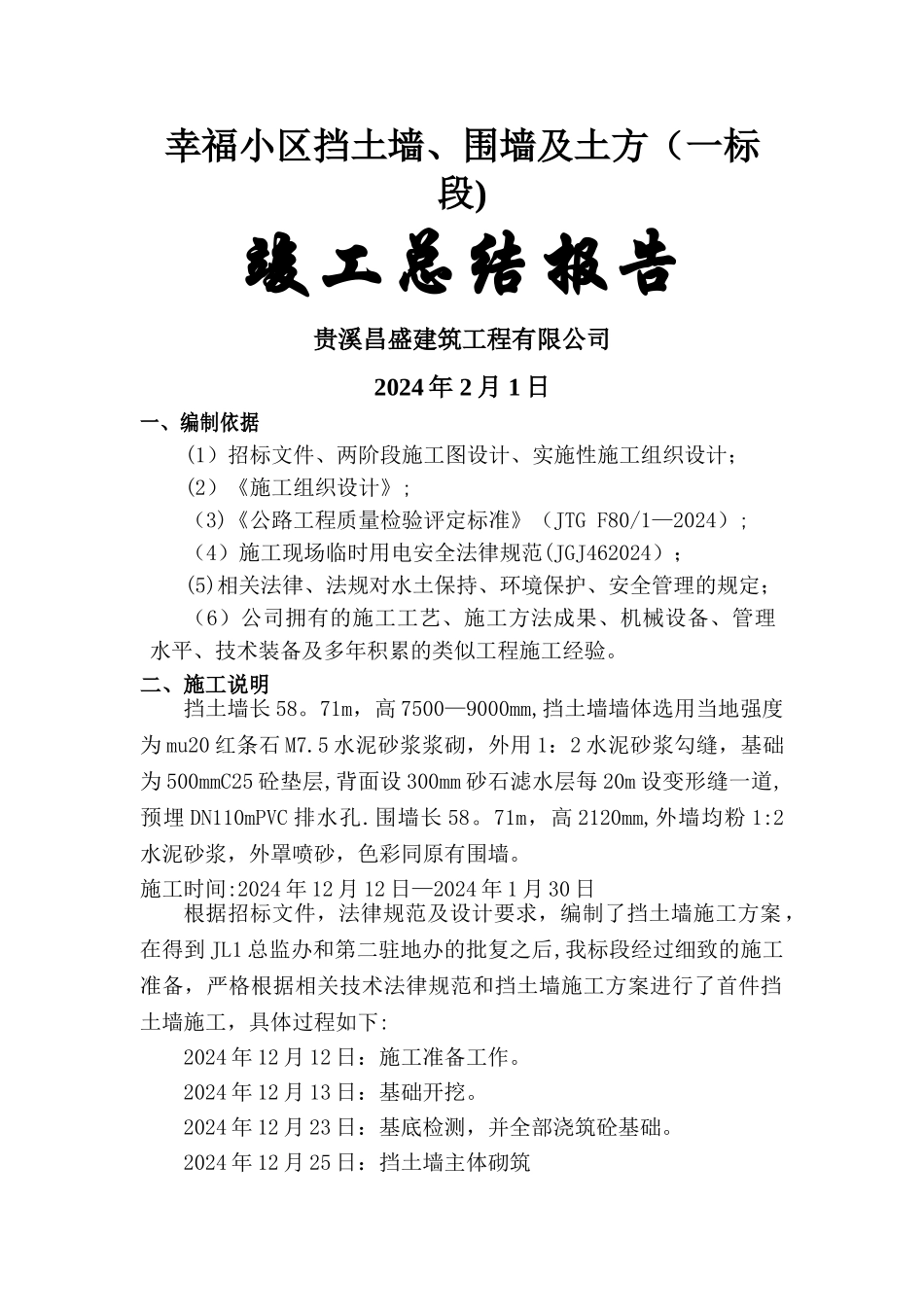

幸福小区挡土墙、围墙及土方(一标段)竣工总结报告贵溪昌盛建筑工程有限公司2024 年 2 月 1 日一、编制依据(1)招标文件、两阶段施工图设计、实施性施工组织设计;(2)《施工组织设计》;(3)《公路工程质量检验评定标准》(JTG F80/1—2024);(4)施工现场临时用电安全法律规范(JGJ462024);(5)相关法律、法规对水土保持、环境保护、安全管理的规定;(6)公司拥有的施工工艺、施工方法成果、机械设备、管理水平、技术装备及多年积累的类似工程施工经验
二、施工说明挡土墙长 58
71m,高 7500—9000mm,挡土墙墙体选用当地强度为 mu20 红条石 M7
5 水泥砂浆浆砌,外用 1:2 水泥砂浆勾缝,基础为 500mmC25 砼垫层,背面设 300mm 砂石滤水层每 20m 设变形缝一道,预埋 DN110mPVC 排水孔
围墙长 58
71m,高 2120mm,外墙均粉 1:2水泥砂浆,外罩喷砂,色彩同原有围墙
施工时间:2024 年 12 月 12 日—2024 年 1 月 30 日根据招标文件,法律规范及设计要求,编制了挡土墙施工方案,在得到 JL1 总监办和第二驻地办的批复之后,我标段经过细致的施工准备,严格根据相关技术法律规范和挡土墙施工方案进行了首件挡土墙施工,具体过程如下:2024 年 12 月 12 日:施工准备工作
2024 年 12 月 13 日:基础开挖
2024 年 12 月 23 日:基底检测,并全部浇筑砼基础
2024 年 12 月 25 日:挡土墙主体砌筑2024 年 1 月 18 日:挡土墙主题结束,围墙砌筑
2024 年 1 月 30 日:全面竣工
经过现场监理的监督和指导,在我项目部人员的共同努力下,于2024 年 1 月 30 日完成了挡土墙的施工工作

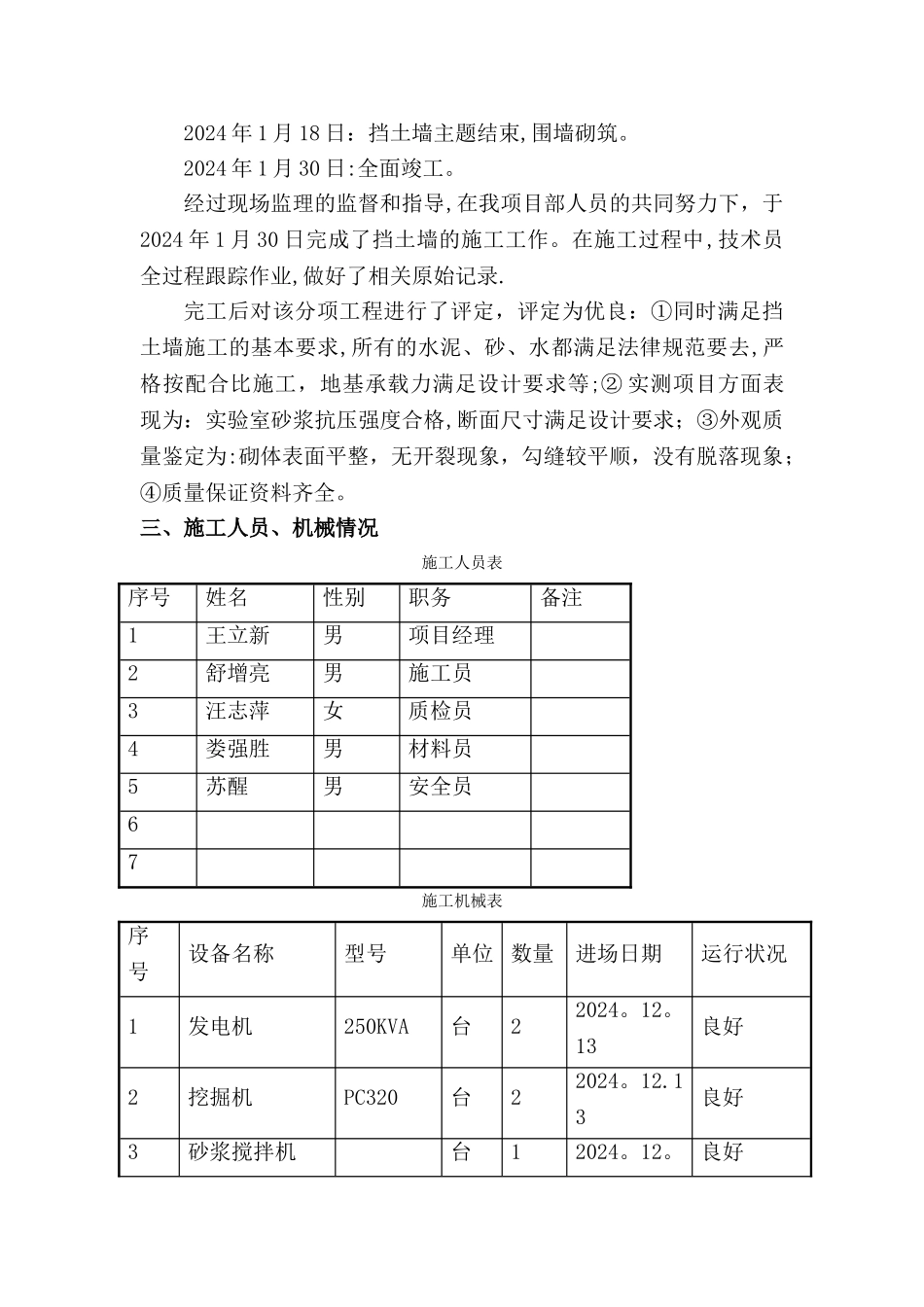

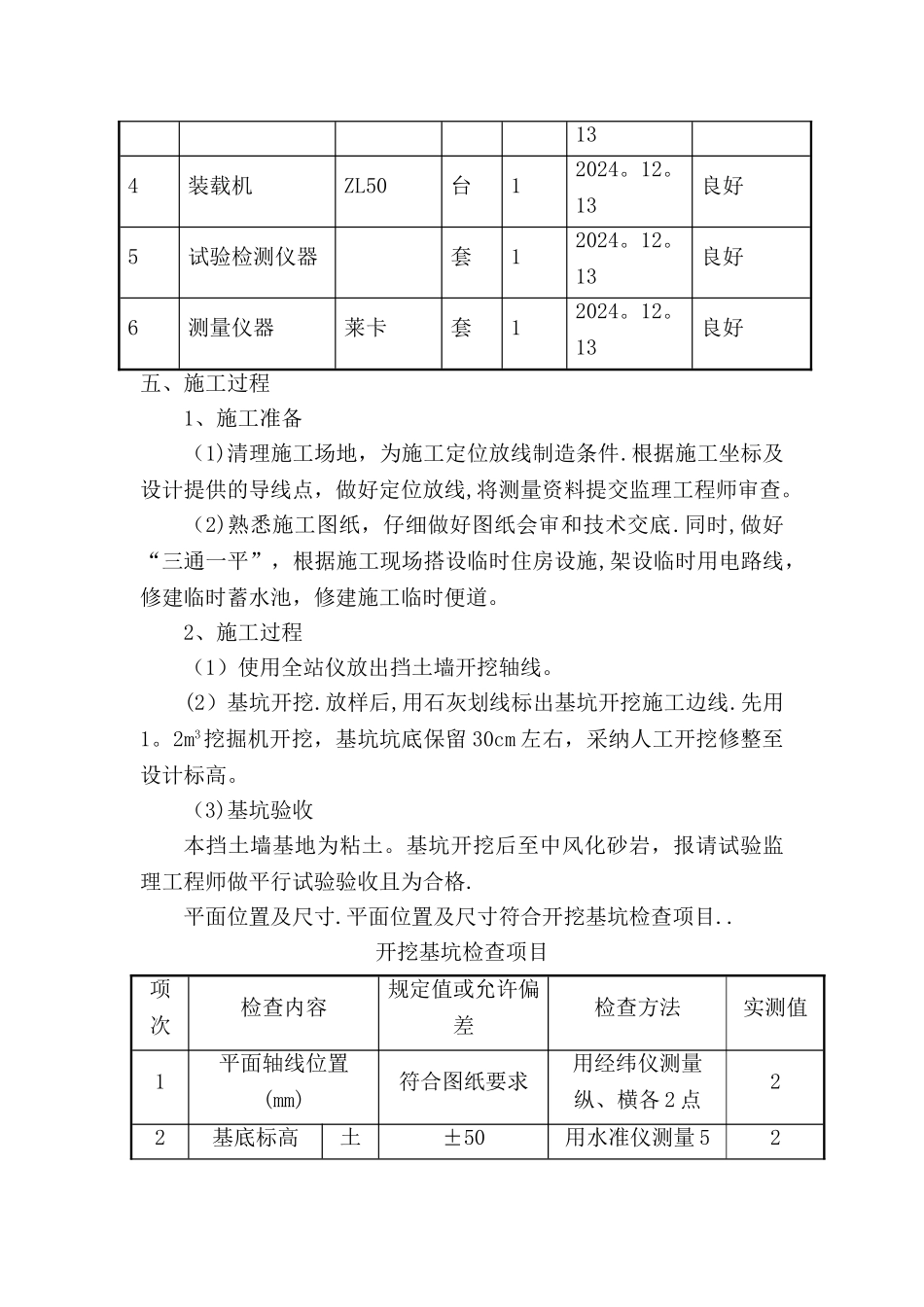

在施工过程中,技术员全过程跟踪作业,做好了相关原始记录
