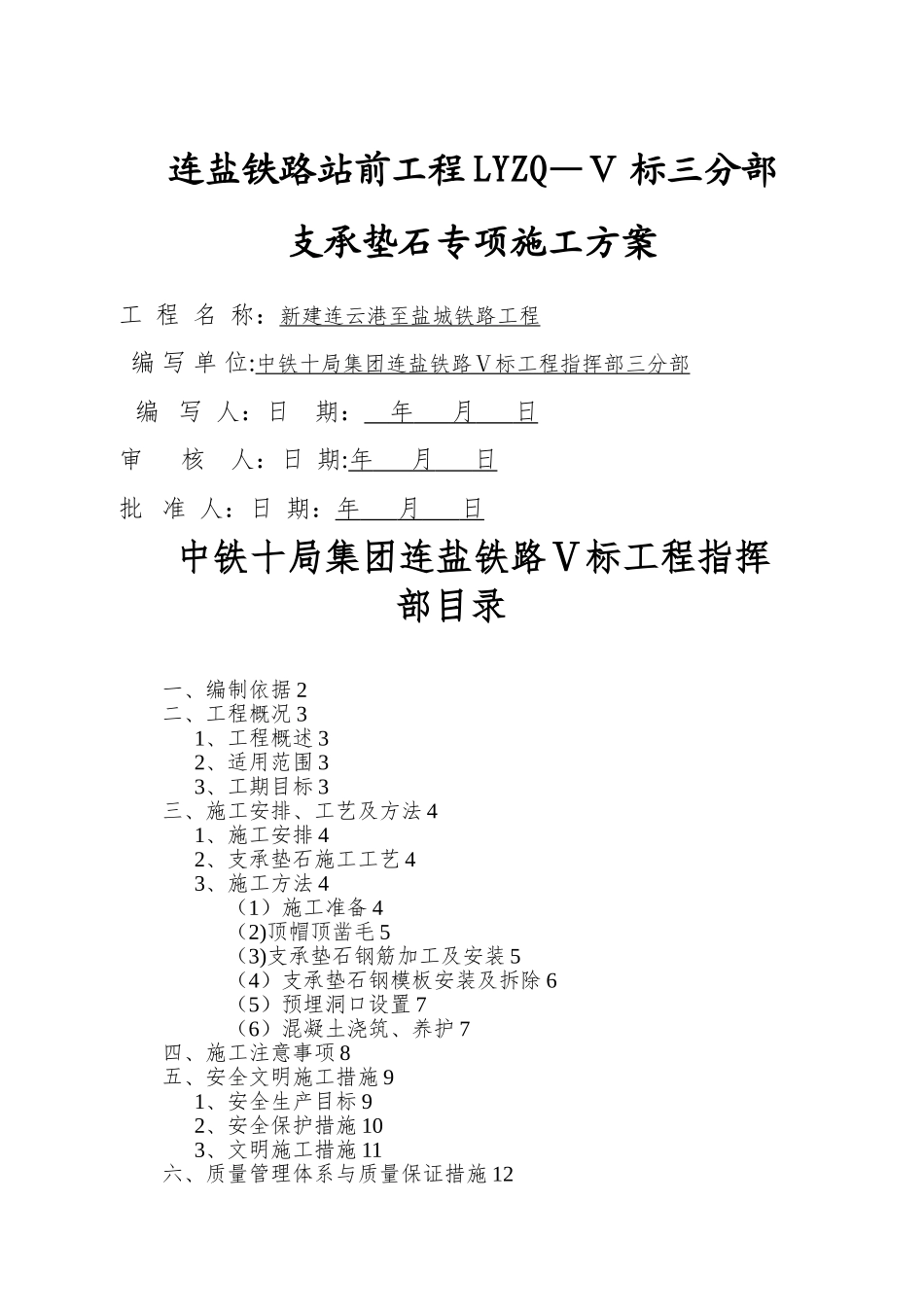

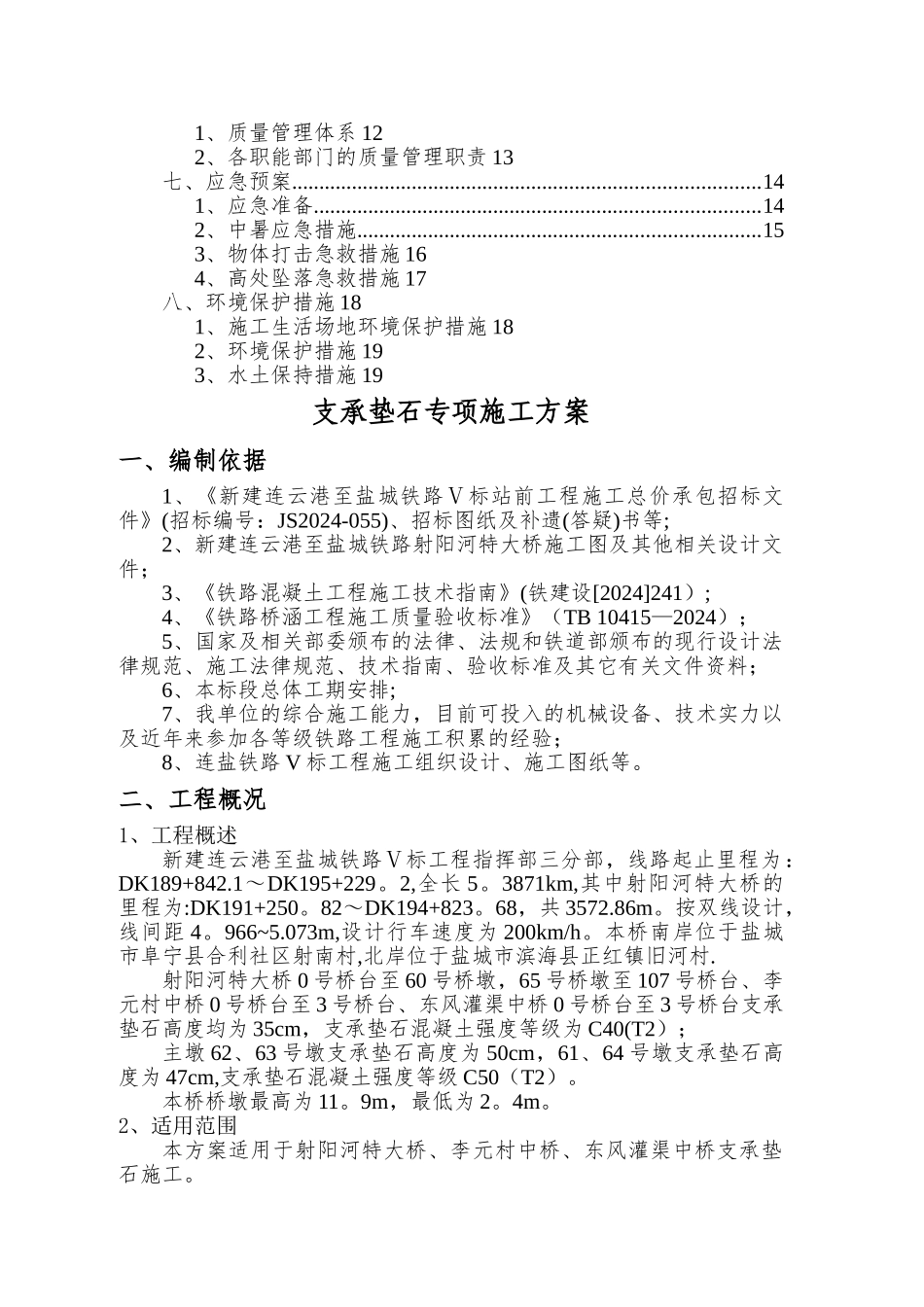

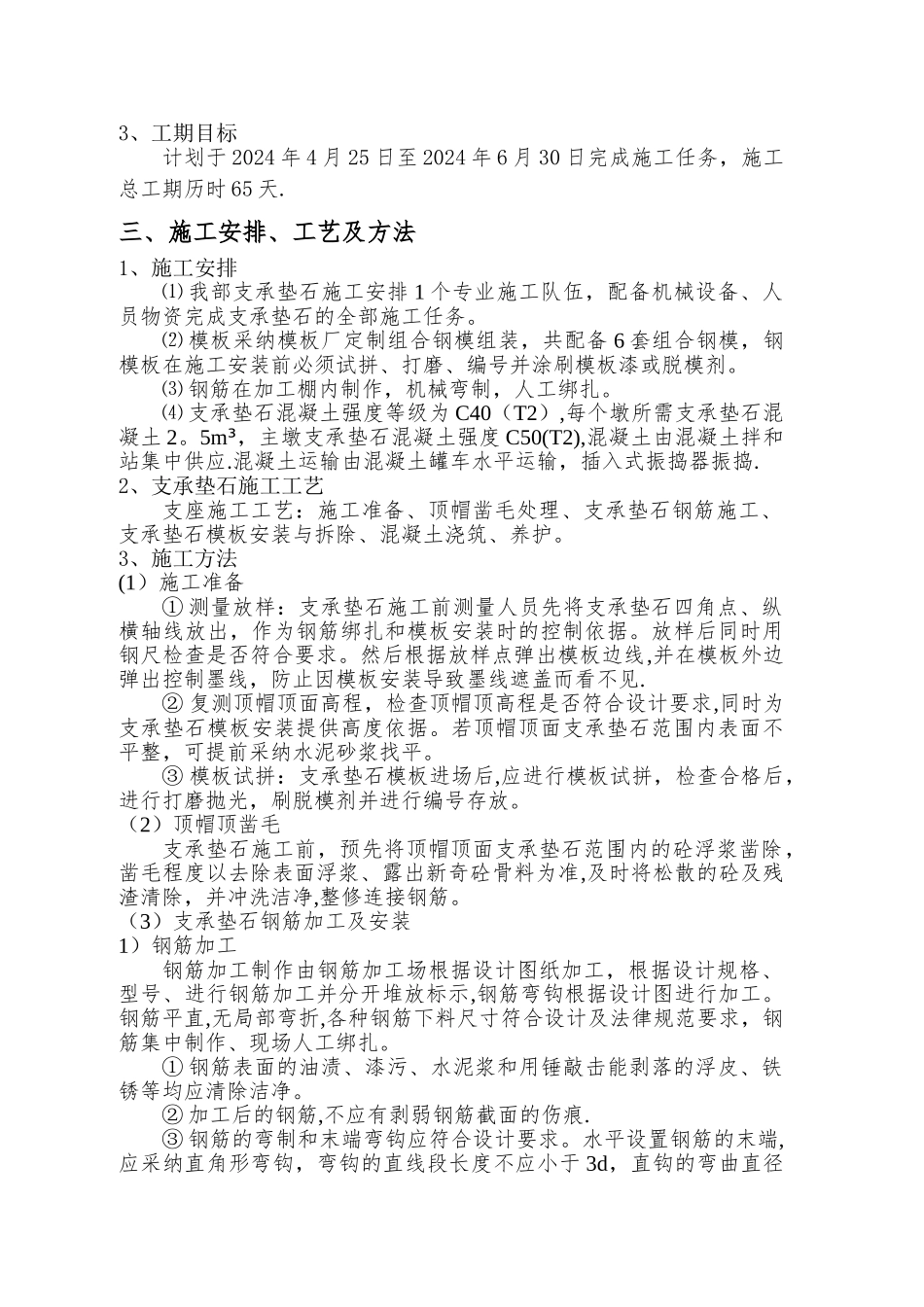

连盐铁路站前工程 LYZQ—Ⅴ 标三分部支承垫石专项施工方案工 程 名 称:新建连云港至盐城铁路工程编 写 单 位:中铁十局集团连盐铁路Ⅴ标工程指挥部三分部编 写 人:日 期: 年 月 日 审 核 人:日 期:年 月 日 批 准 人:日 期:年 月 日 中铁十局集团连盐铁路Ⅴ标工程指挥部目录一、编制依据 2二、工程概况 31、工程概述 32、适用范围 33、工期目标 3三、施工安排、工艺及方法 41、施工安排 42、支承垫石施工工艺 43、施工方法 4(1)施工准备 4(2)顶帽顶凿毛 5(3)支承垫石钢筋加工及安装 5(4)支承垫石钢模板安装及拆除 6(5)预埋洞口设置 7(6)混凝土浇筑、养护 7四、施工注意事项 8五、安全文明施工措施 91、安全生产目标 92、安全保护措施 103、文明施工措施 11六、质量管理体系与质量保证措施 121、质量管理体系 122、各职能部门的质量管理职责 13七、应急预案
141、应急准备
142、中暑应急措施
153、物体打击急救措施 164、高处坠落急救措施 17八、环境保护措施 181、施工生活场地环境保护措施 182、环境保护措施 193、水土保持措施 19支承垫石专项施工方案一、编制依据1、《新建连云港至盐城铁路Ⅴ标站前工程施工总价承包招标文件》(招标编号:
