1、编制目的采石场作为本工程大坝填筑施工材料以及混凝土骨料制备材料主要供给点,其岩石开采和加工生产的安全、质量、进度直接影响本工程施工情况,为保证其生产安全性,减少因施工安全技术不到位造成的额外经济损失,特制定此专项安全施工方案,以作为指导施工
2、工程概况本项目主要工程内容包括:主坝工程(粘土心墙堆石坝)、副坝工程(粘土心墙堆石坝)、溢洪道工程、隧洞工程,道路工程、金属结构安装工程、试验监测、机电设备及电气工程等
本工程使用石料部位较多,主要集中在主坝堆石料区、副坝堆石料区以及用于制备混凝土骨料等
业主规划了两个采石场,Q2采石场主要用于提供副坝堆石料,目前尚未开工;主采石场 Q1 主要用于主坝填筑以及制备混凝土骨料,现以完成植被清理,根据工期要求,即将开始石方爆破开采
Q1 采石场占地 21
7 公顷,呈长条形,采石场区域植被茂盛
Q1 采石场料层分布高程 160m~250m
料场山坡地形较缓,天然坡度一般为 15°~30°,局部部位基岩出露,低凹部位被坡、崩积层覆盖,覆盖层平均厚度估量 1m 左右,有用料储量约为 478
9 万 m3
3、编制依据及原则3
1、编制依据1、招投标文件2、业主提供图纸,业主规划的采石场区域3、相关法律规范要求3
2、编制原则1、遵照招标文件及施工合同条款中对安全的要求,业主、监理工程师对安全下达的要求及指令;2、坚持“安全第一,预防为主,综合治理"的原则;3
3、安全总目标1.杜绝责任死亡事故、群伤事故;2.因工死亡率为 0‰;因工重伤率为 0‰,因工轻伤率小于 8‰;3.预防及避开因恐怖袭击、军事冲突及其它突发事件造成人身伤亡事件;4.预防并减少因特别地方性疾病发病率,避开因特别地方性疾病死亡病例;5.在海外事业部的年度安全、环保考核中,考核结果为“优秀”

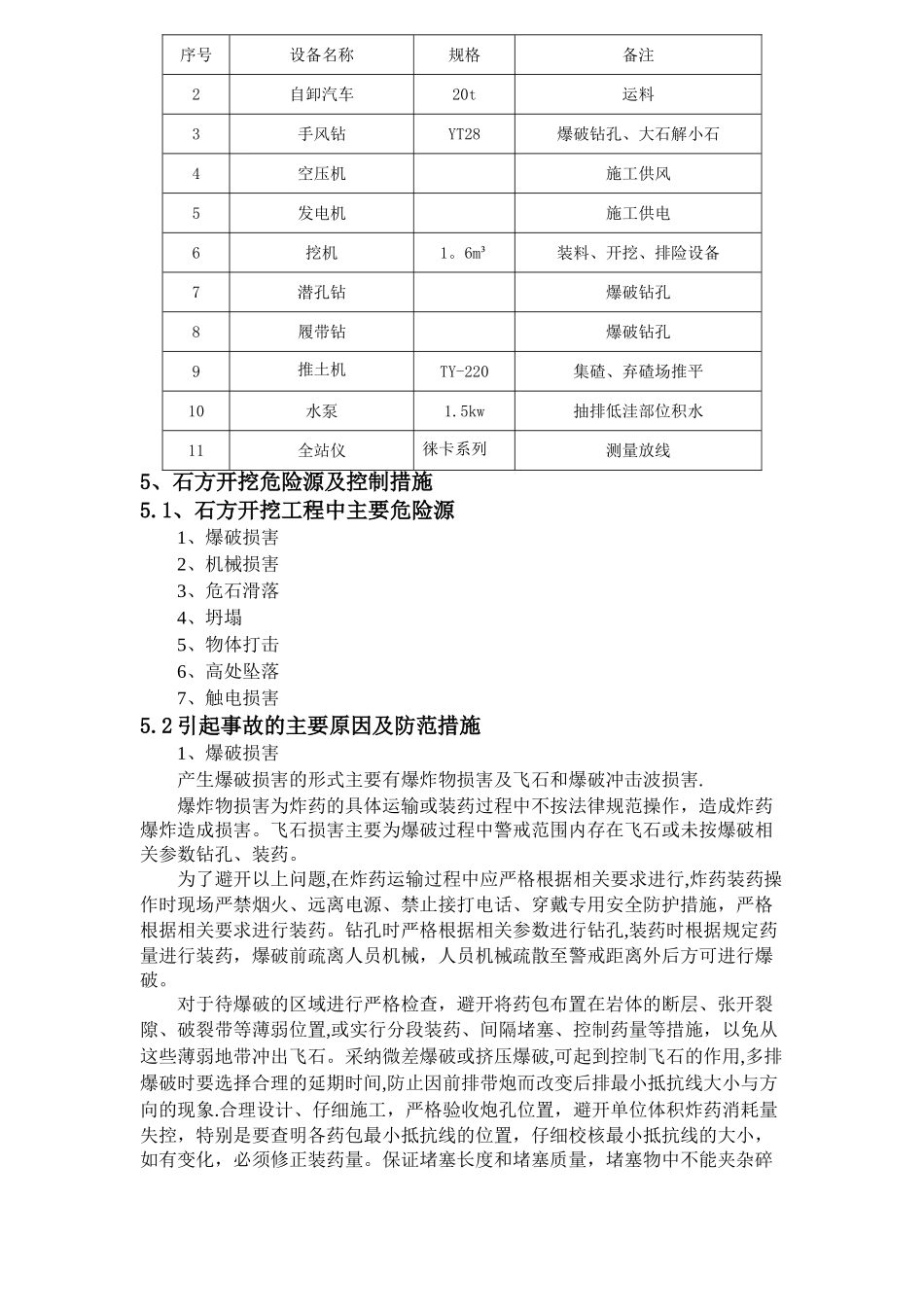

4、施工特点及主要施工设备4

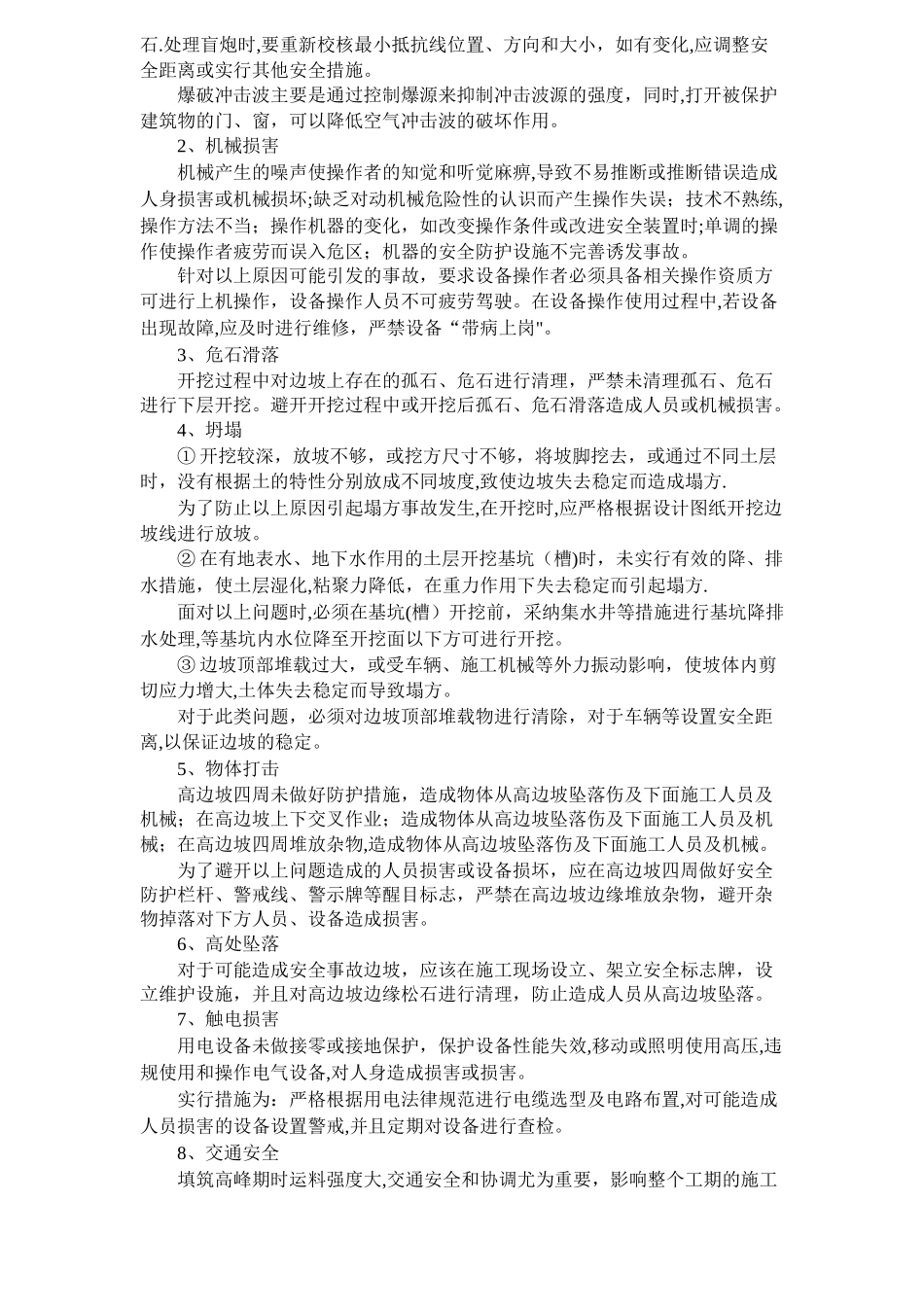

1、施工特点本料场开挖高度高(顶高程 EL250
