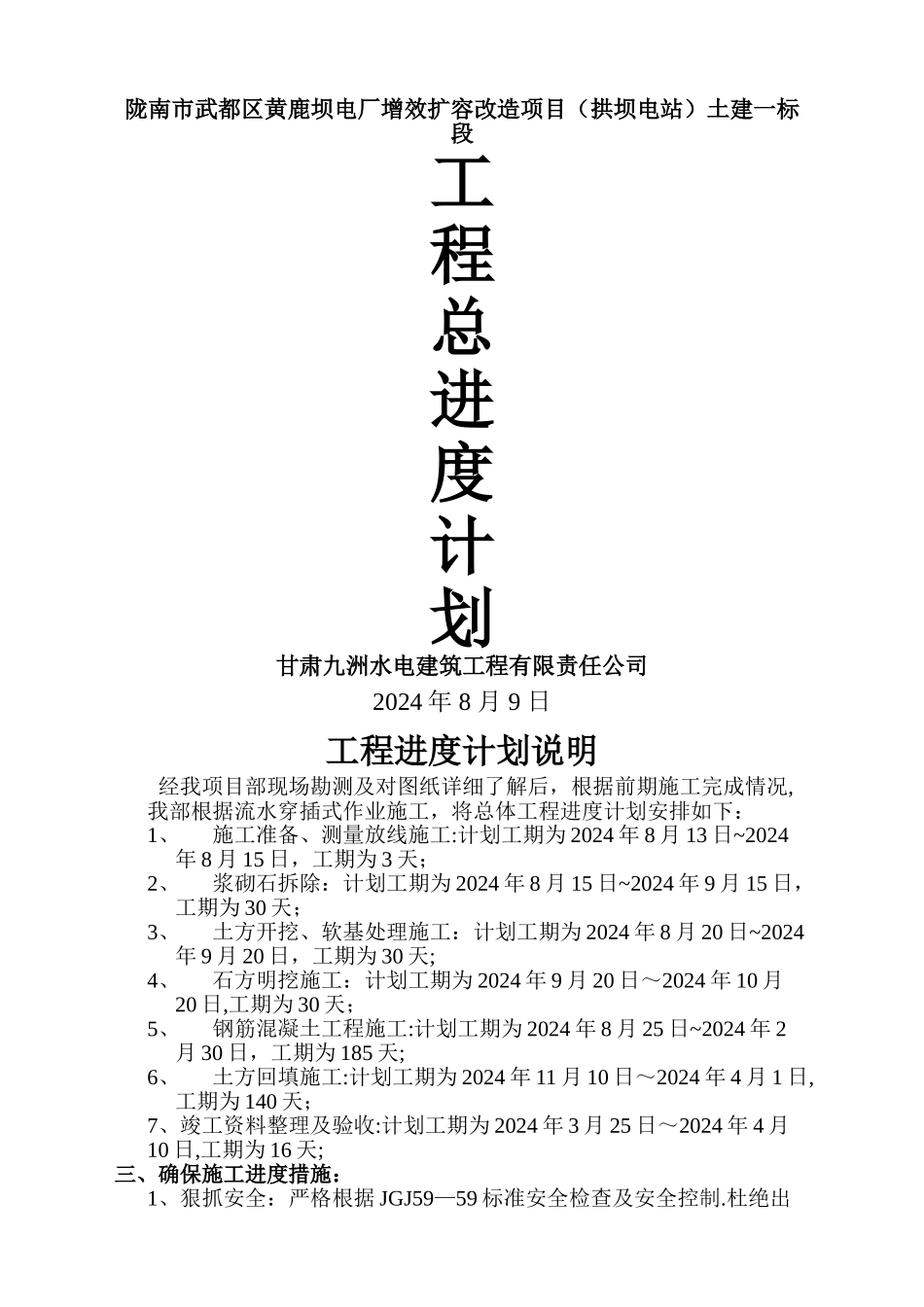

陇南市武都区黄鹿坝电厂增效扩容改造项目(拱坝电站)土建一标段工程总进度计划甘肃九洲水电建筑工程有限责任公司2024 年 8 月 9 日工程进度计划说明 经我项目部现场勘测及对图纸详细了解后,根据前期施工完成情况,我部根据流水穿插式作业施工,将总体工程进度计划安排如下:1、施工准备、测量放线施工:计划工期为 2024 年 8 月 13 日~2024年 8 月 15 日,工期为 3 天;2、浆砌石拆除:计划工期为 2024 年 8 月 15 日~2024 年 9 月 15 日,工期为 30 天;3、土方开挖、软基处理施工:计划工期为 2024 年 8 月 20 日~2024年 9 月 20 日,工期为 30 天;4、石方明挖施工:计划工期为 2024 年 9 月 20 日~2024 年 10 月20 日,工期为 30 天;5、钢筋混凝土工程施工:计划工期为 2024 年 8 月 25 日~2024 年 2月 30 日,工期为 185 天;6、土方回填施工:计划工期为 2024 年 11 月 10 日~2024 年 4 月 1 日,工期为 140 天;7、竣工资料整理及验收:计划工期为 2024 年 3 月 25 日~2024 年 4 月10 日,工期为 16 天;三、确保施工进度措施:1、狠抓安全:严格根据 JGJ59—59 标准安全检查及安全控制

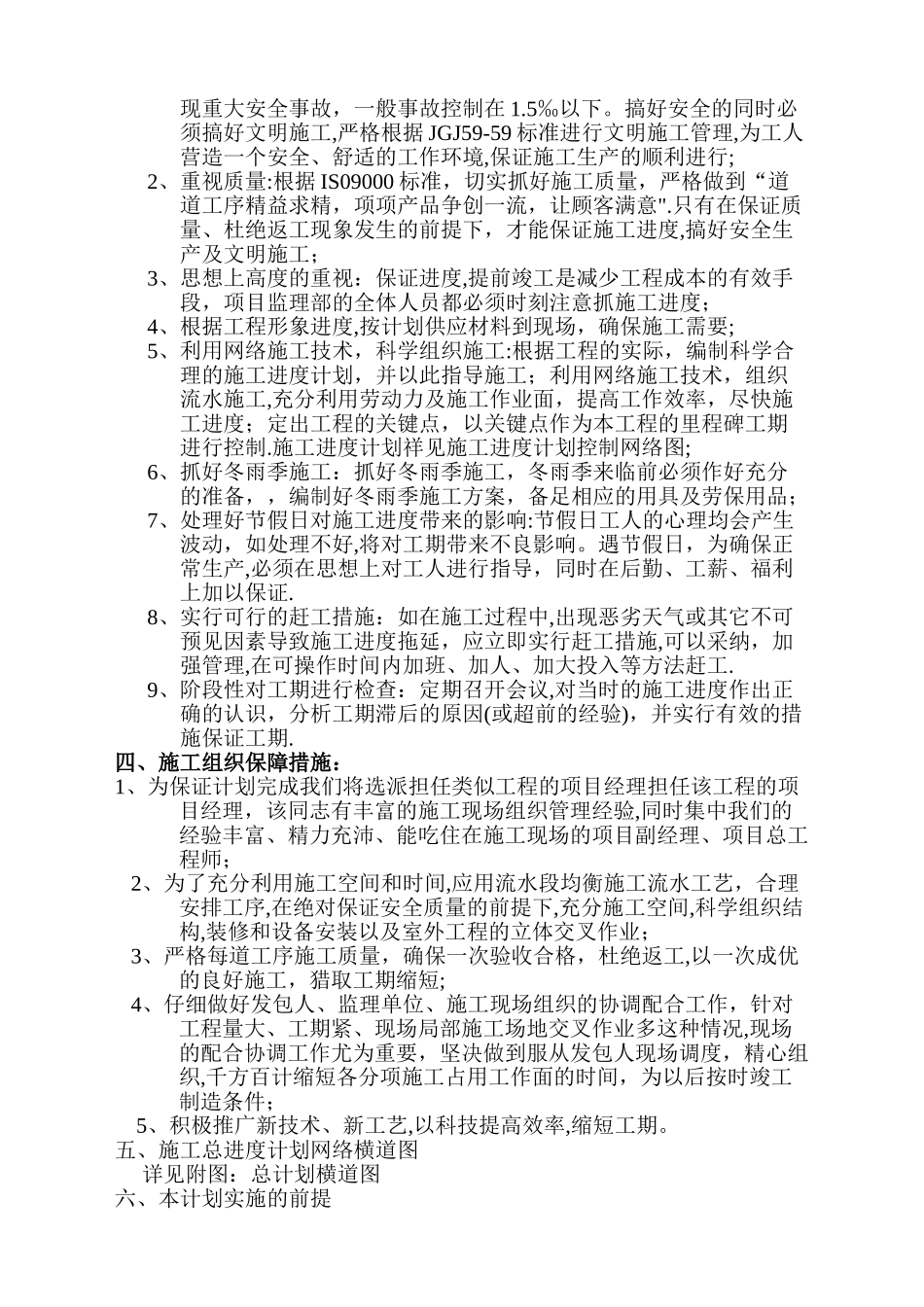

杜绝出现重大安全事故,一般事故控制在 1
搞好安全的同时必须搞好文明施工,严格根据 JGJ59-59 标准进行文明施工管理,为工人营造一个安全、舒适的工作环境,保证施工生产的顺利进行;2、重视质量:根据 IS09000 标准,切实抓好施工质量,严格做到“道道工序精益求精,项项产品争创一流,让顾客满意"

只有在保证质量、杜绝返工现象发生的前提下,才能保证施工进度,搞好安全生产及文明施工;3、思想上高度的重视:保证进度,提前竣
